Refection d’une salle d’eau de 4m²

3 ans sans article, c’est inadmissible ! et pourtant, ce n’est pas par manque de matière, puisque je n’ai pas arrêté de bricoler !

Voyez cet article comme une preuve de vie… On devait partir en vacances après noël, mais le temps n’était pas compatible, alors on a refait une salle d’eau !

C’est la sixième salle de bain que je fais, vous les trouverez toutes sur ce blog si vous cherchez bien !

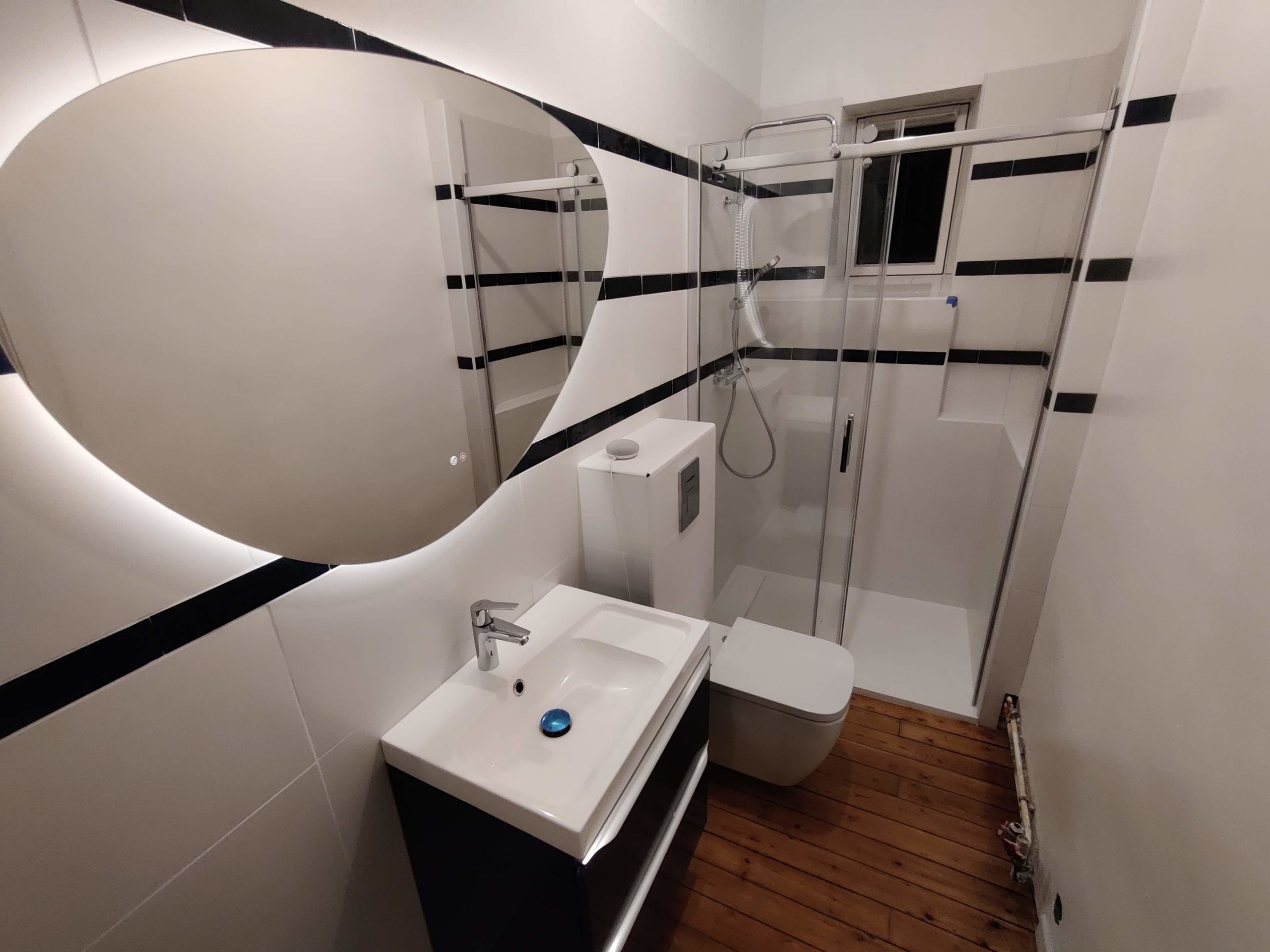

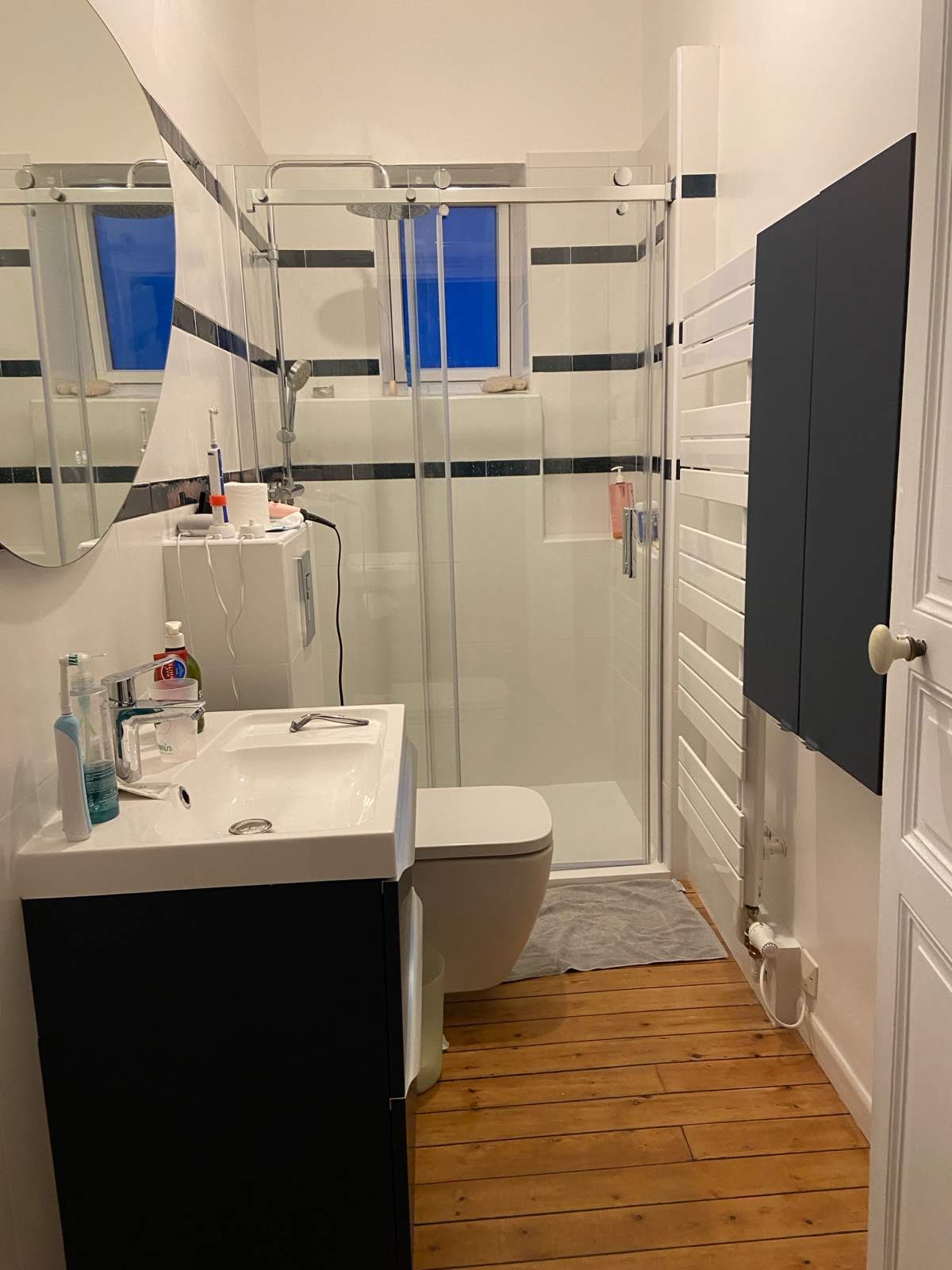

Avant / après

Commençons par un état des lieux :

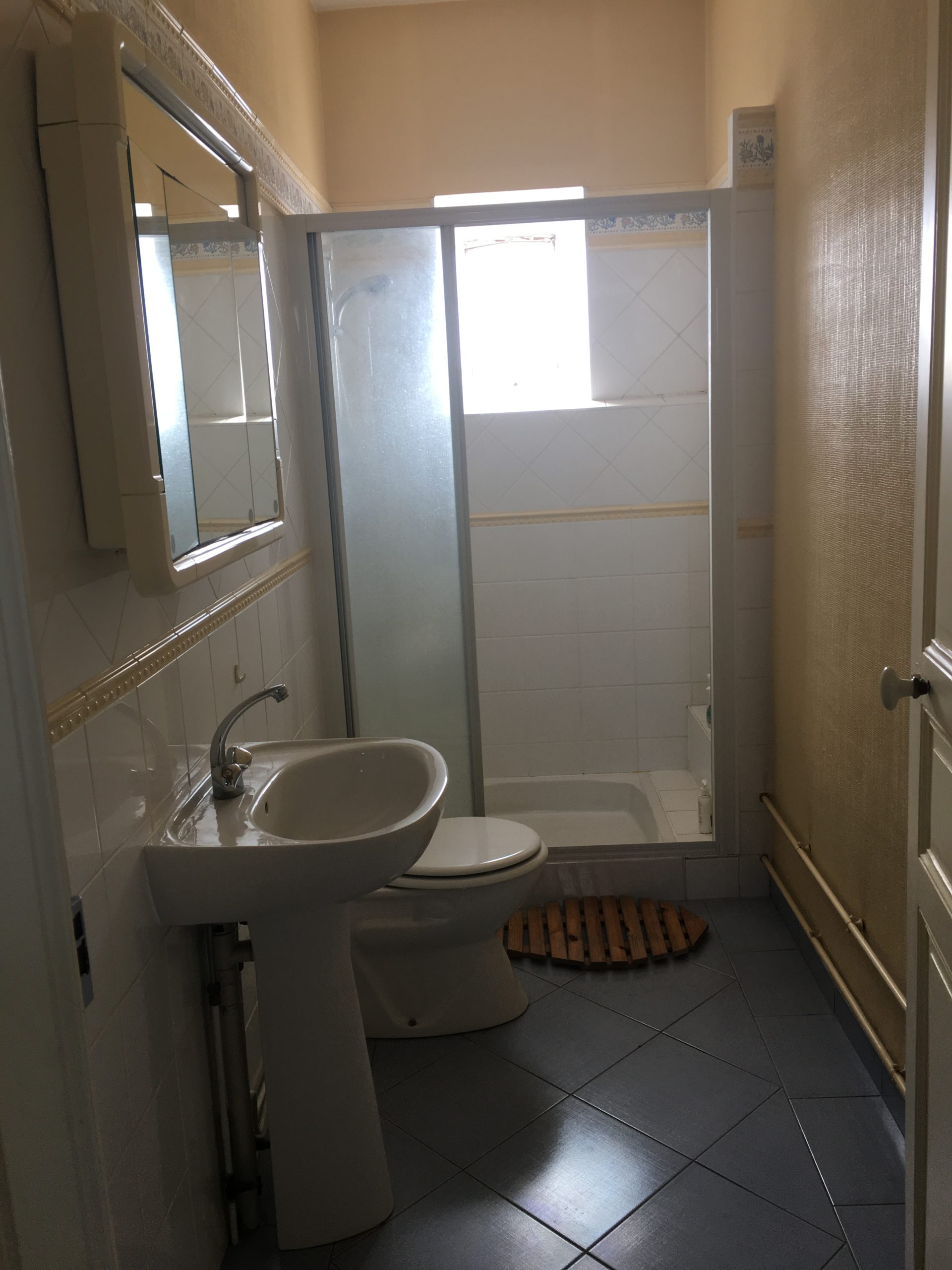

On a une salle d’eau dans son jus (des années 70)

Les enfants ne l’utilisent plus à cause du débit de l’eau / du temps d’attente avant d’avoir de l’eau chaude.

Une première ruse issue de l’experience (genre, le conseil de tonton Bruno !) : faire toutes les mesures possibles (et les photos) et se les envoyer sur son téléphone pour les avoir dans les magasins de bricolage !

La cible, c’est un toilette suspendu, un meuble lavabo suspendu pour un menage facilité, un bac à douche de moins de 3cm (actuellement, c’est 15!), un grand miroir et un coup de jeune !

Deuxième conseil : tout peter avant de reconstruire. A chaque fois que j’ai gardé un truc « au cas où », ça a été contre productif !

Sur cette phase, j’arrive bien à mobiliser les troupes… Surtout qu’ils ont grandi (et moi vieilli) donc ça m’arrange bien !

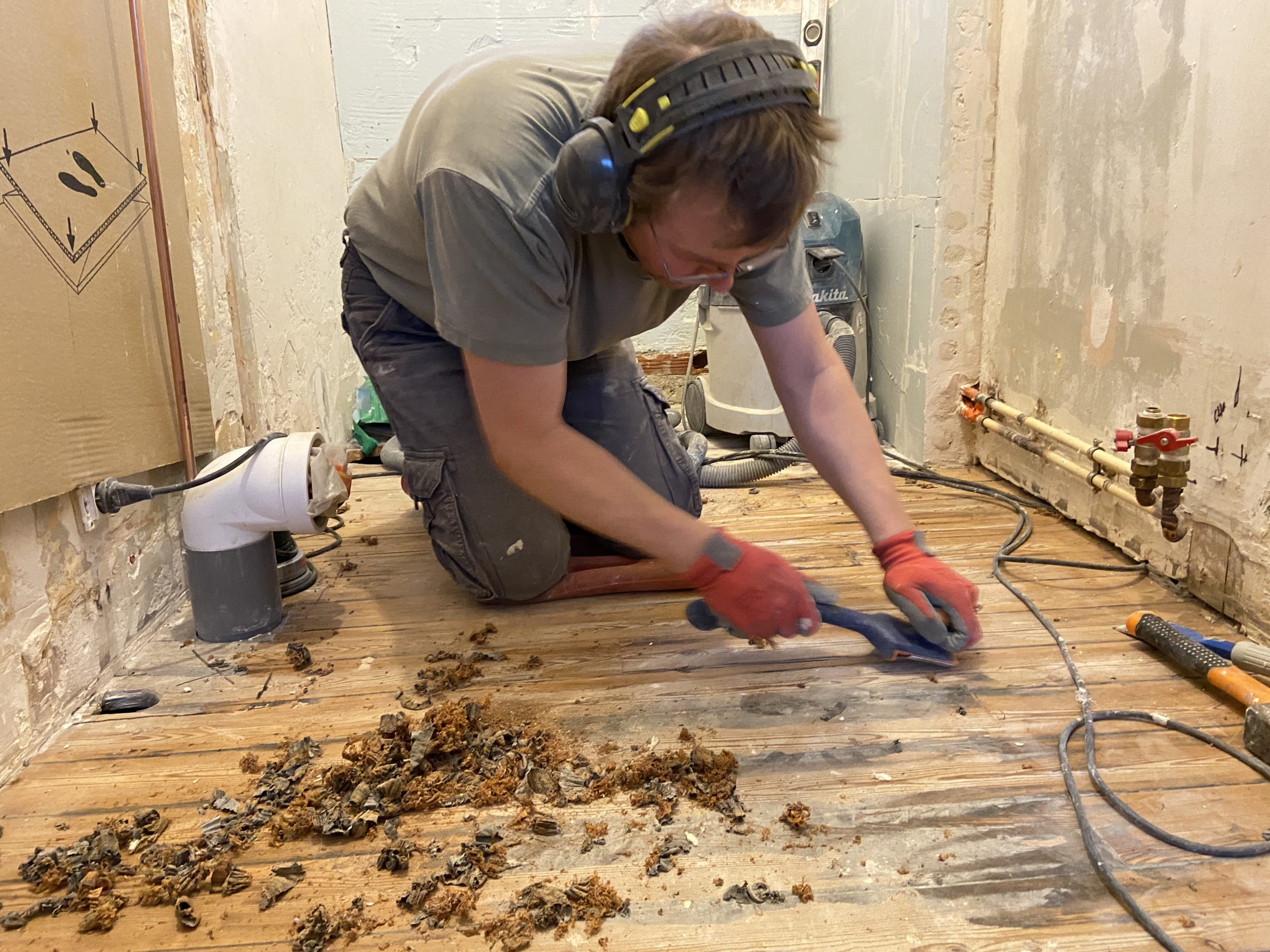

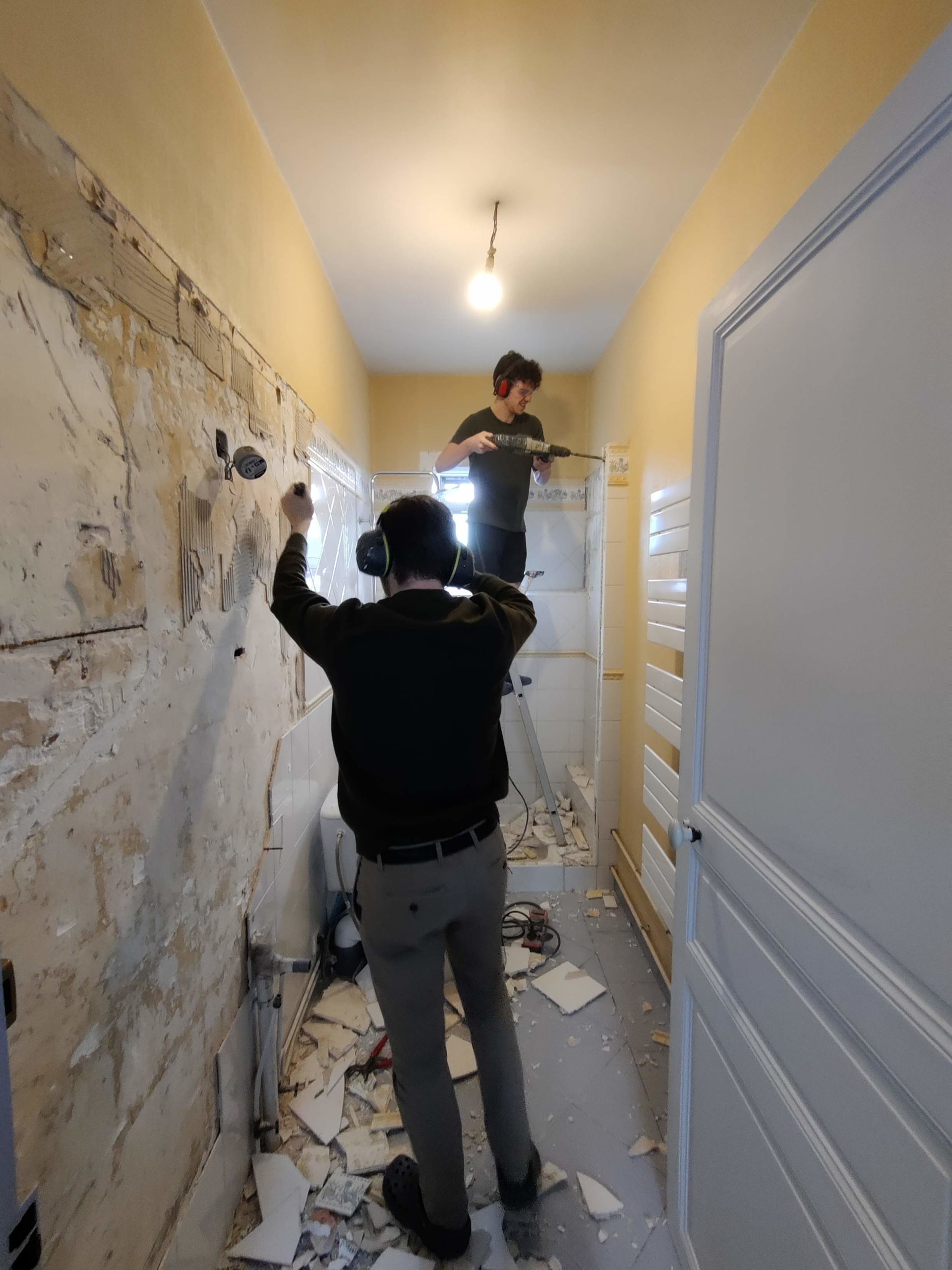

Bref, vous l’avez compris, on a fait place nette !

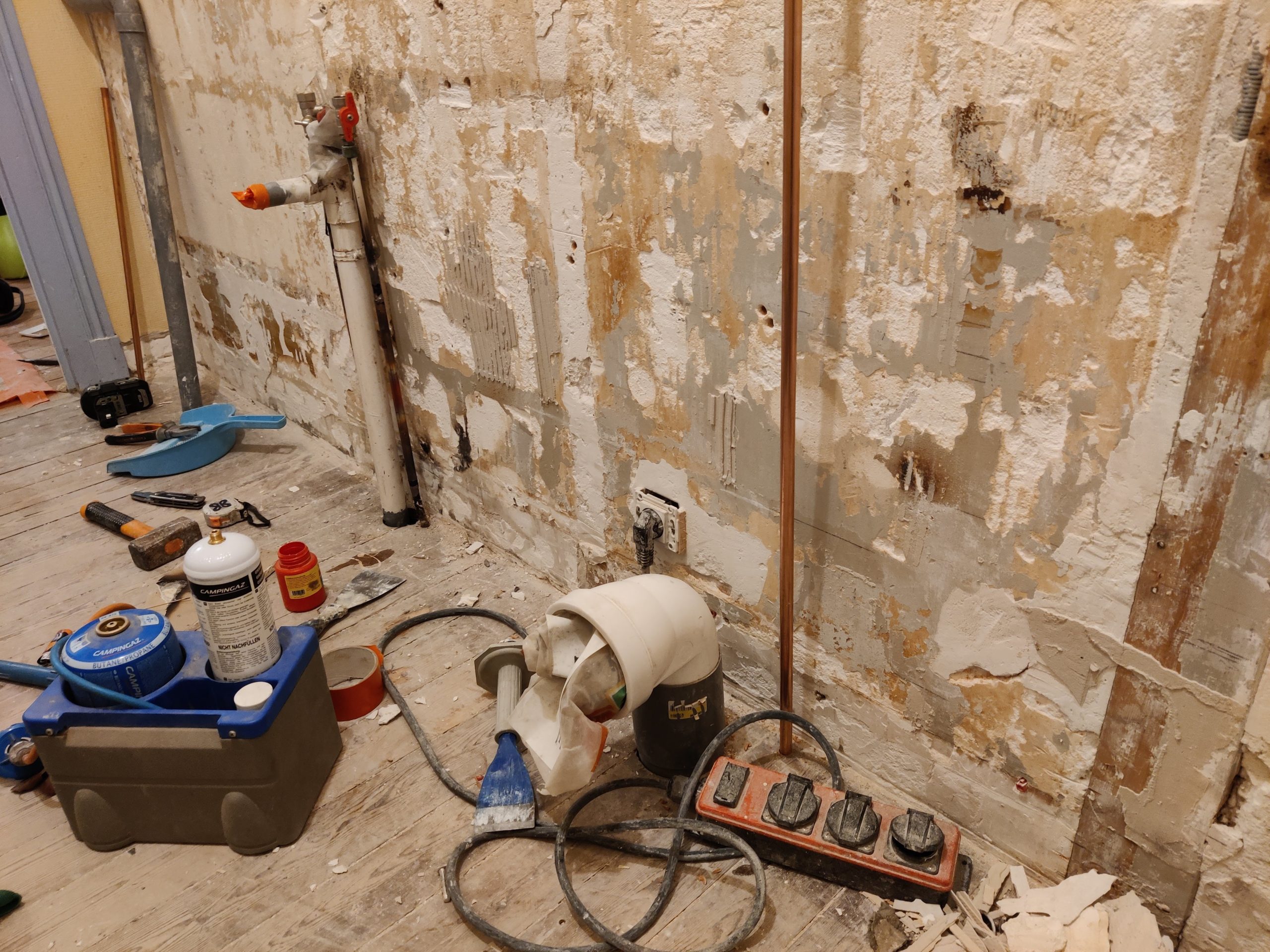

Sur les salles de bains, on a toujours toute une phase de prérequis assez ingrats, parce qu’ils ne font pas avancer visuellement les travaux. Je parle en particulier de la plomberie, alimentation et évacuation.

C’est un des problèmes de cette salle de bain, donc il faut que je soigne l’arrivée d’eau.

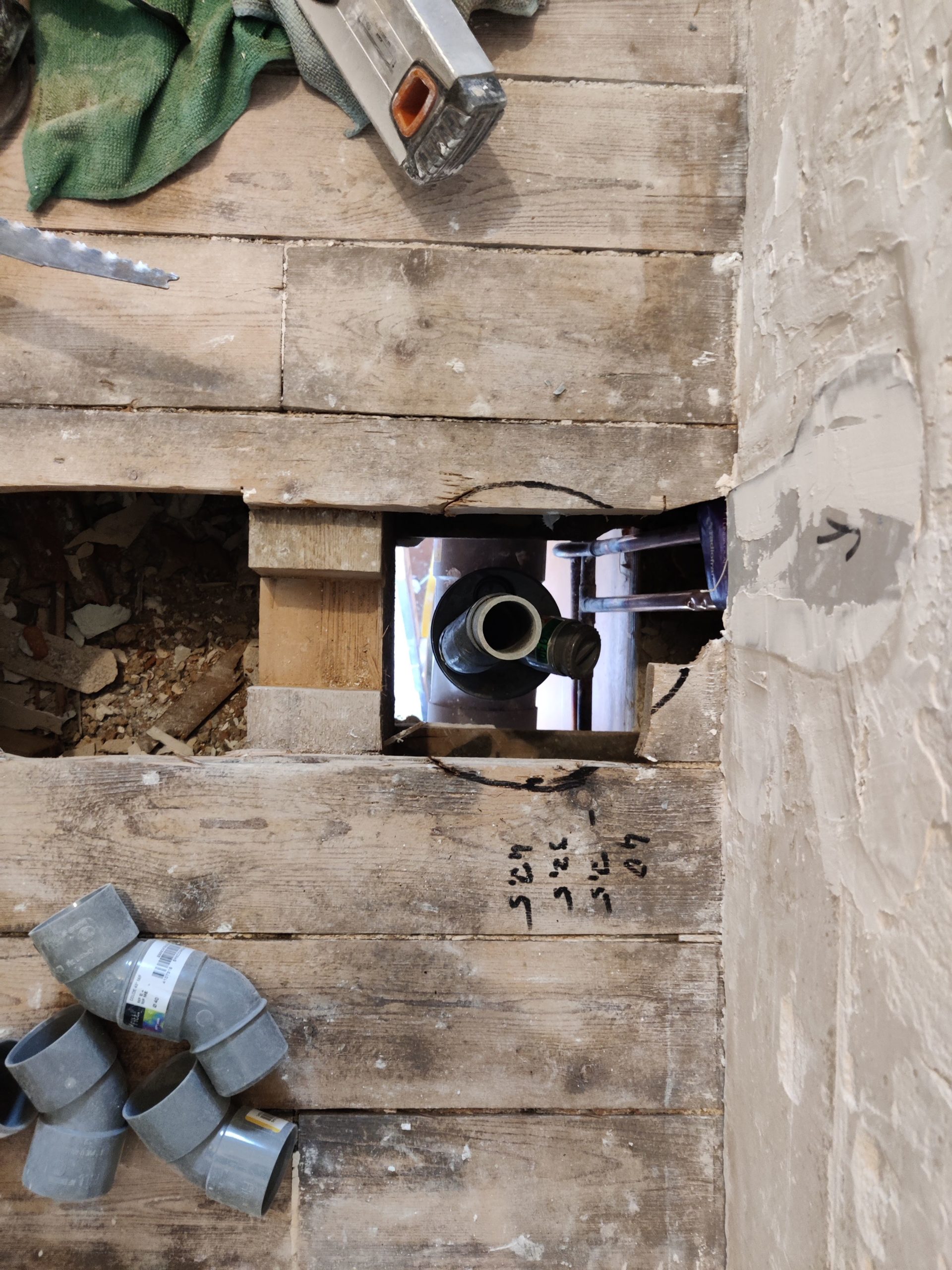

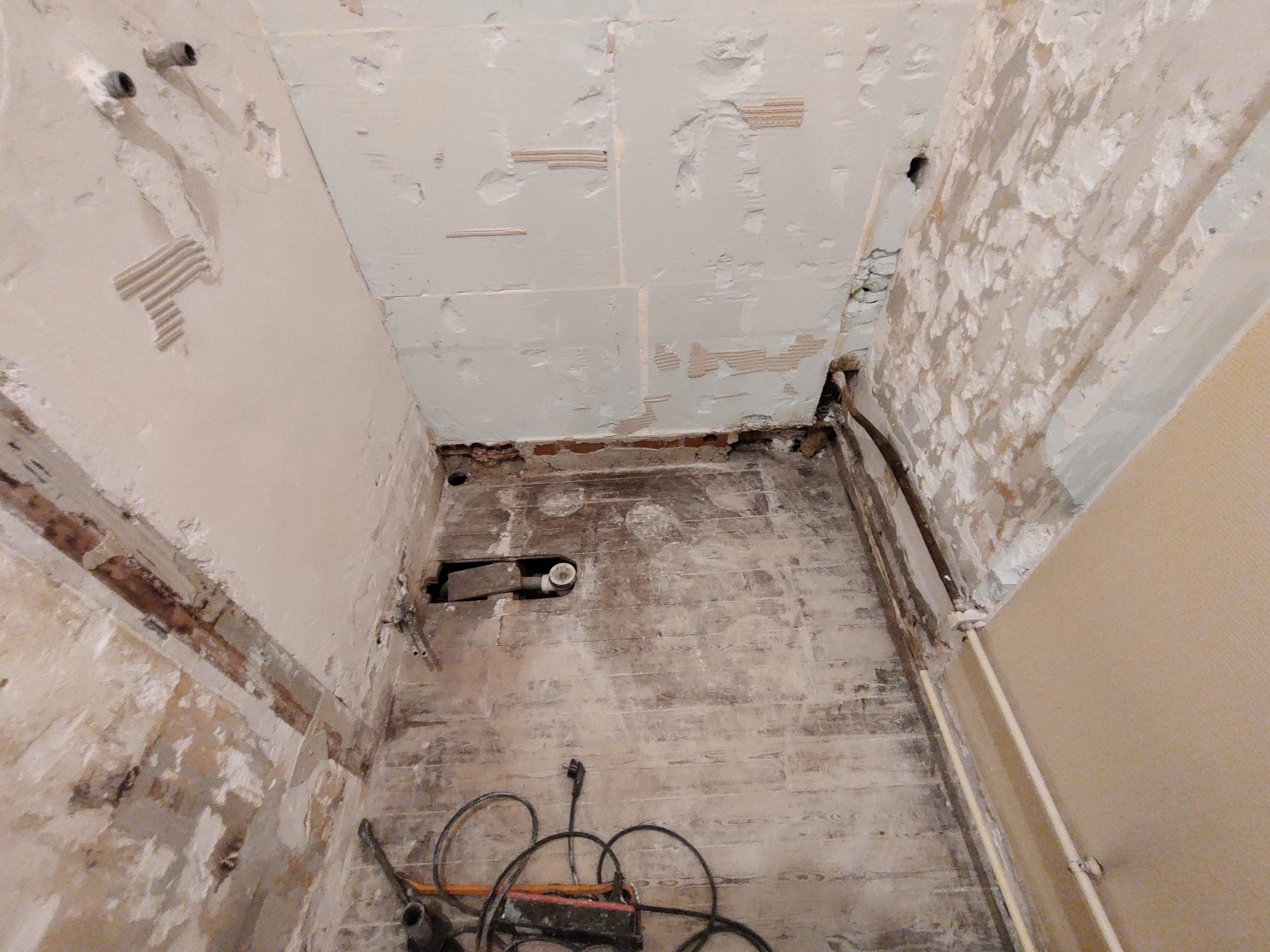

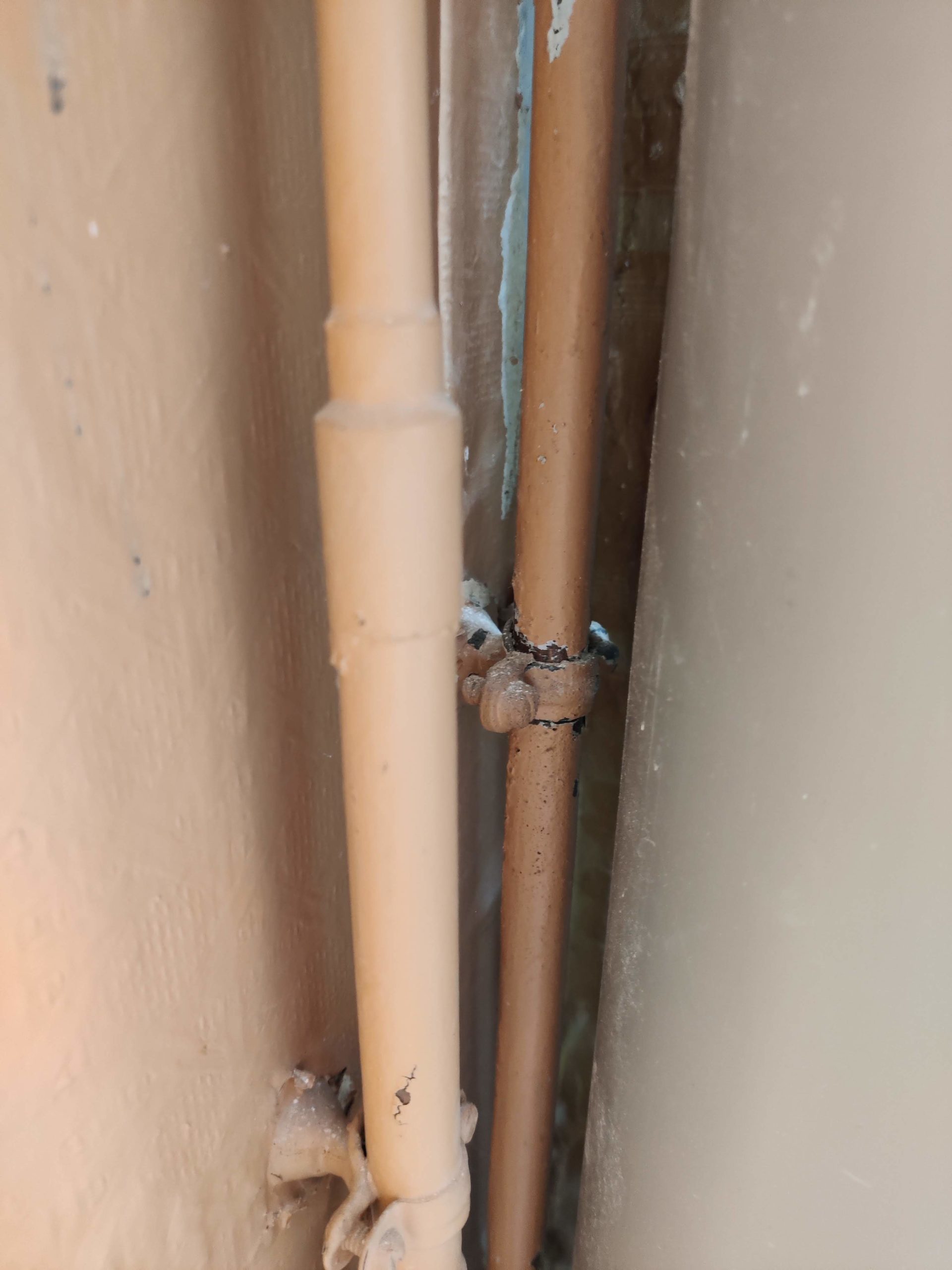

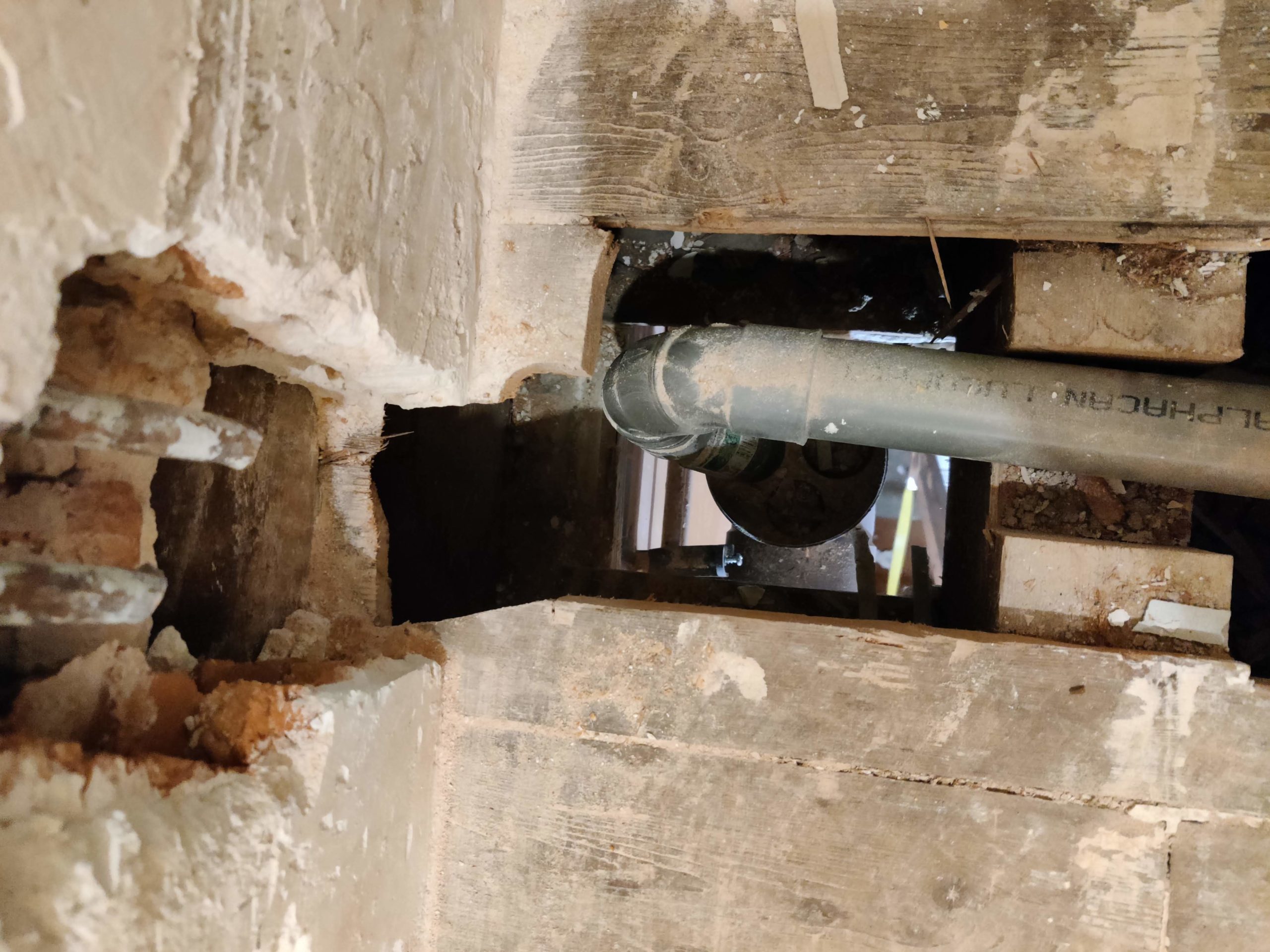

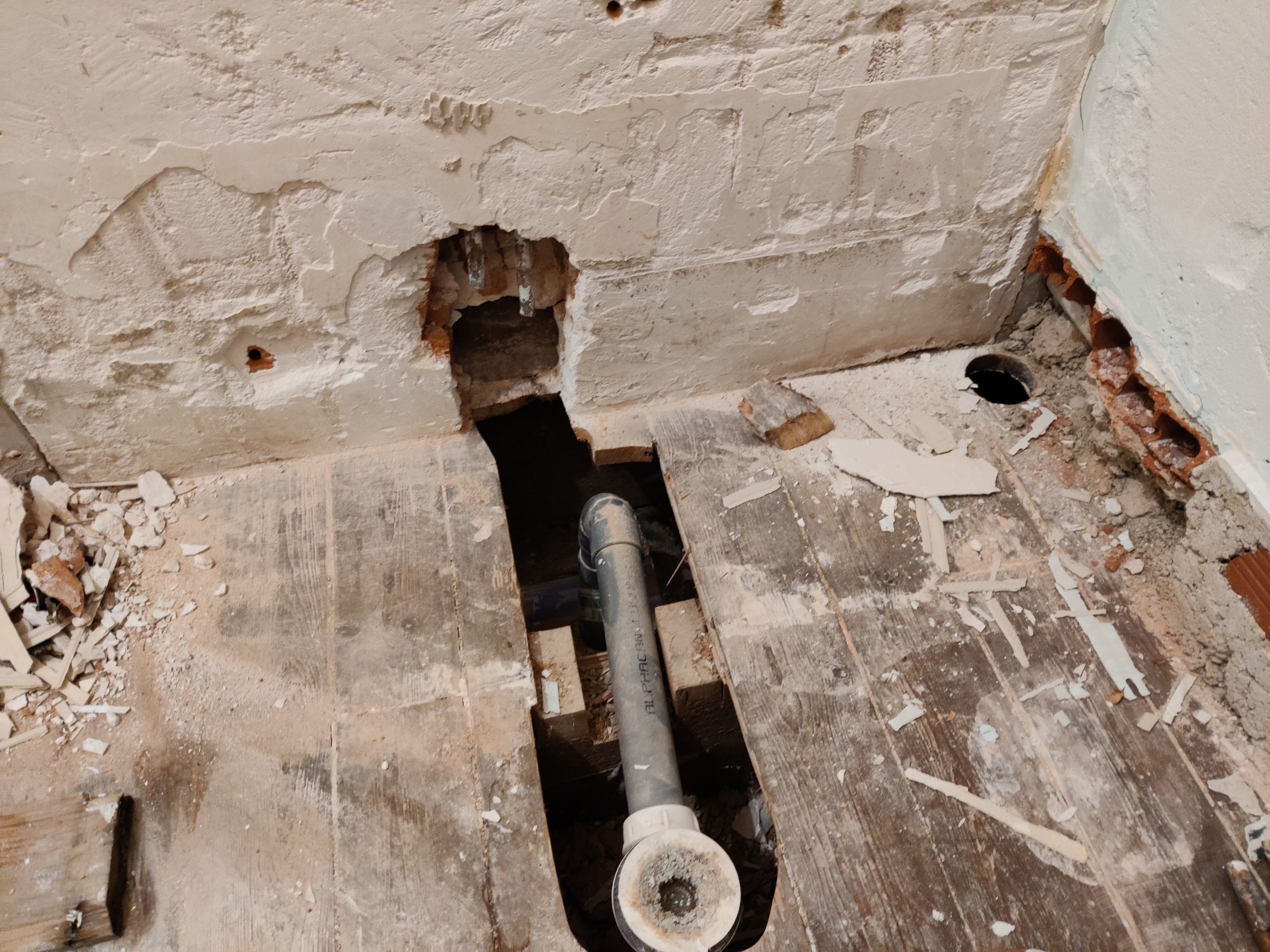

A l’étage du dessous, on a un tuyau qui passe de 16 à 12, donc forcement, ça coince.

Je supprime et repasse en plus gros. j’en profite pour mettre deux vannes pour ne pas bloquer la maison pendant les travaux.

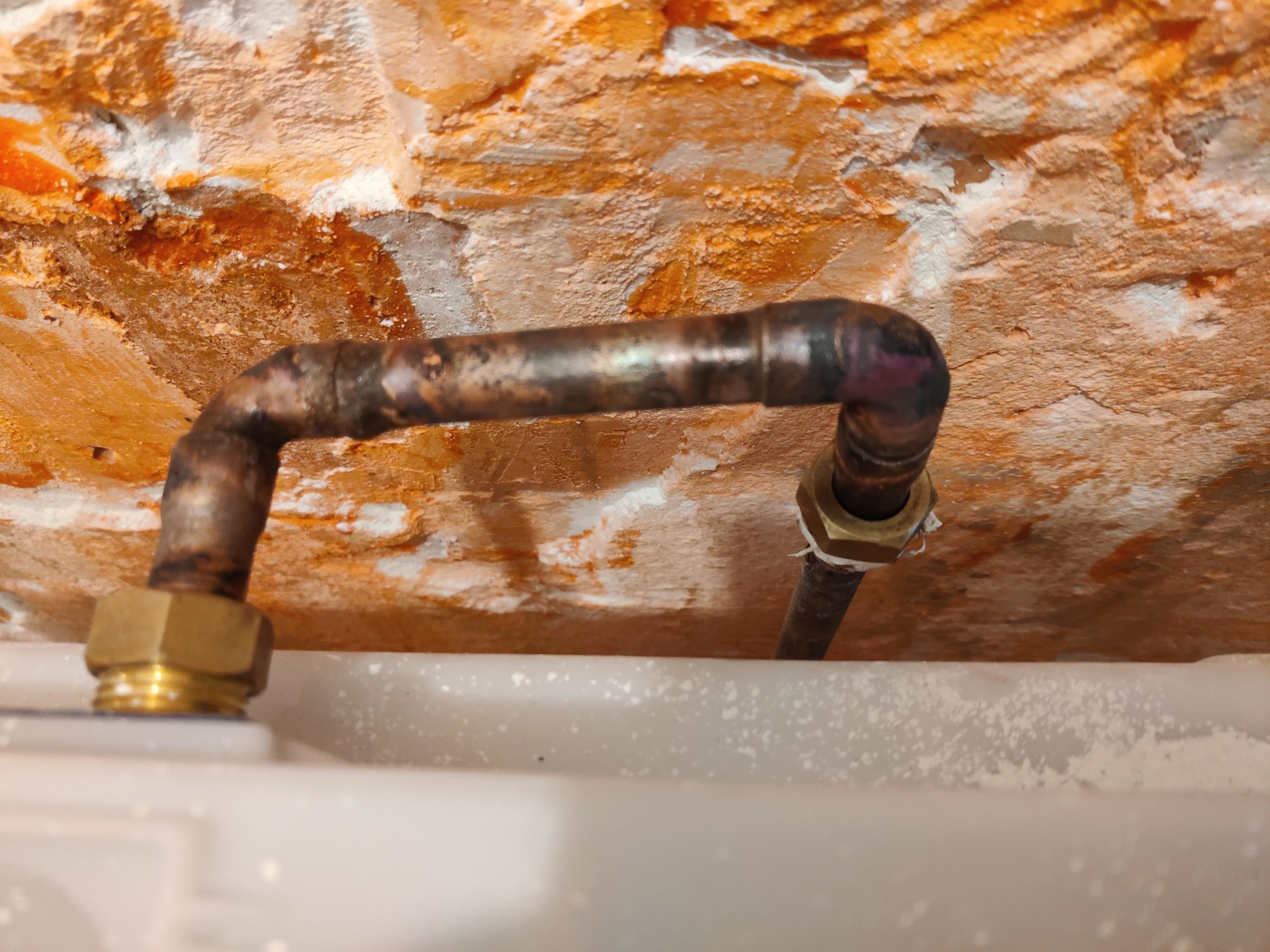

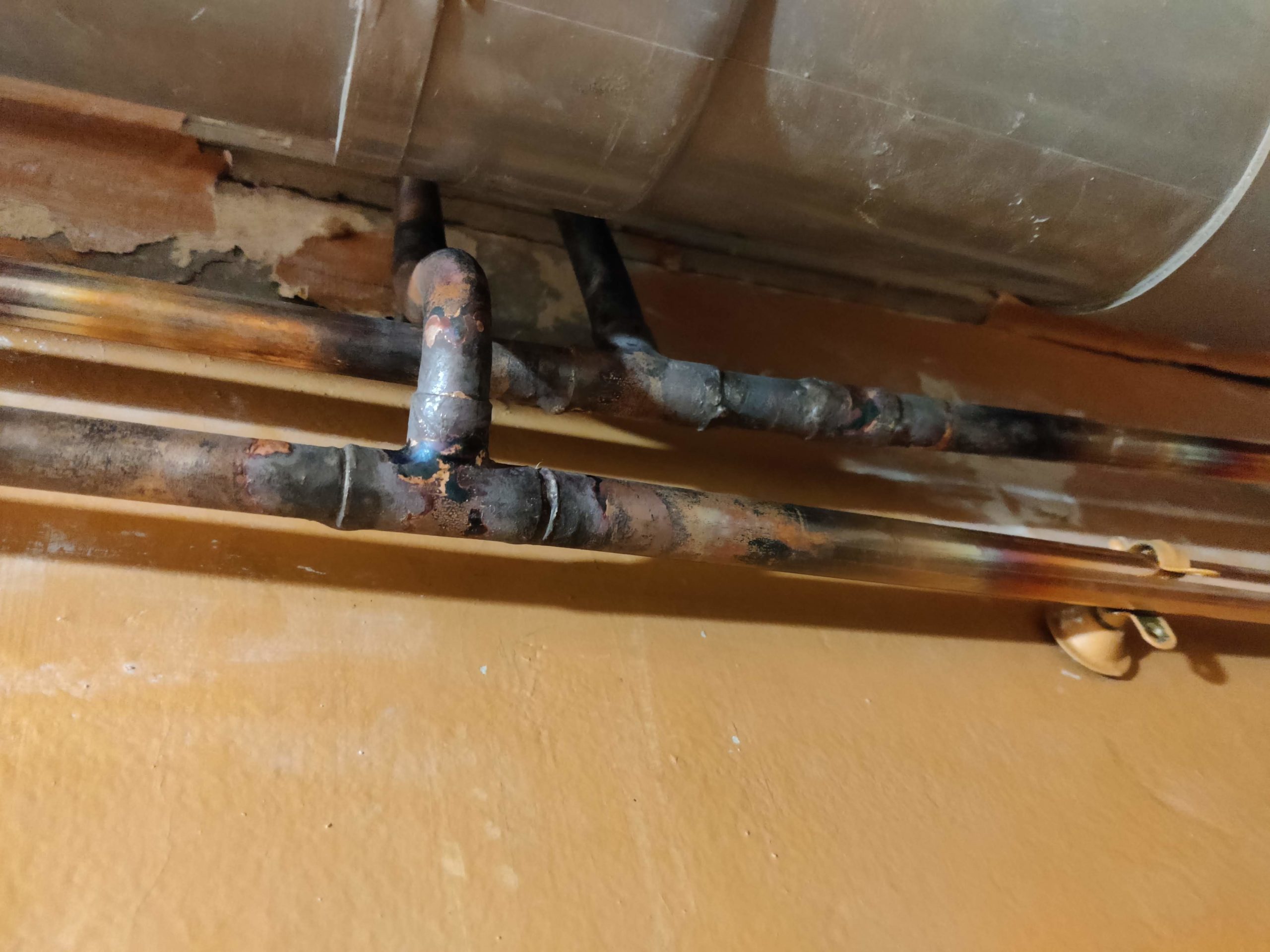

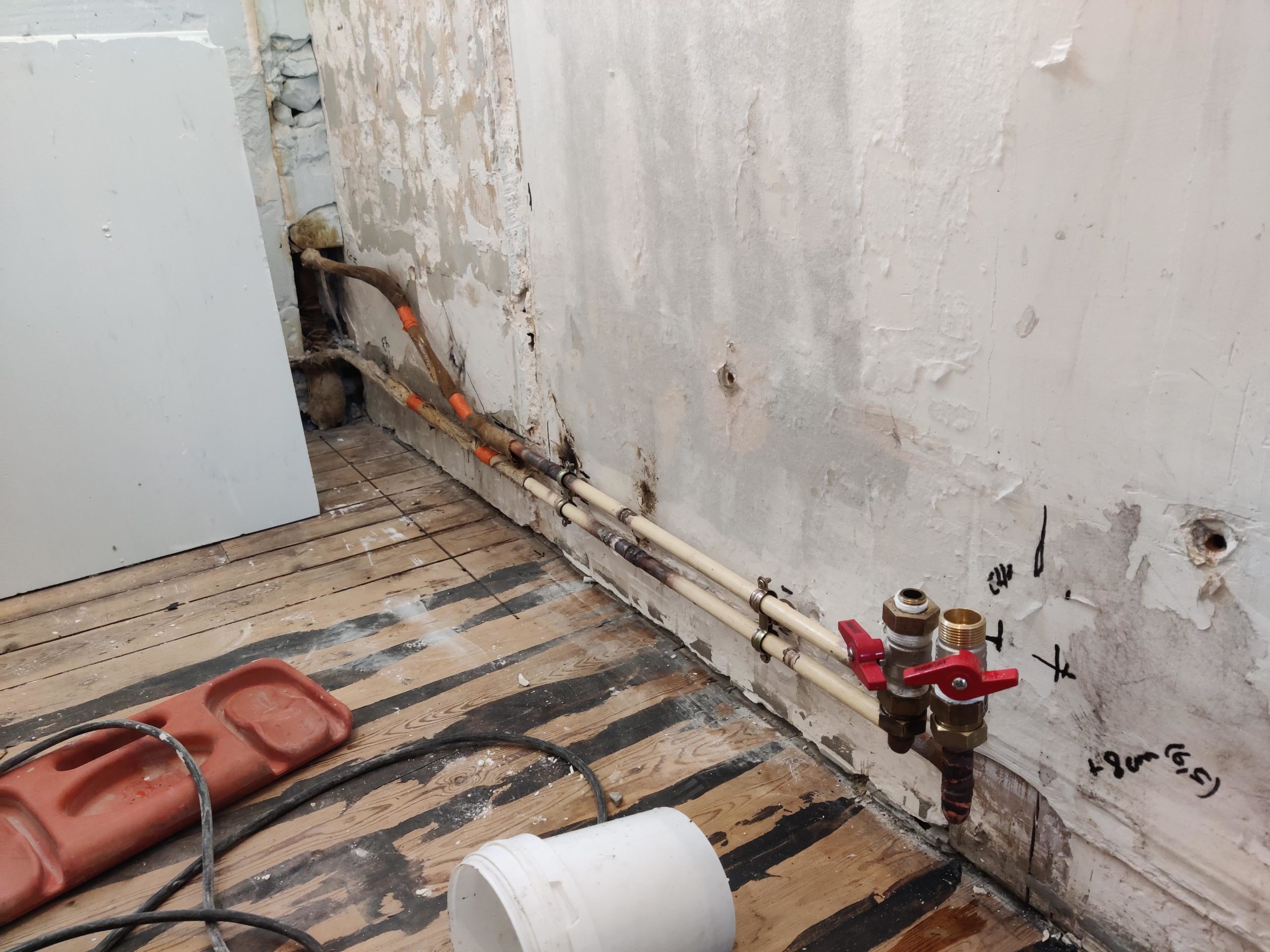

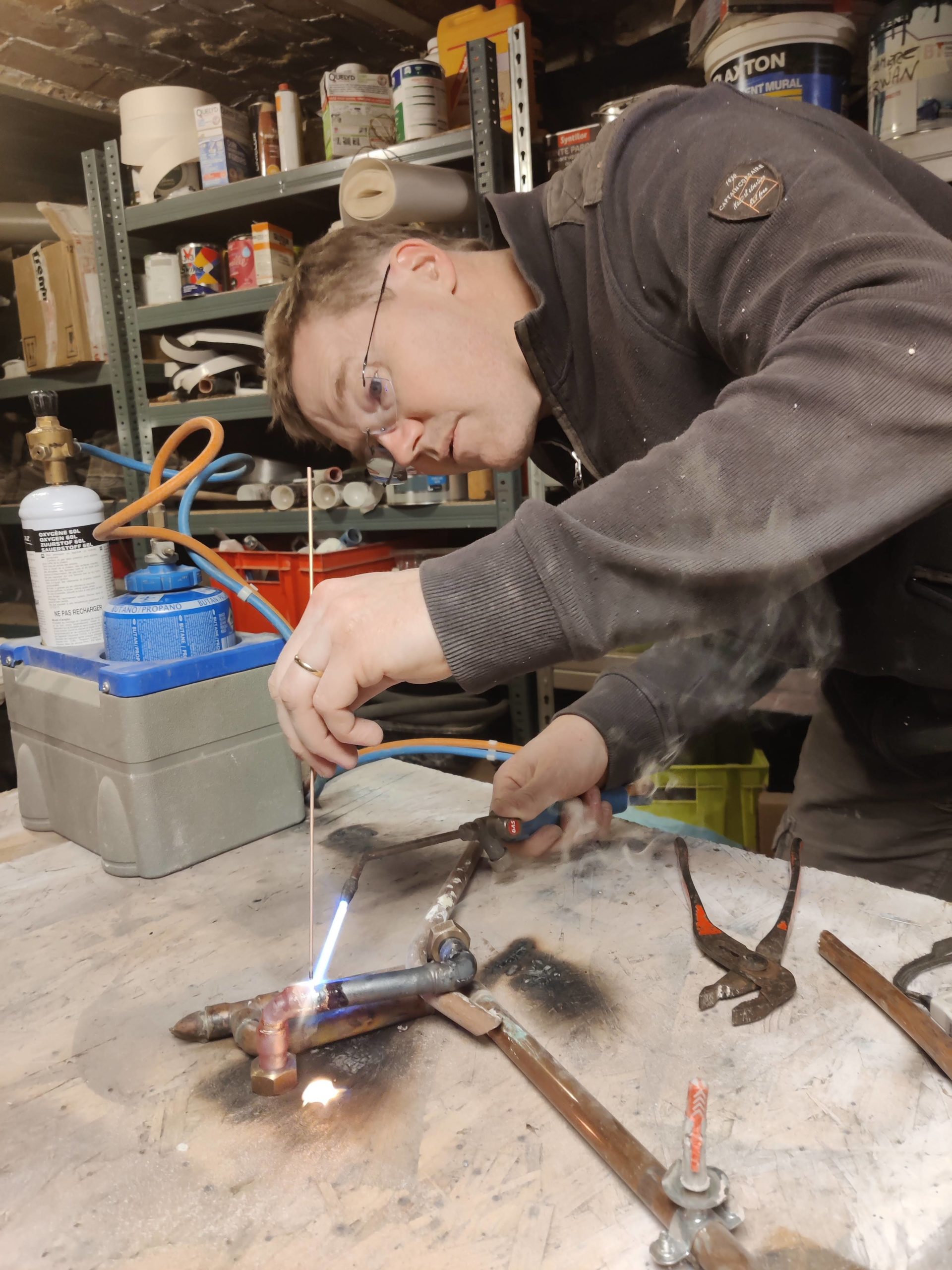

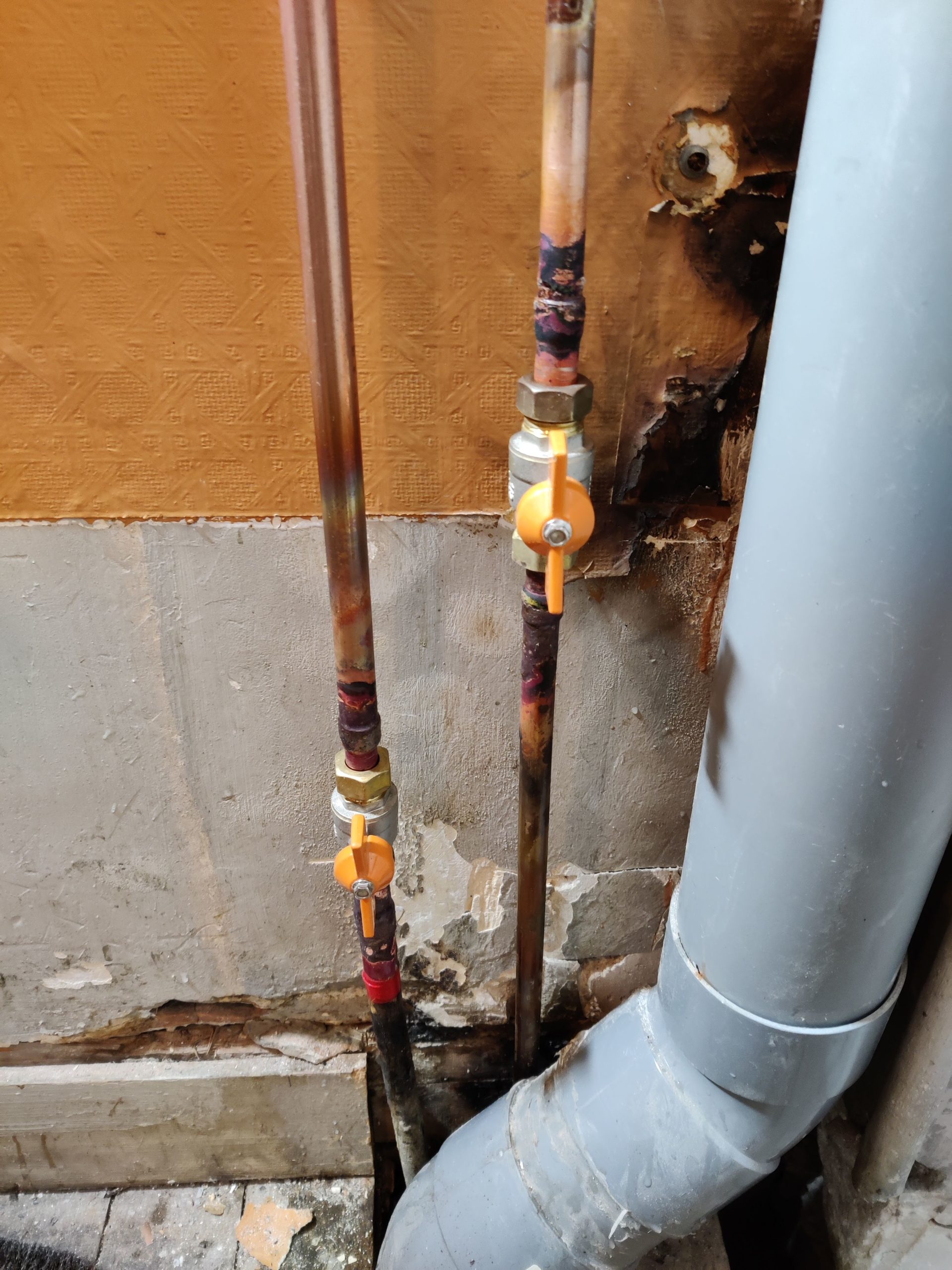

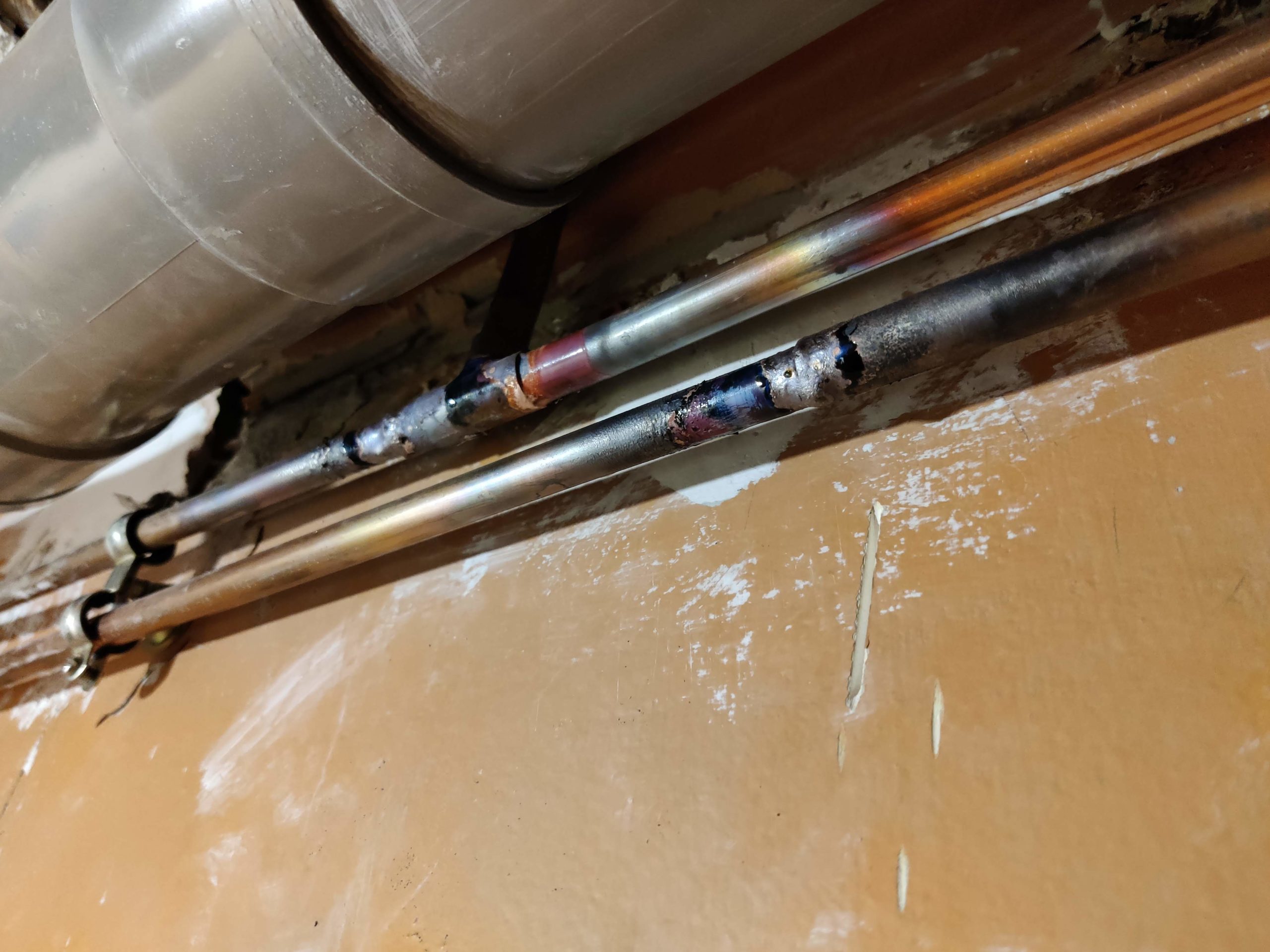

Autre problème, les tuyaux de la douche passaient par le lavabo, le chemin de l’eau faisait 5m supplémentaires. Je change tout ça pour faire une priorité à la douche. 35 soudures plus tard (et pas une seule fuite ! et oui, ça paye d’en faire), c’est en place :

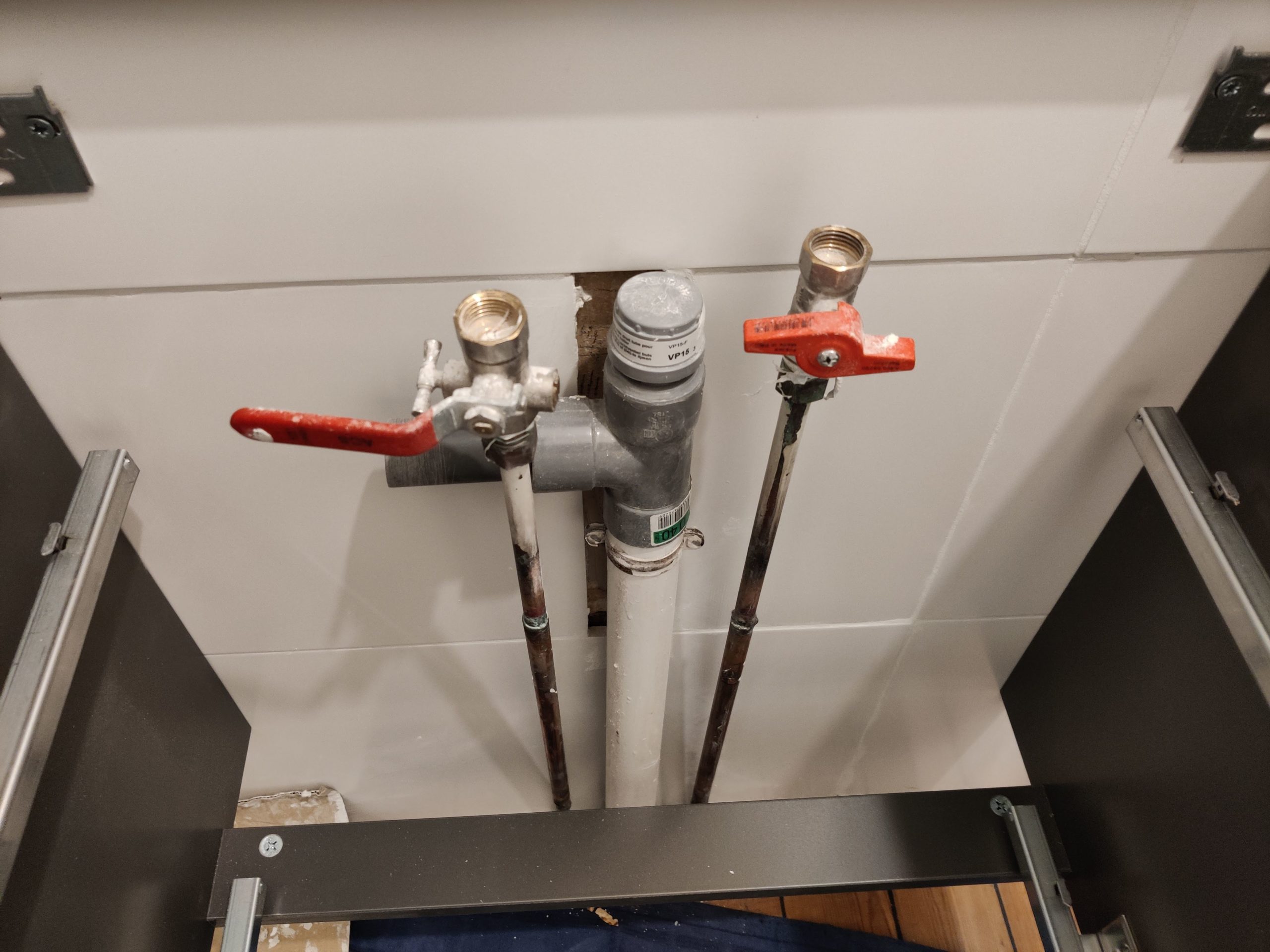

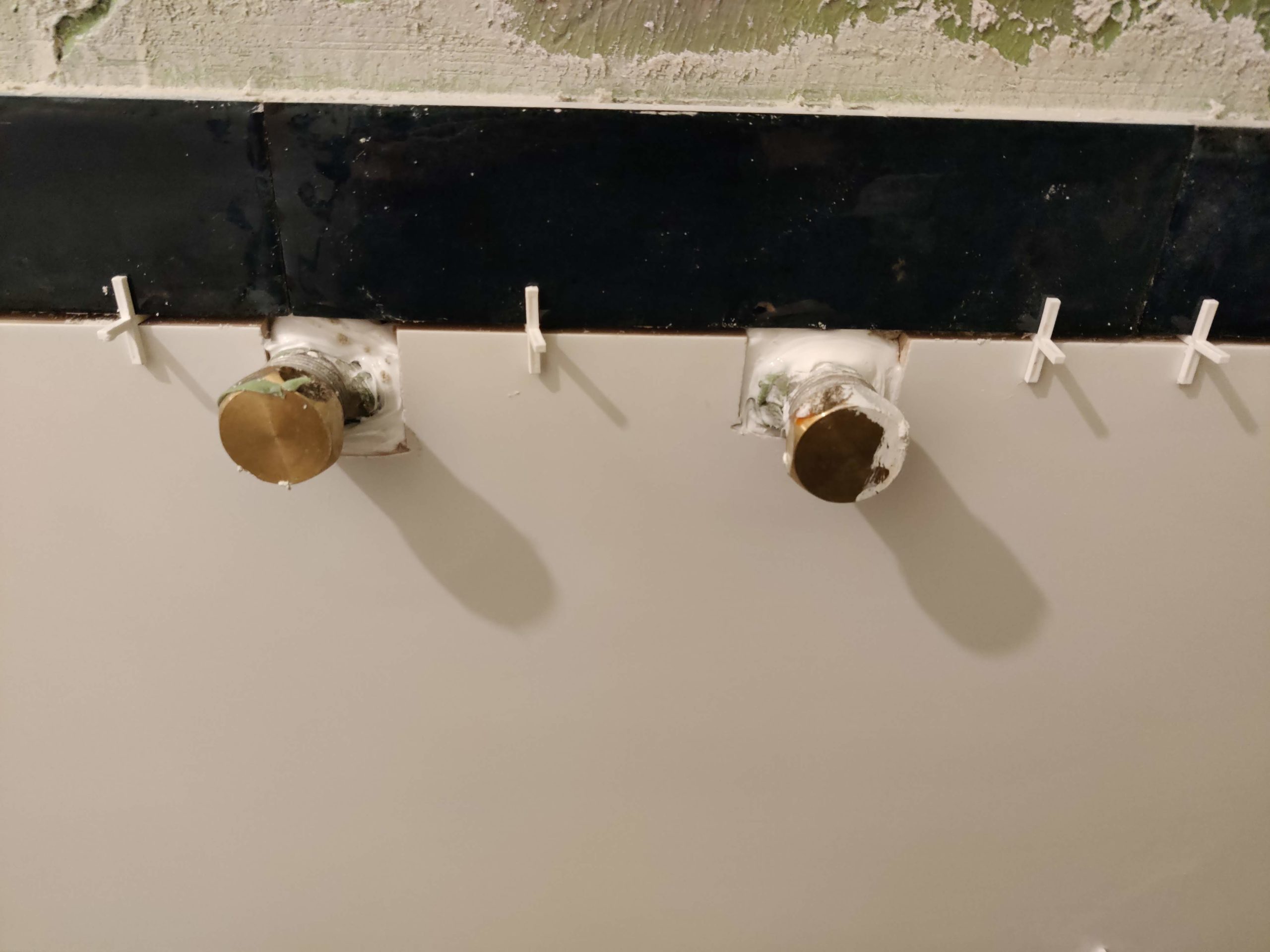

Photo de gauche, on a le tuyau d’eau froide qui monte pour le toilette, et photo de droite, les deux tuyaux qui montent à l’étage pour la douche. Pas évident de souder dans les tuyaux d’évacuation, mais j’ai pu faire une partie de mes soudures au sol.

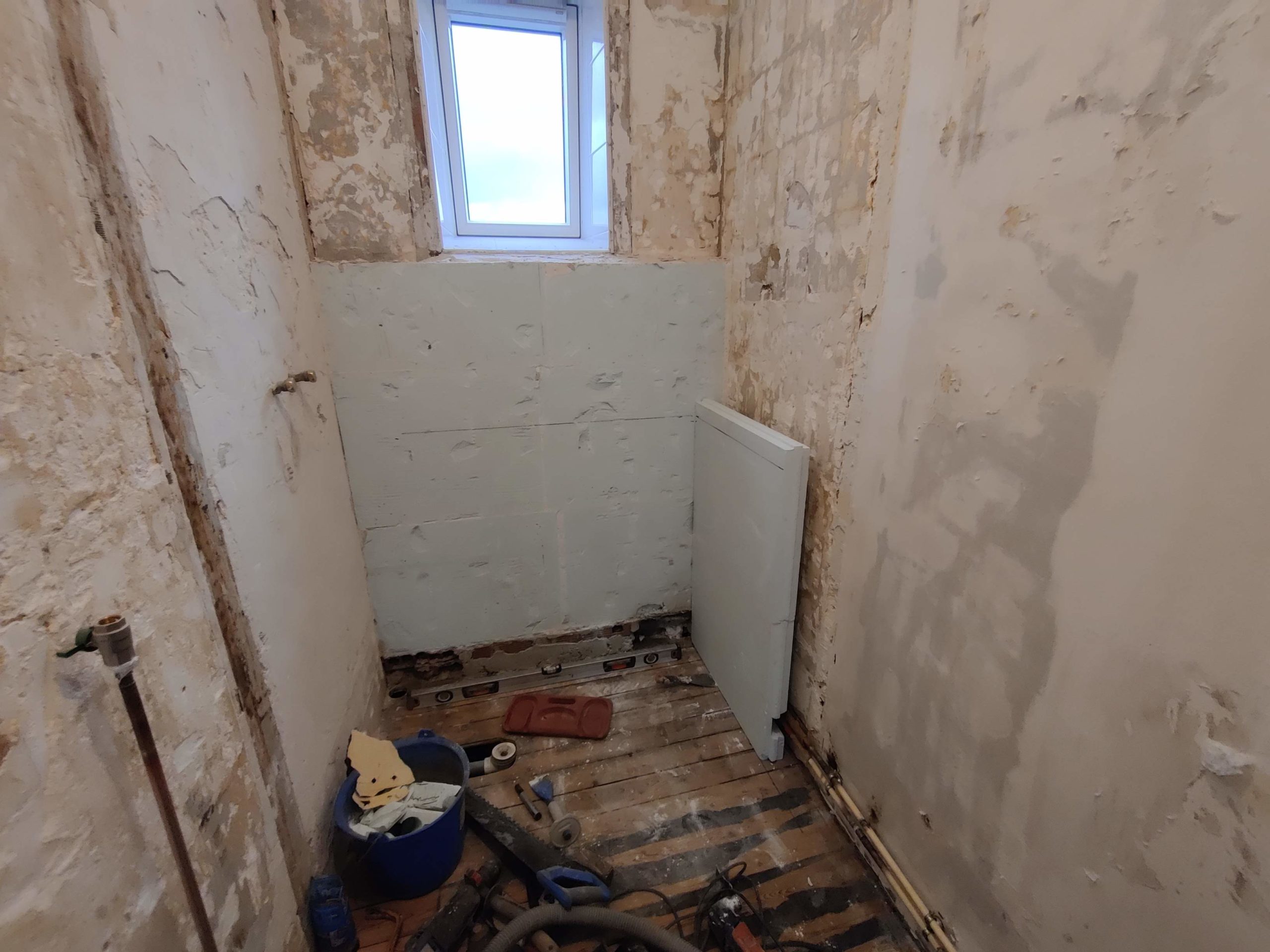

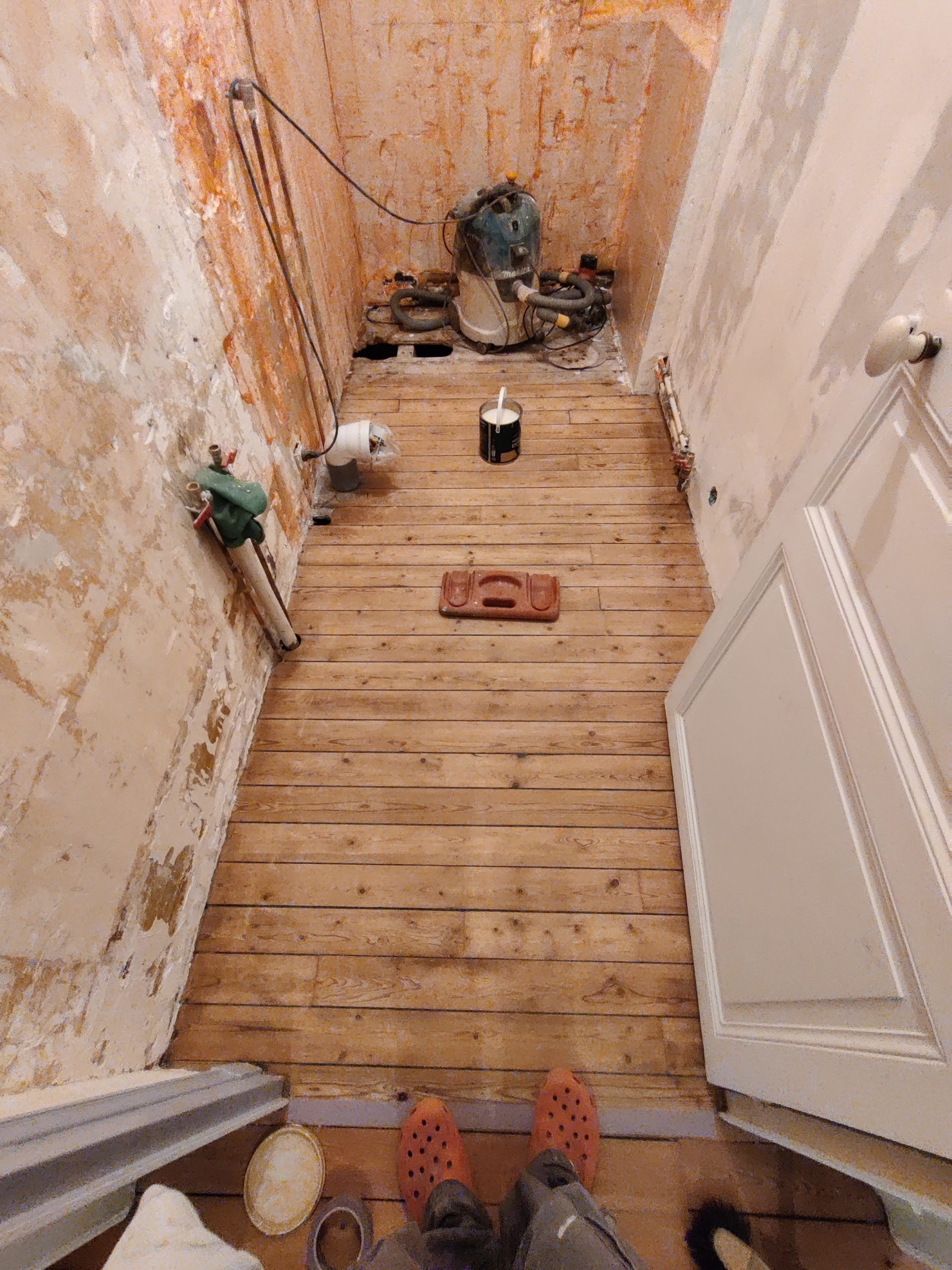

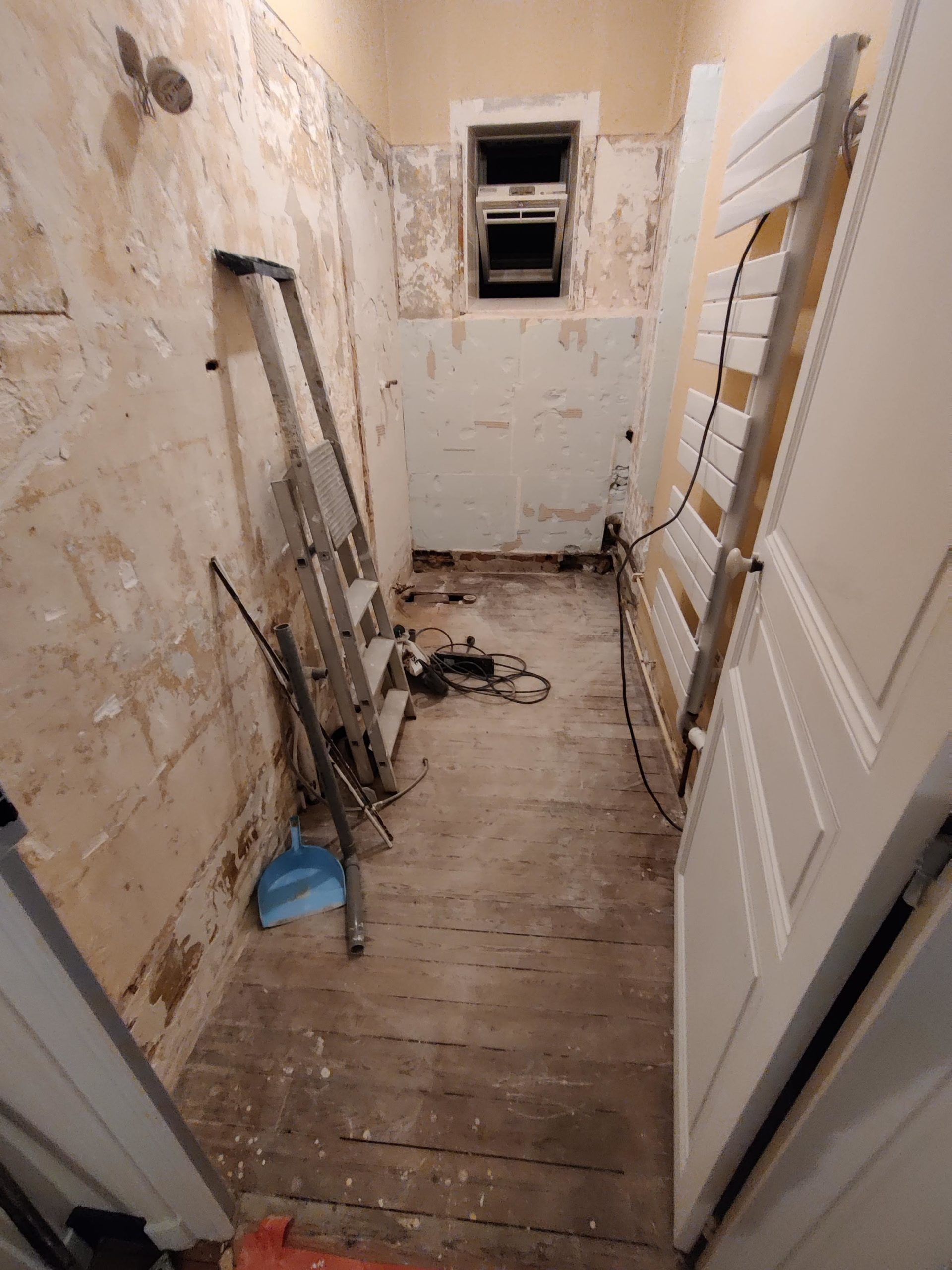

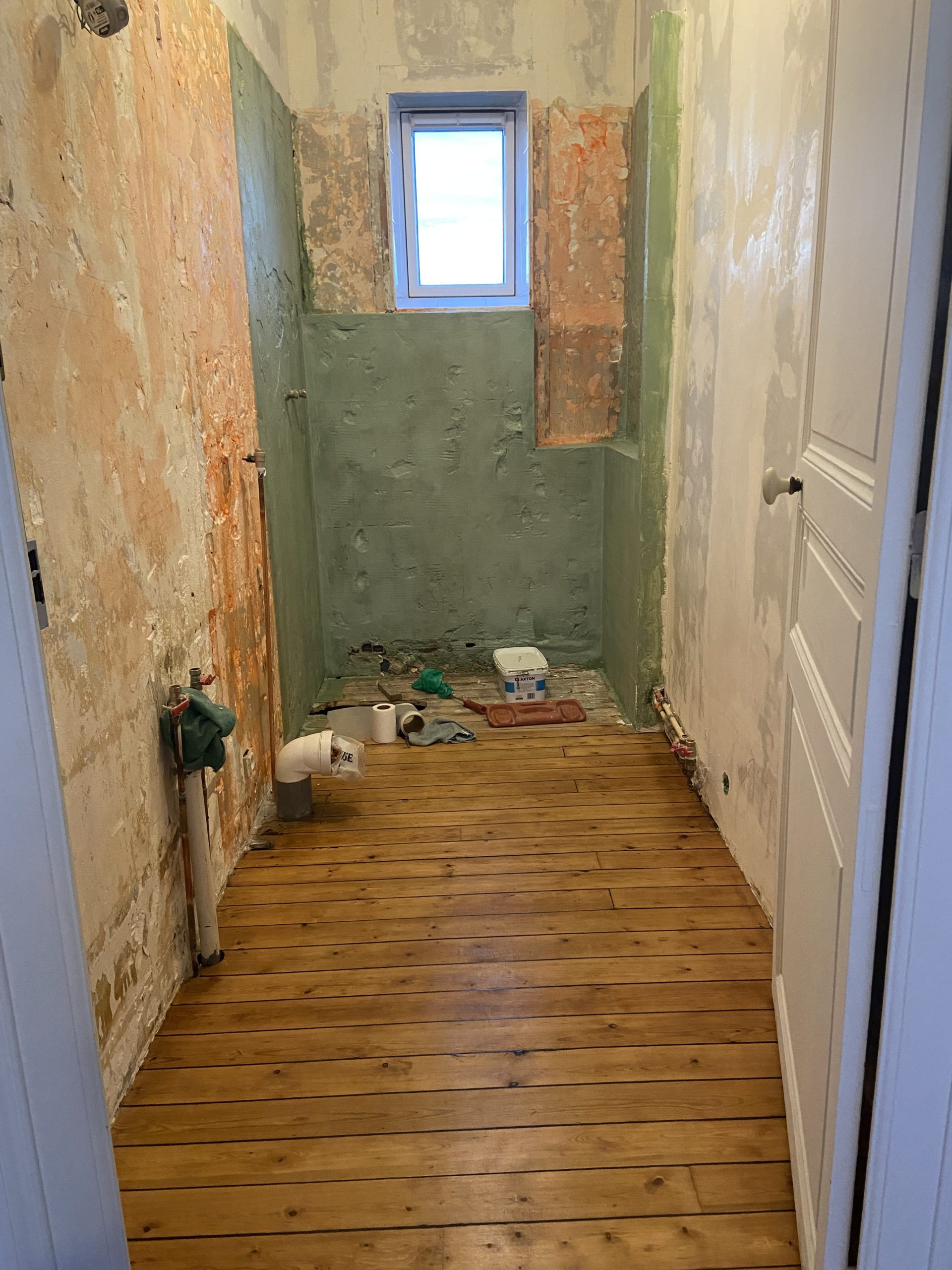

En démontant le carrelage, on est tombé sur un plancher en bon état, on a donc décidé de le garder et de le rénover. Au pire, si le résultat ne nous plait pas, on collera un carrelage sur un plancher vitrifié (c’est une définition du luxe ça, oui Monsieur).

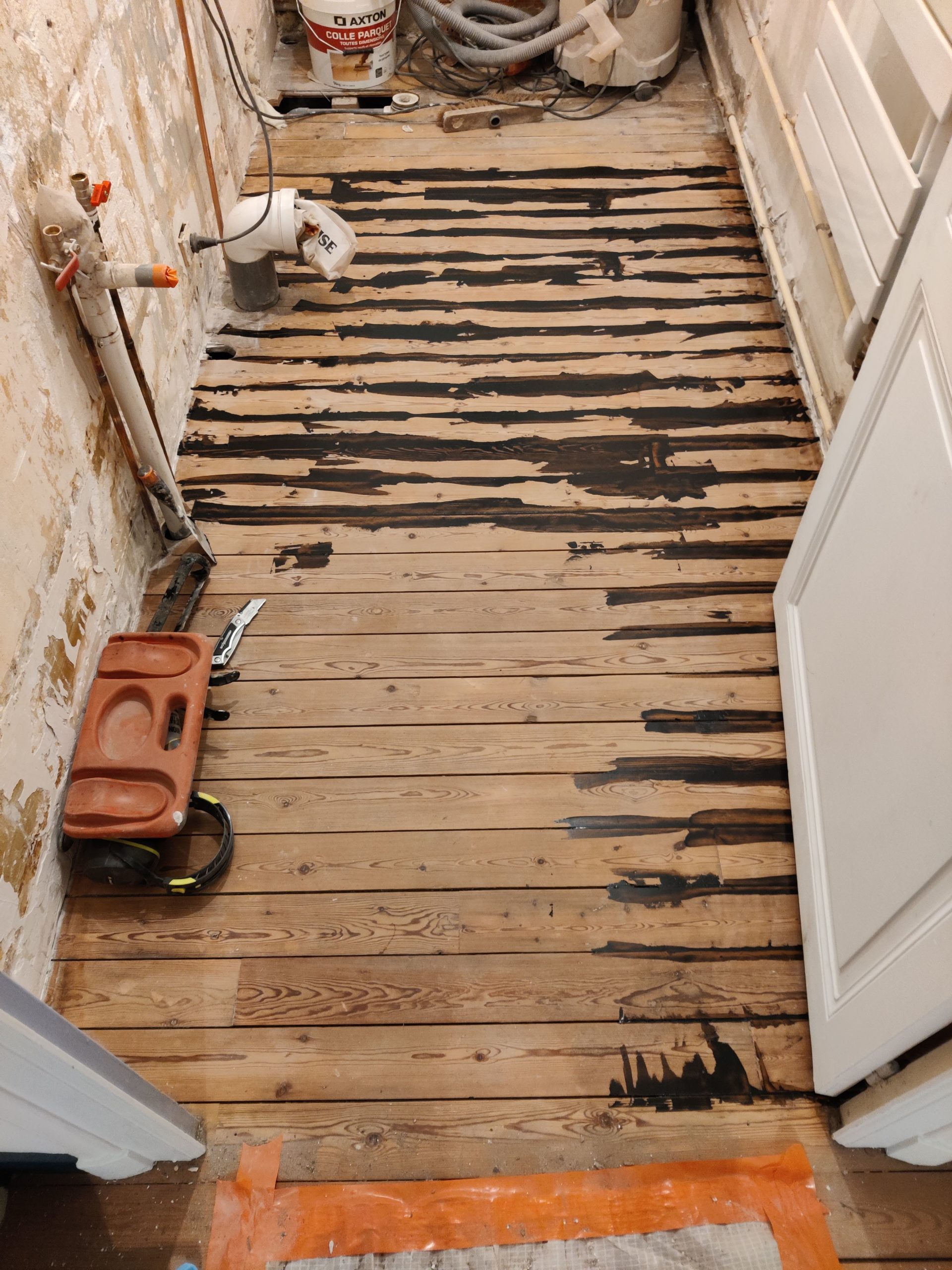

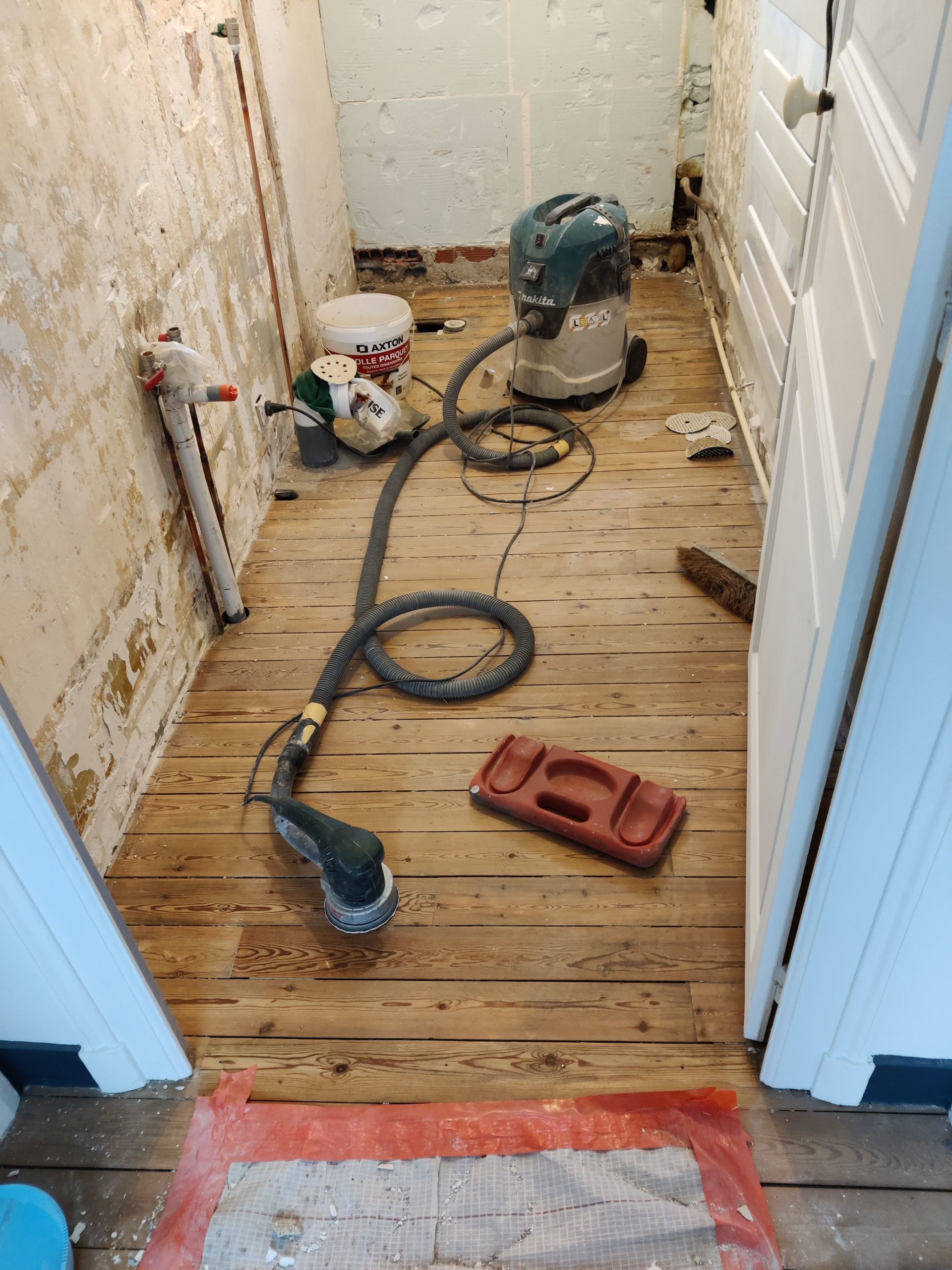

Du coup, opération ponçage.

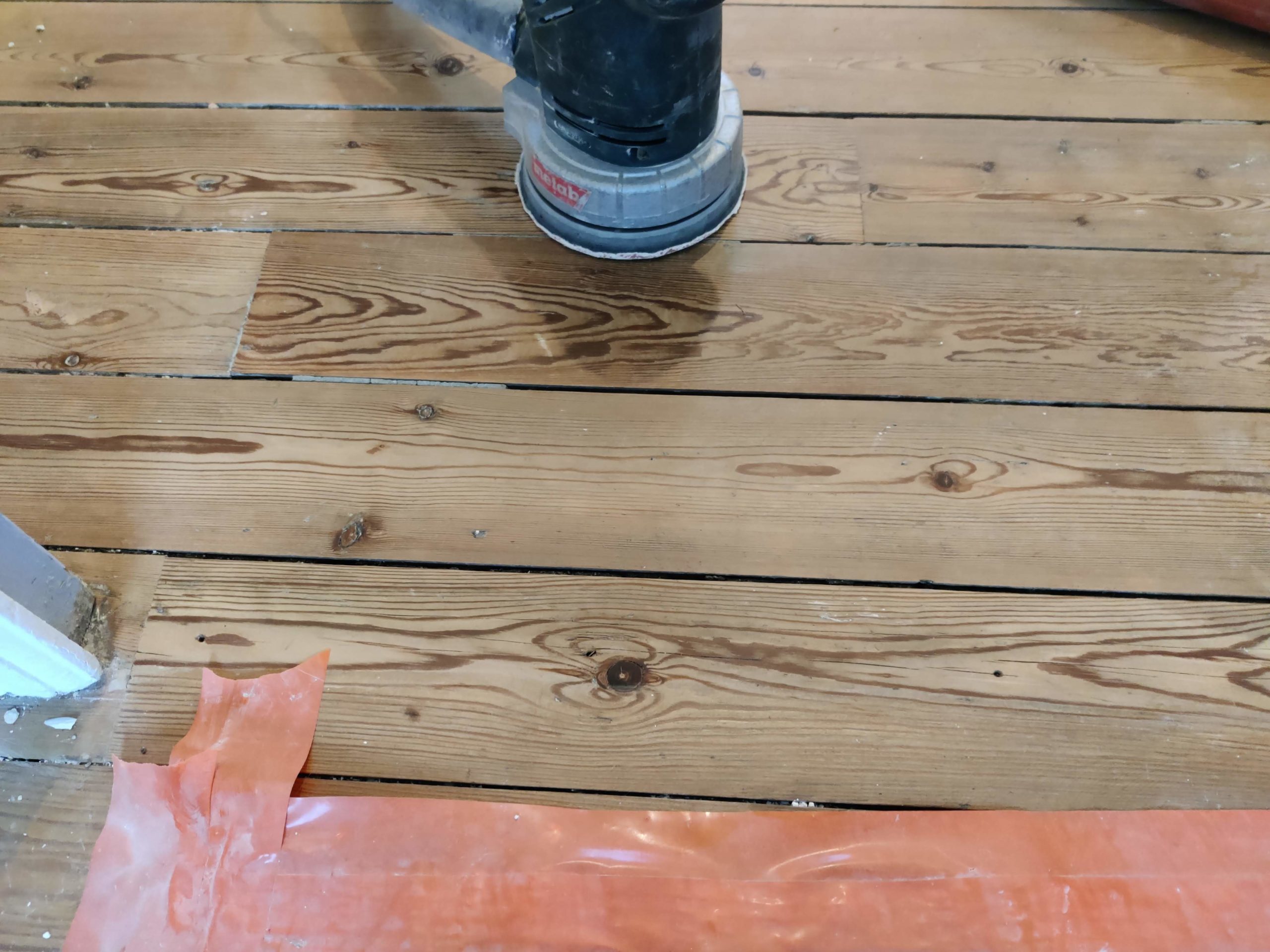

c’est du sapin, ça se fait assez facilement. Un coup de Multimaster Fein entre les lattes, puis joint bateau entre les lattes :

Puis grattage, re ponçage

Pendant que je bosse, d’autres s’amusent…

Vitrification 3 couches, puis protection et on passe à la suite.

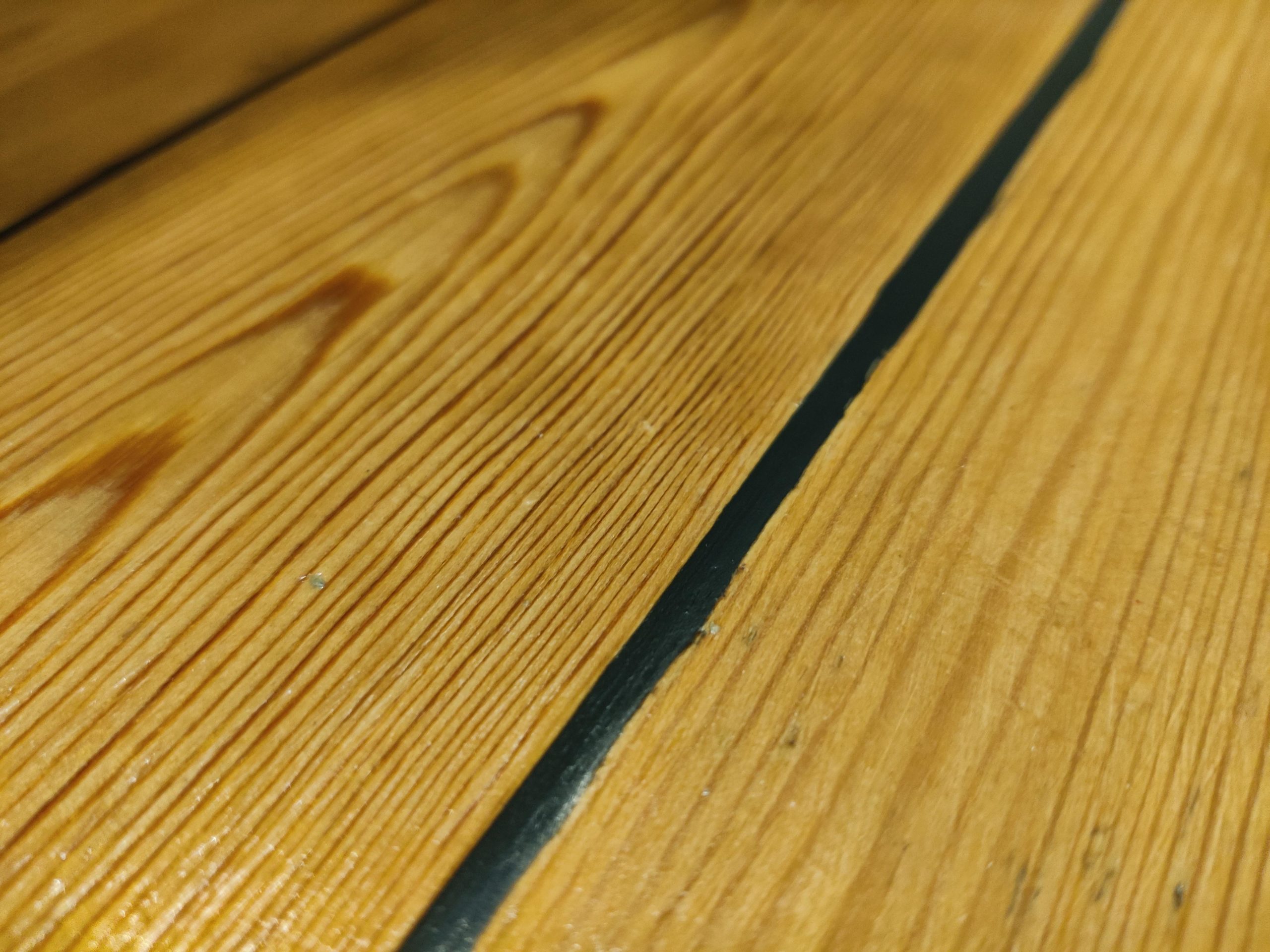

Détail du joint bateau après vitrification.

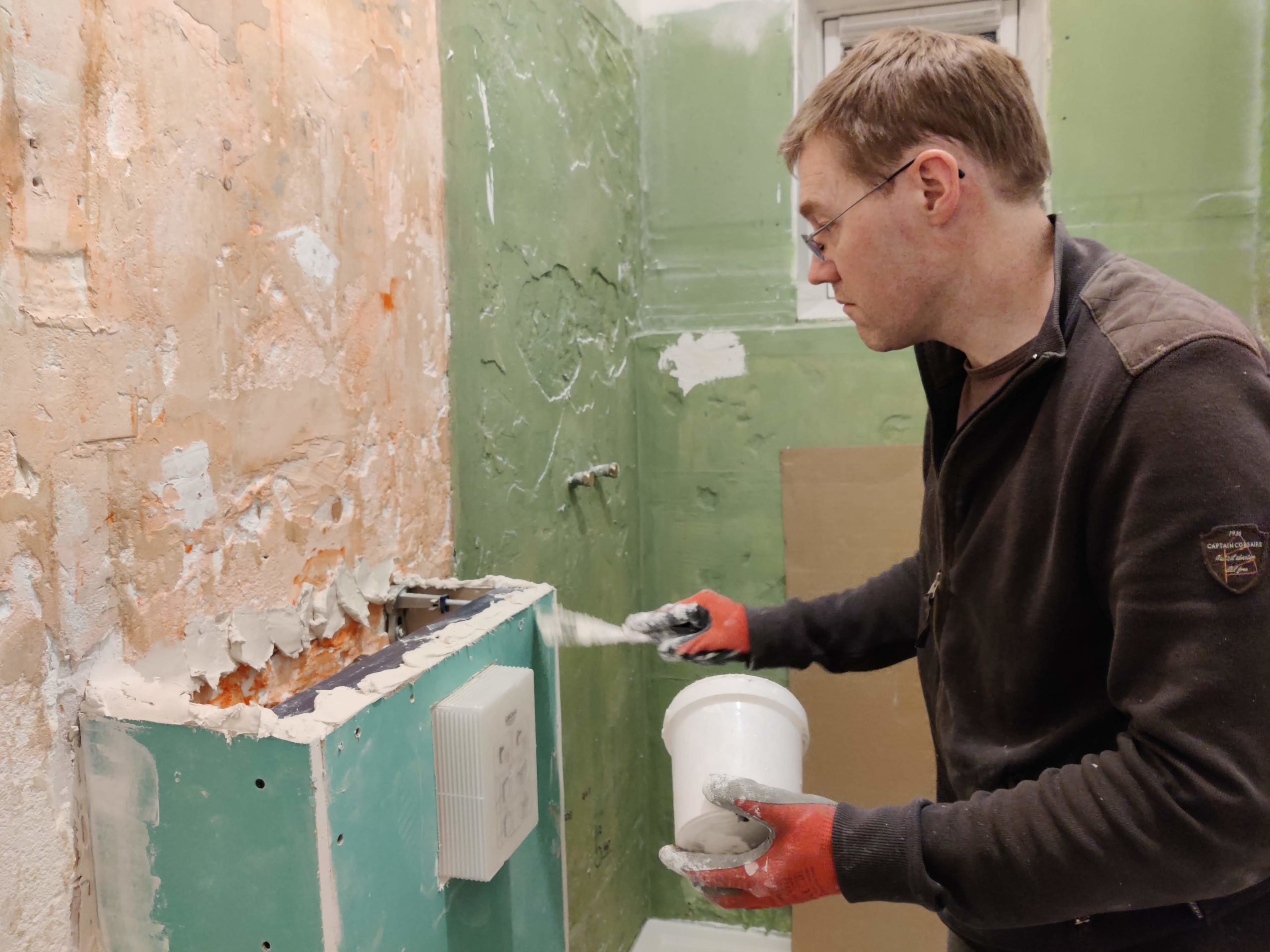

En parallèle, j’ai revu la structure autour de la douche, en carreaux de plâtre hydrofuge, puis accrochage (orange) puis étanchéité (vert)

L’idée est double :

Revenir à une largeur de 120, qui correspond à un bac à douche standard, et encaisser les tuyaux du chauffage qui passent par là.

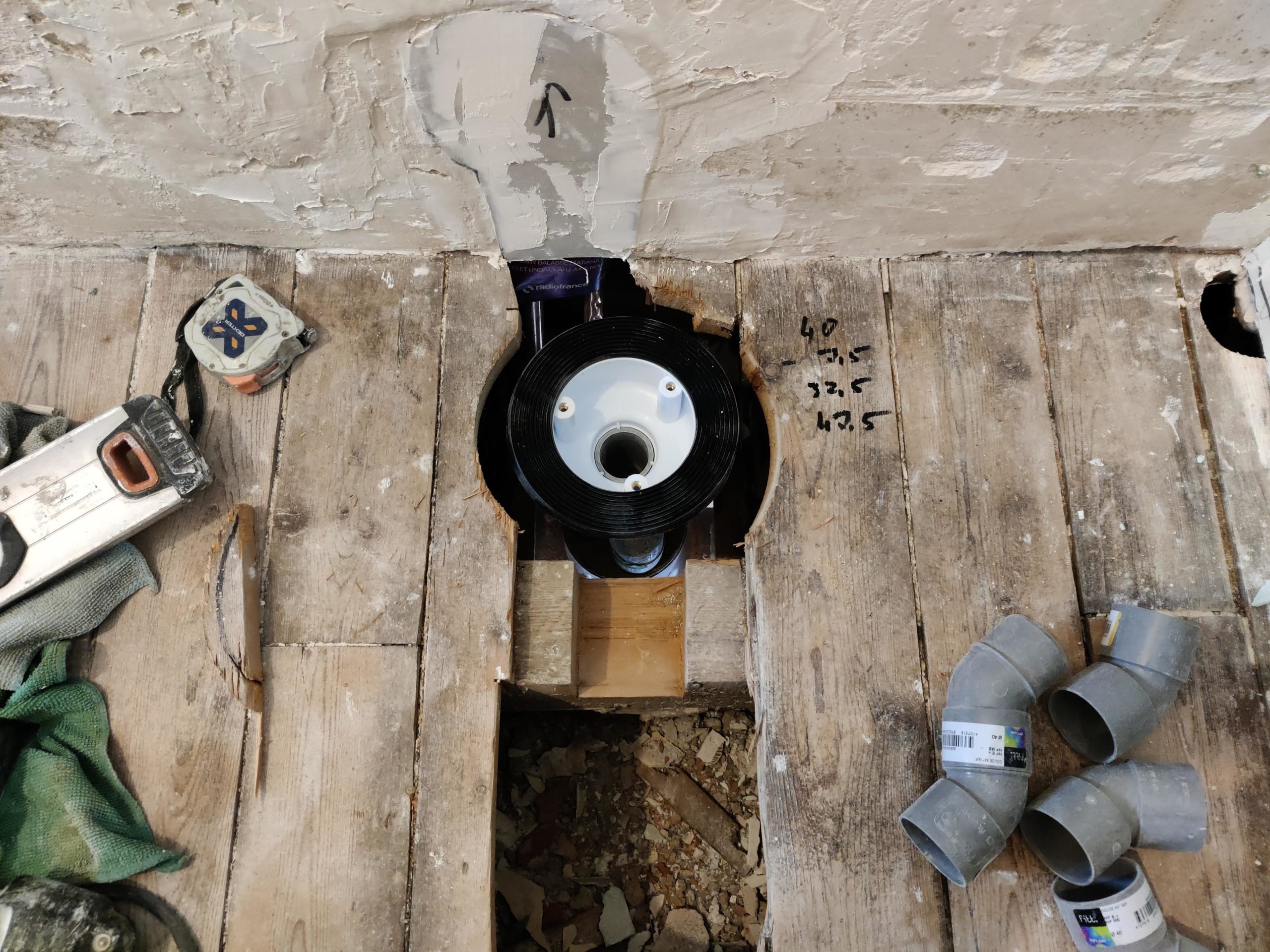

Ensuite, je prépare l’évacuation pour qu’elle arrive au bon endroit dans les 3 dimensions.

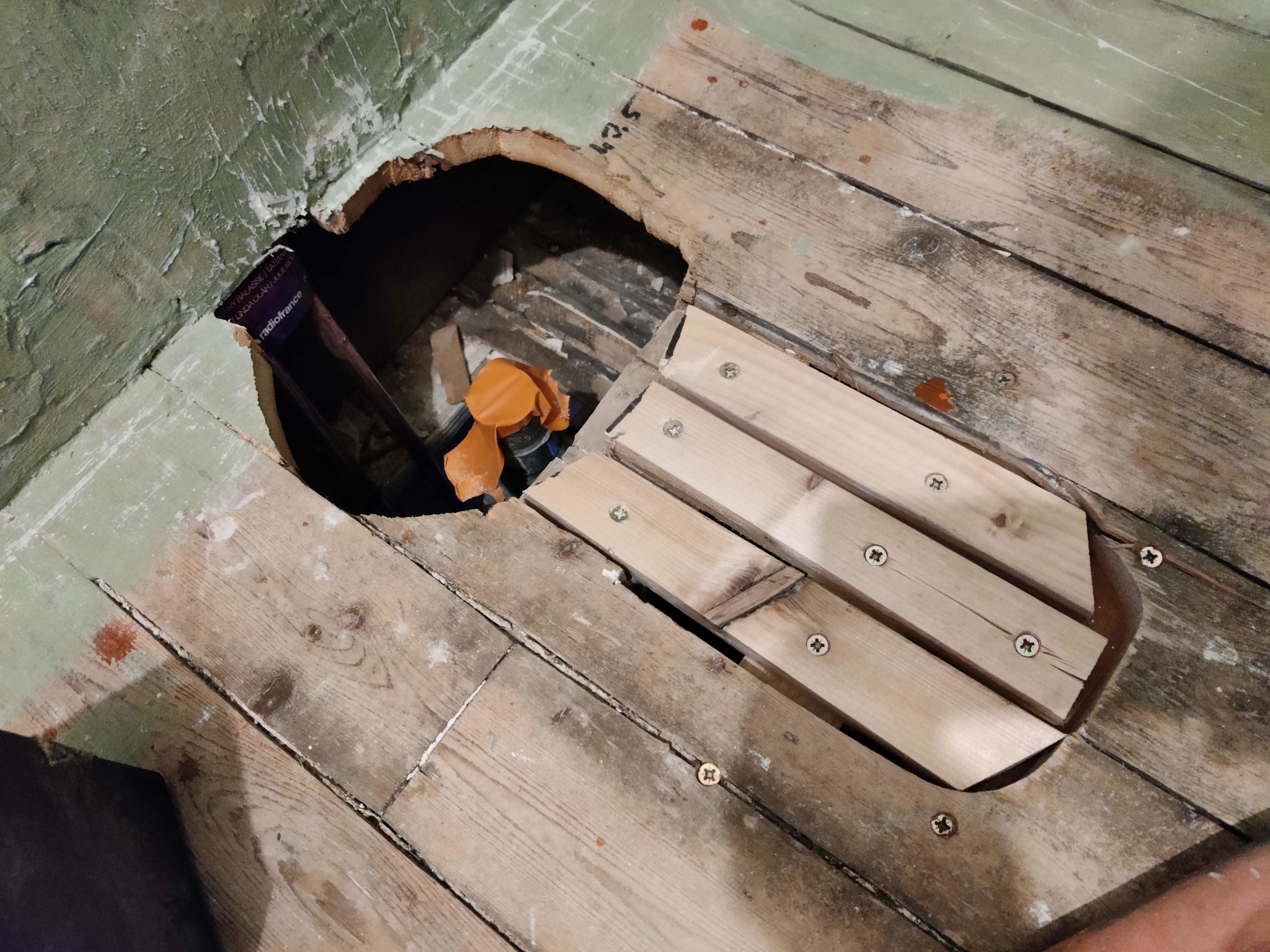

Pour la beauté du geste, je reconstitue le plancher. L’évacuation de l’ancien bac était plus au centre de la piece.

Test de la mise en place : validé.

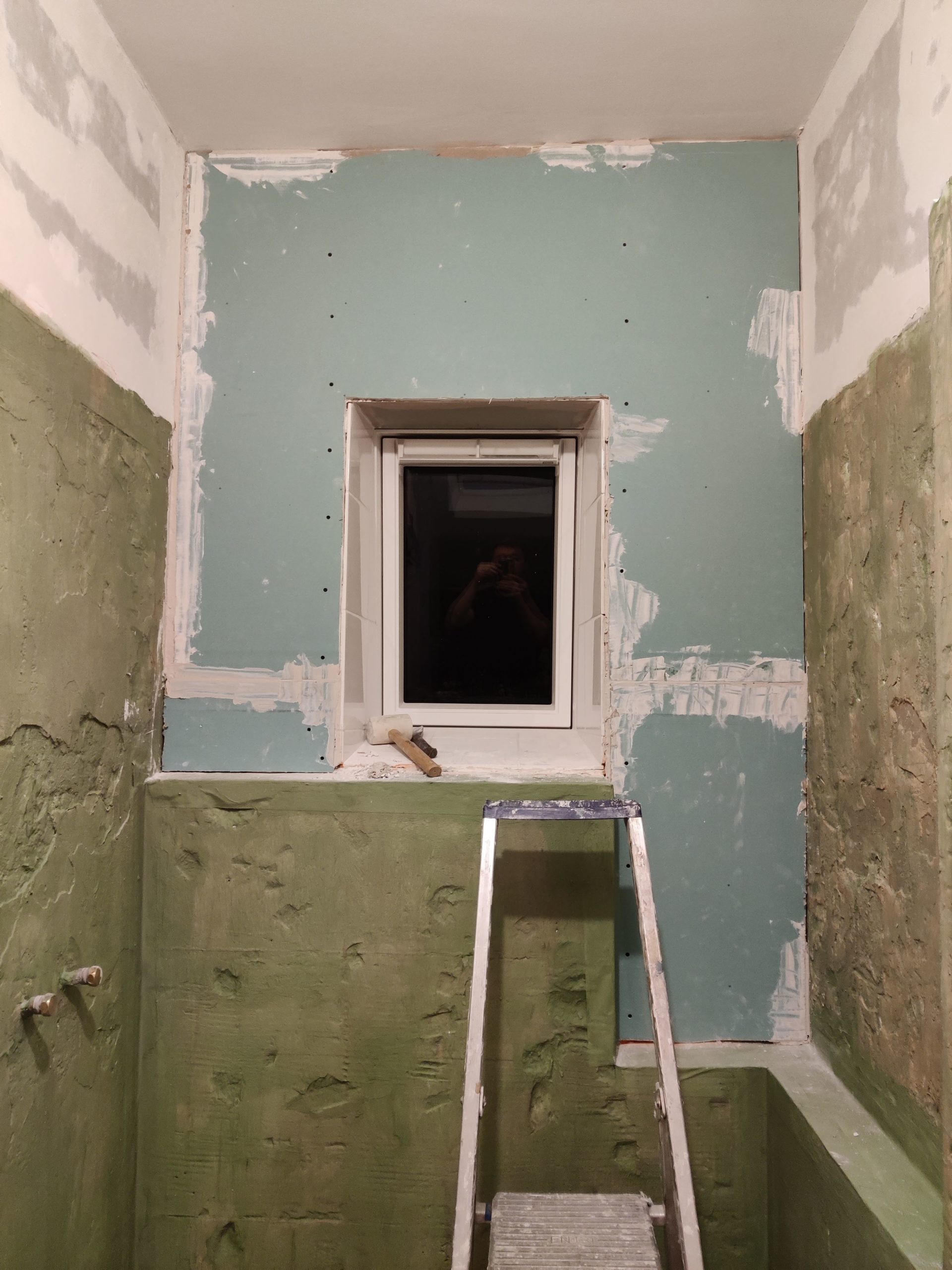

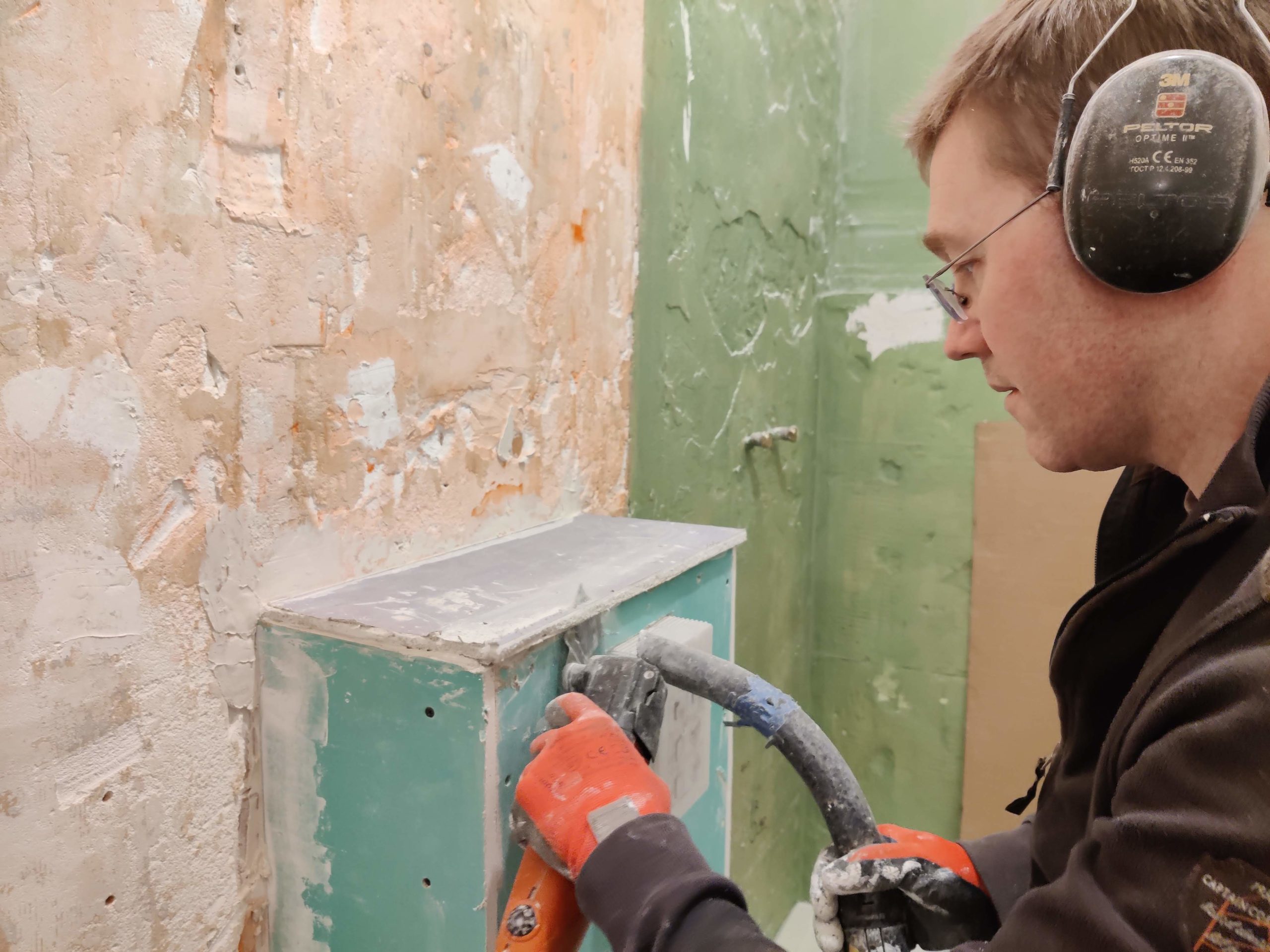

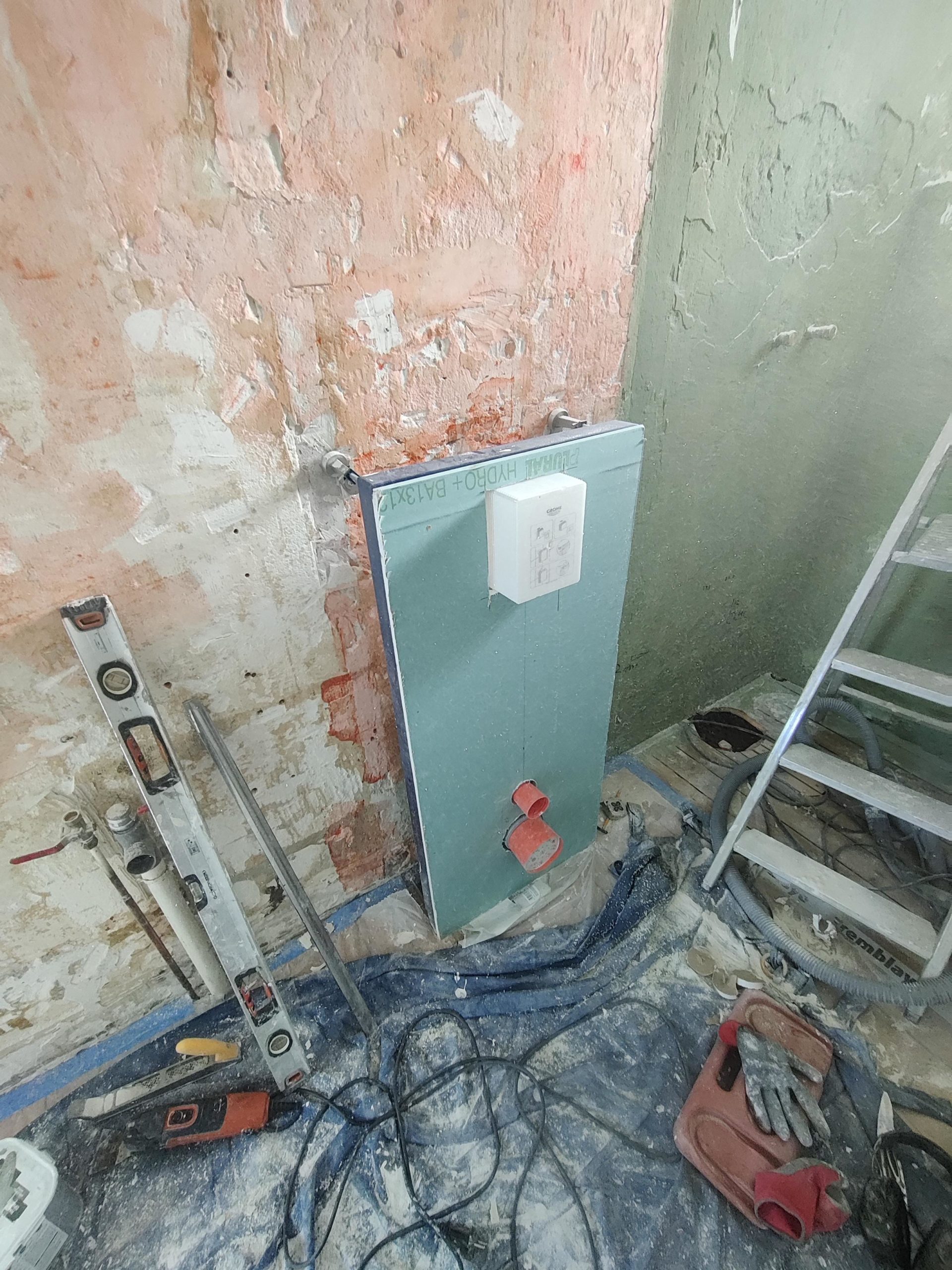

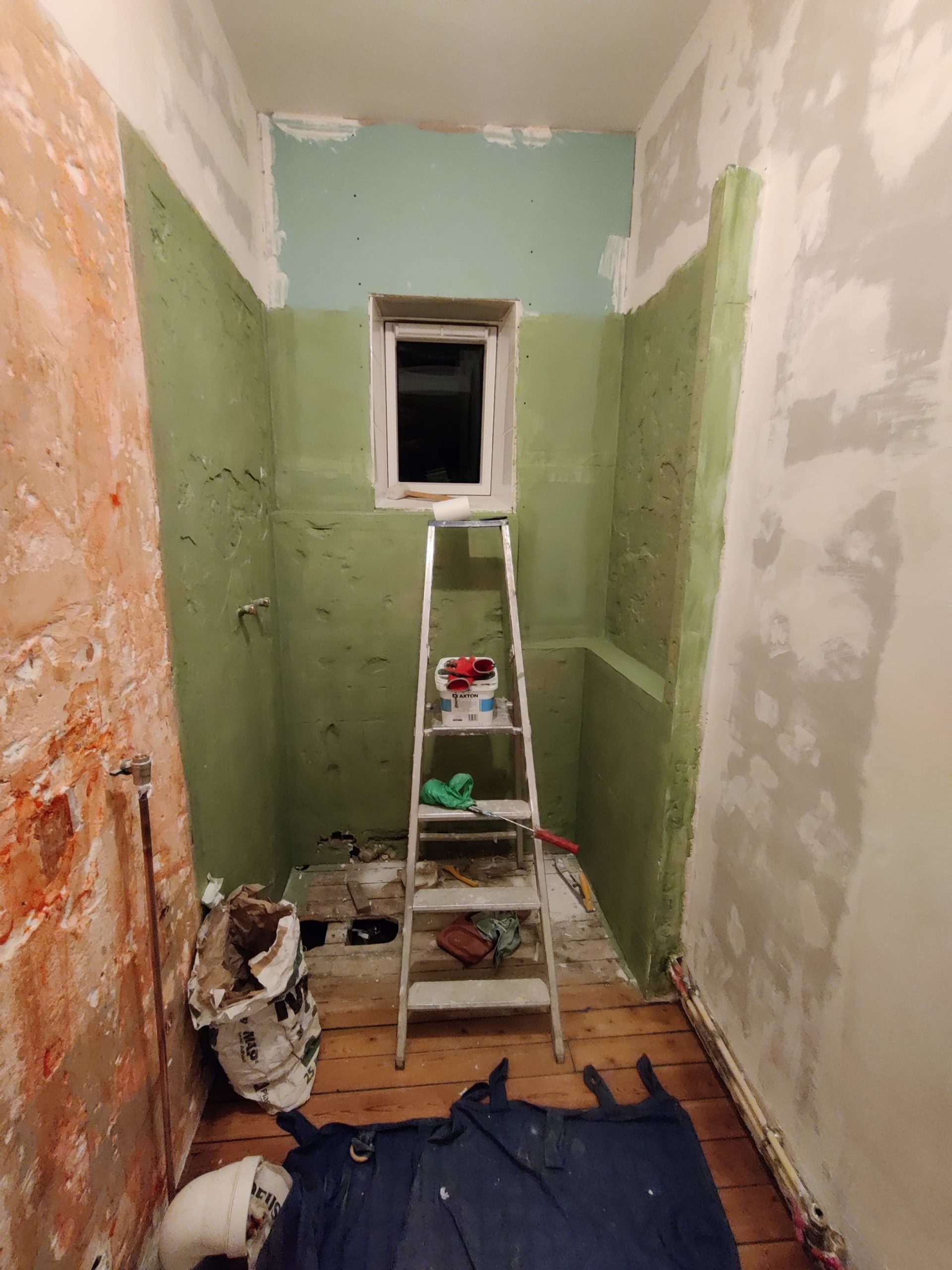

Mise en place d’un placo dans la partie haute. La qualité du mur n’est pas bonne et deux poutres en bois font que le mur ne restera pas beau très longtemps. Avec la vapeur d’eau en plus, il est plus sage de perdre 13mm !

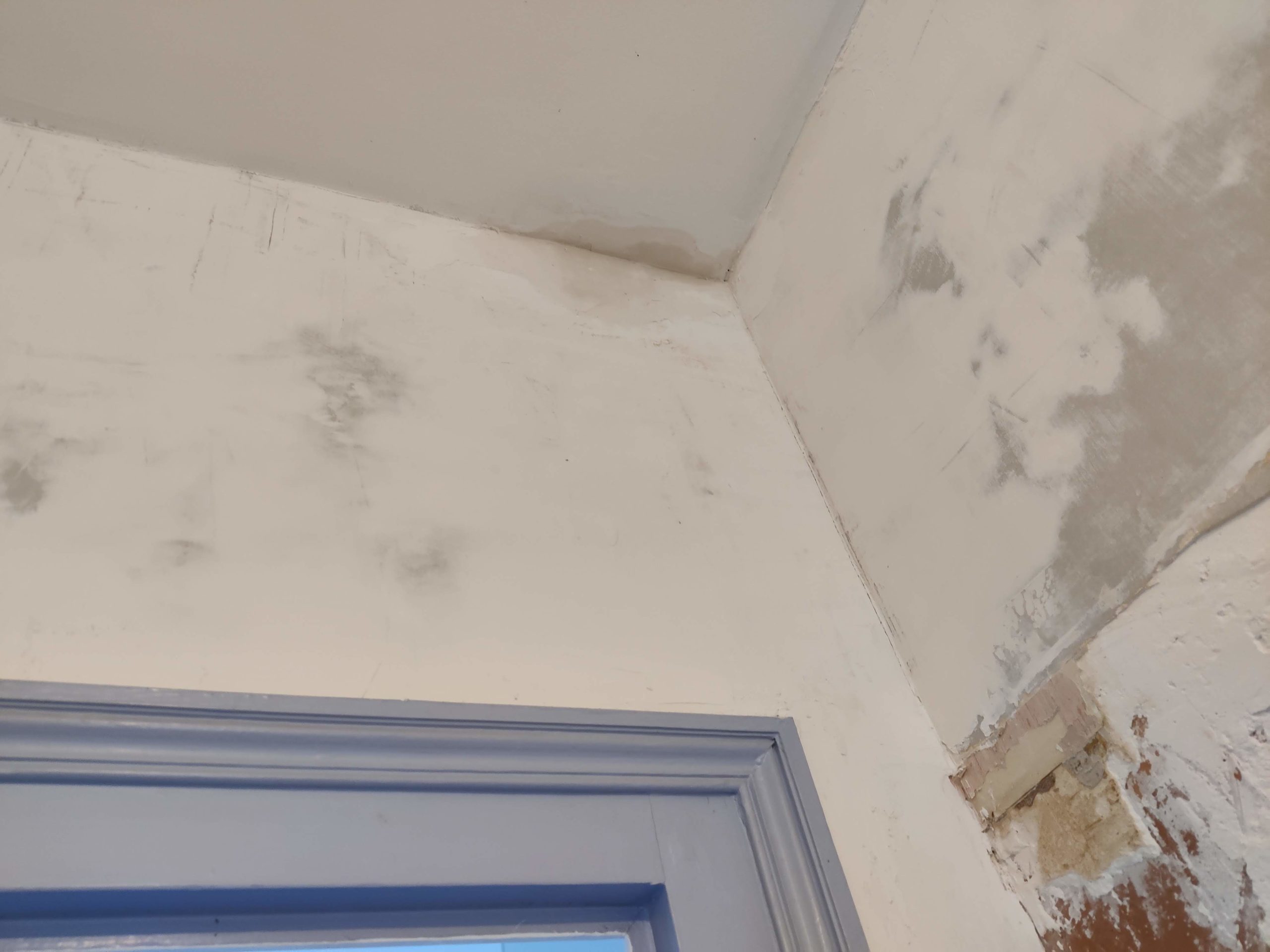

Au dessus de la porte, l’électricien avait laissé une boite électrique accessible, je l’ai déplacée dans le grenier, rassurez vous, elle est toujours accessible.

A partir de là, ça va assez vite, les prérequis sont terminés.

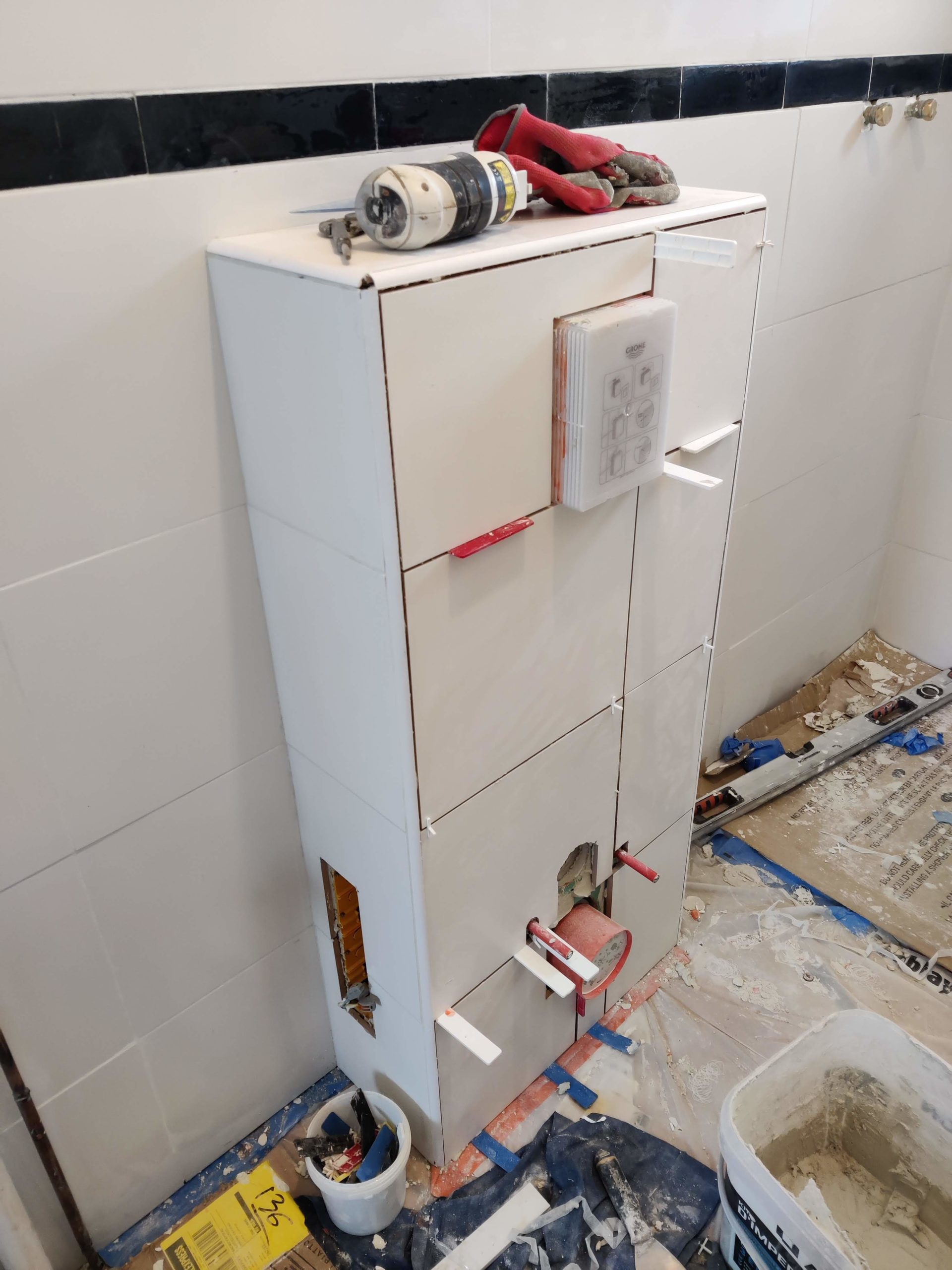

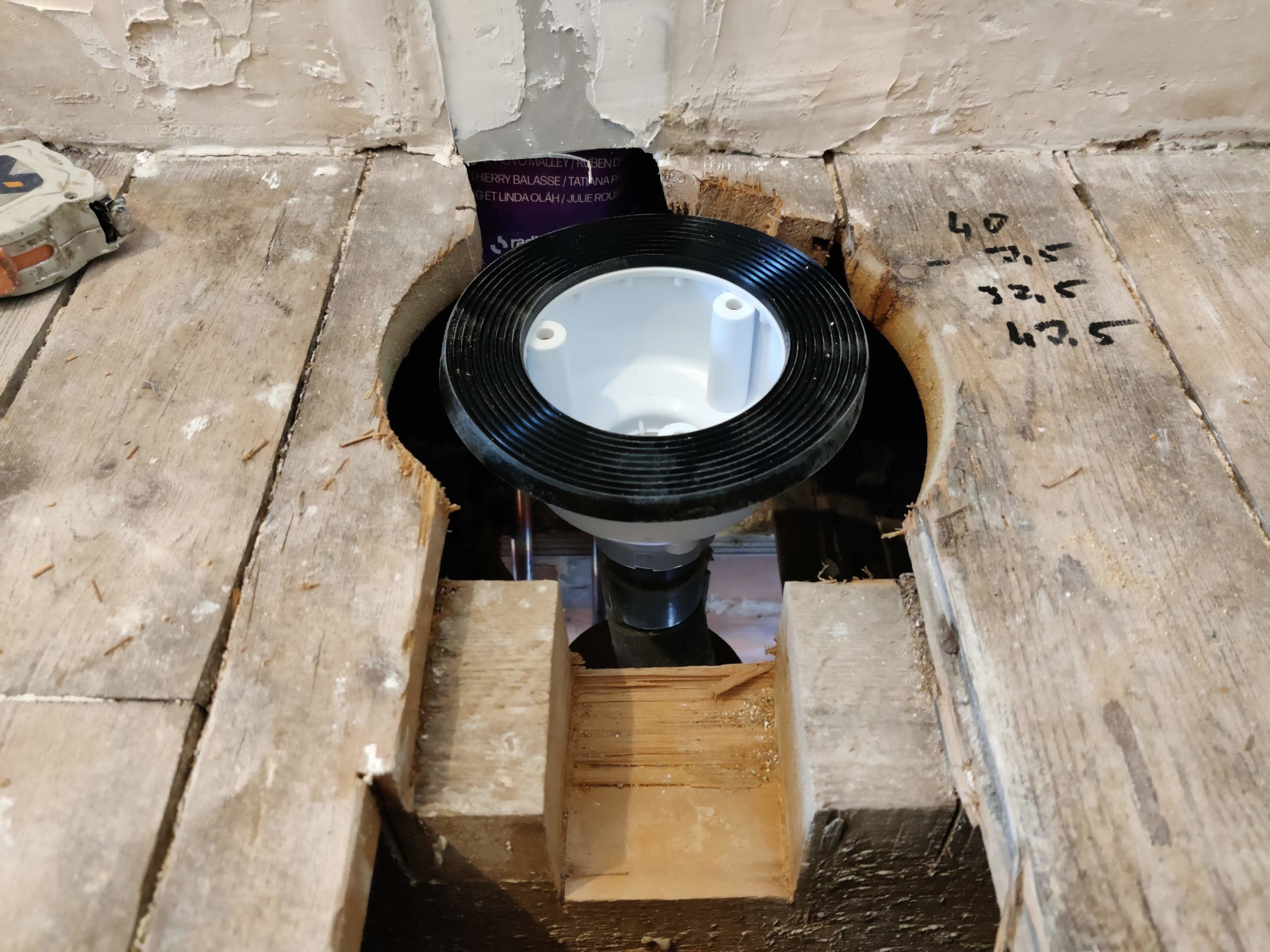

Je pose la structure du toilette suspendu :

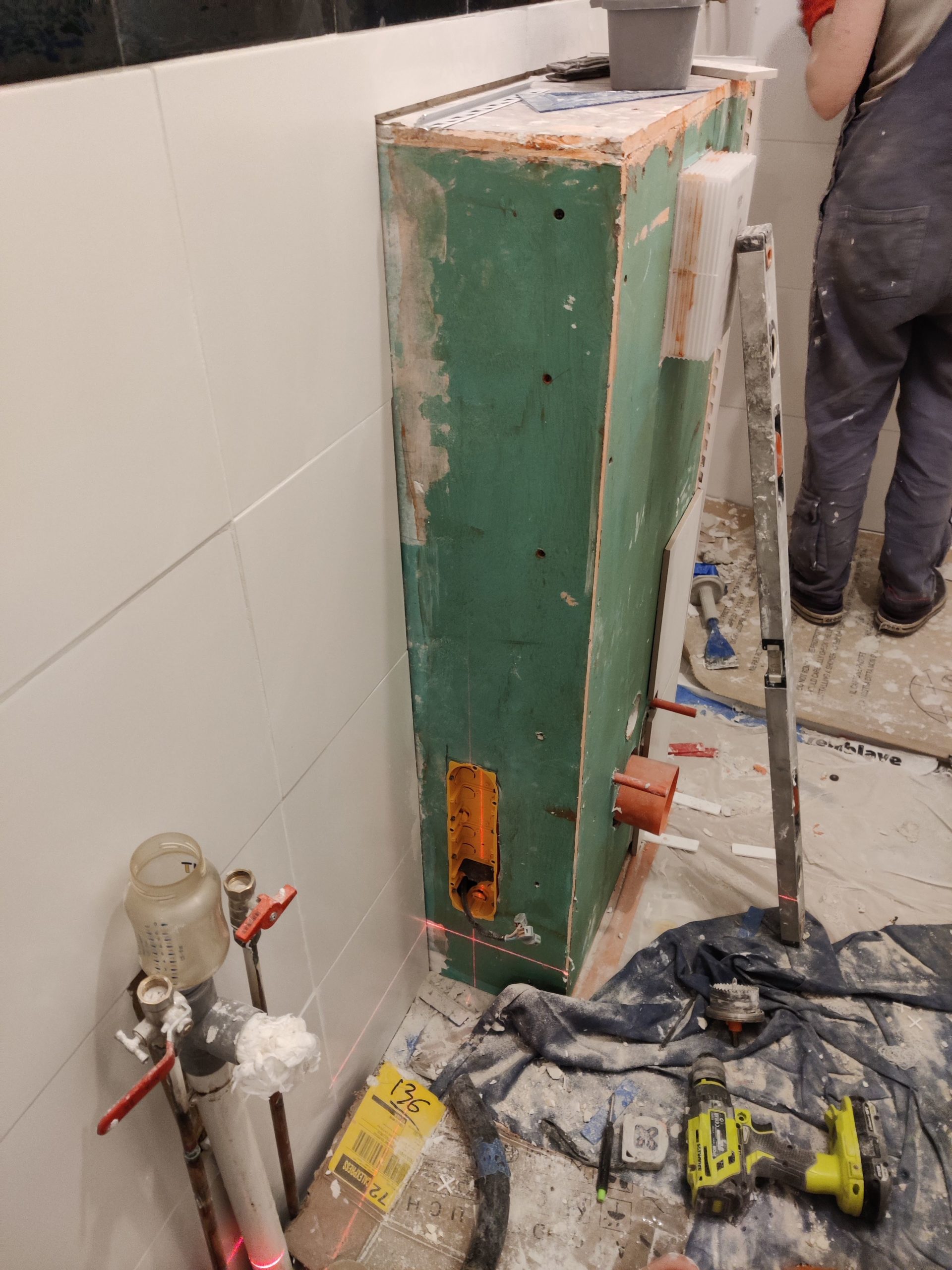

Puis habillage en placo resistant à l’eau, enfin, découpe de ce qui dépasse avec l’outil magique (Multimaster Fein).

Visite du chantier par le paternel, je me fais épingler sur le flexible qui ne sera pas accessible. Je fabrique donc un raccord pour éviter le problème de longévité des flexibles :

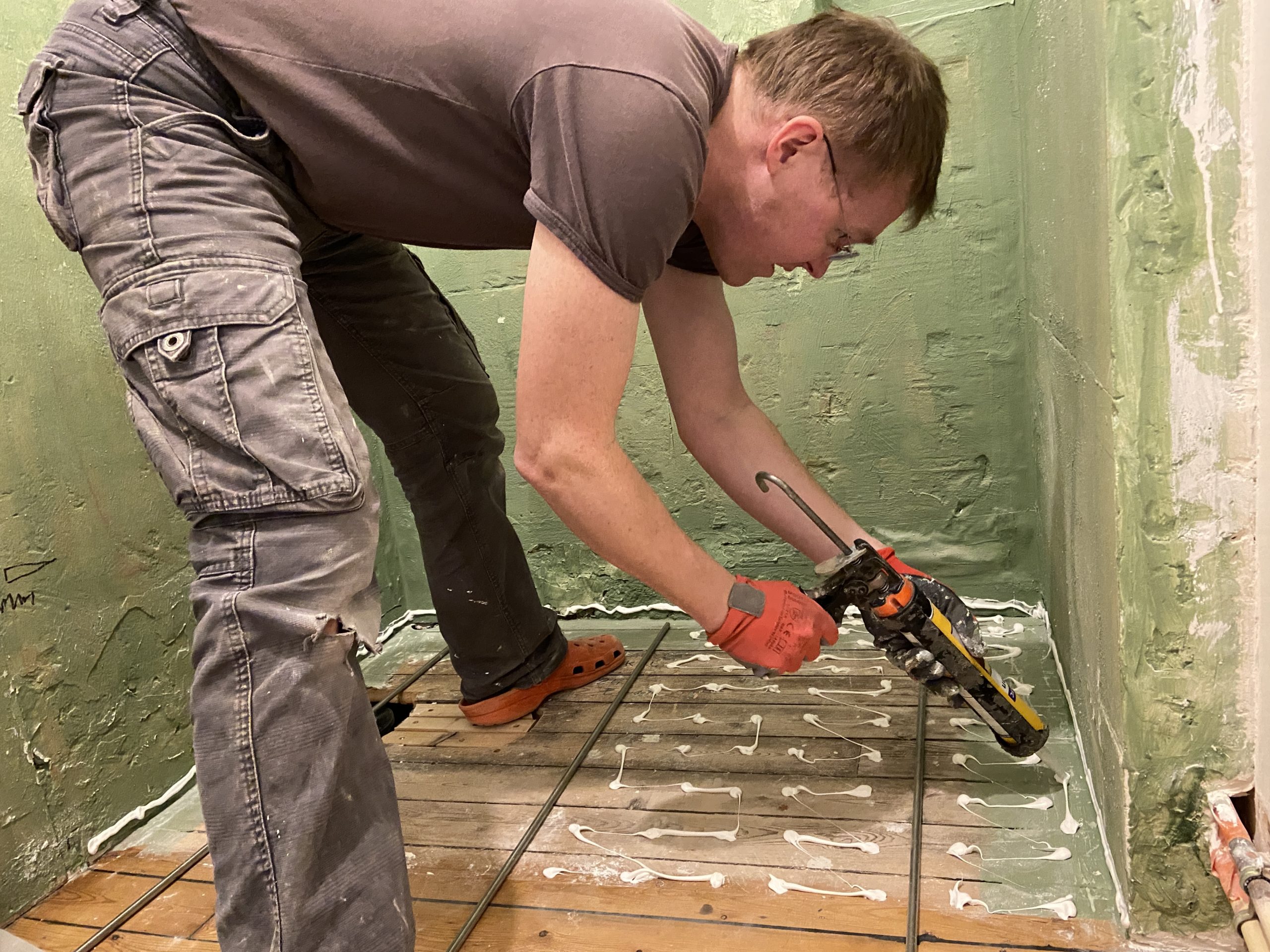

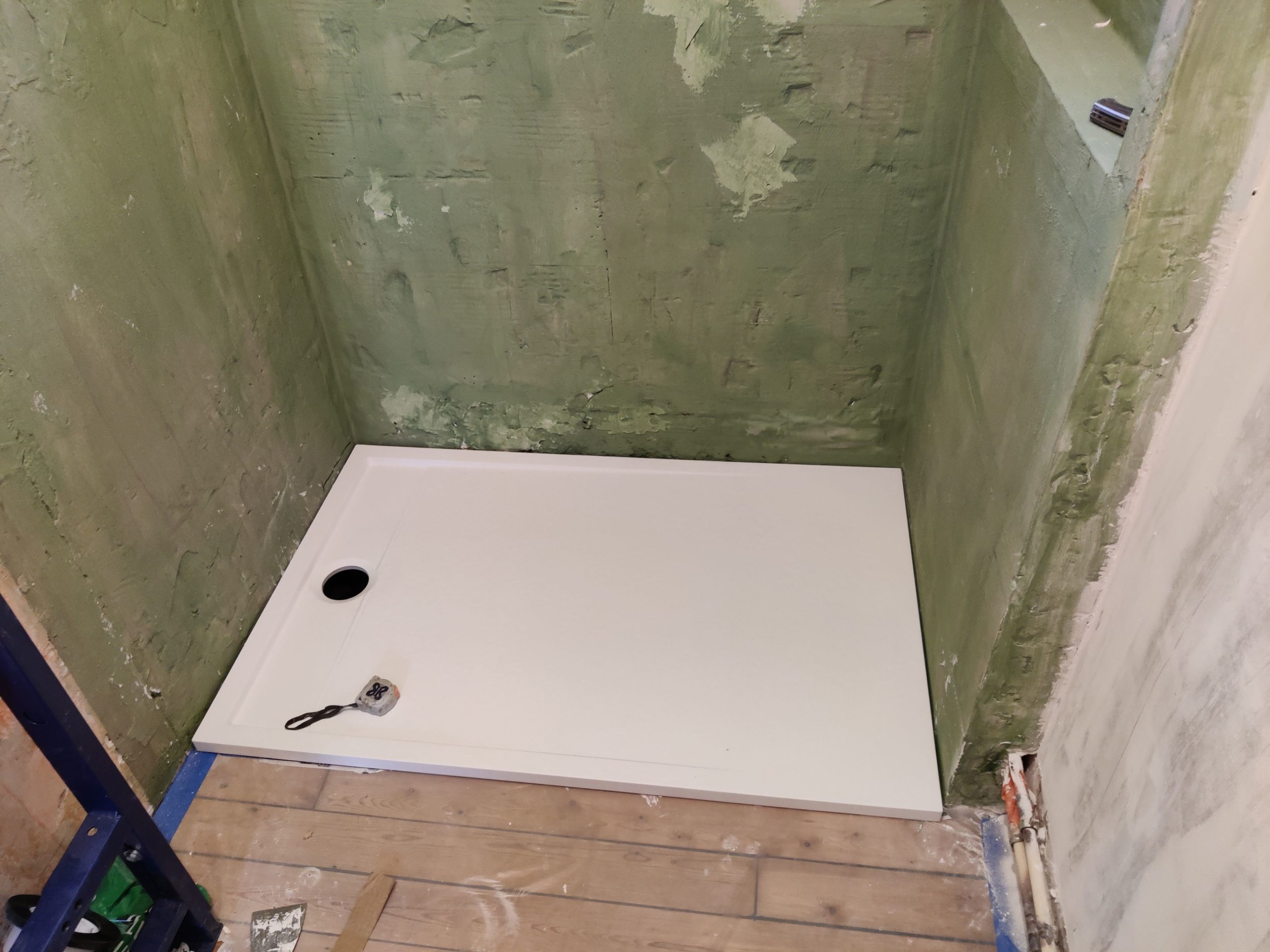

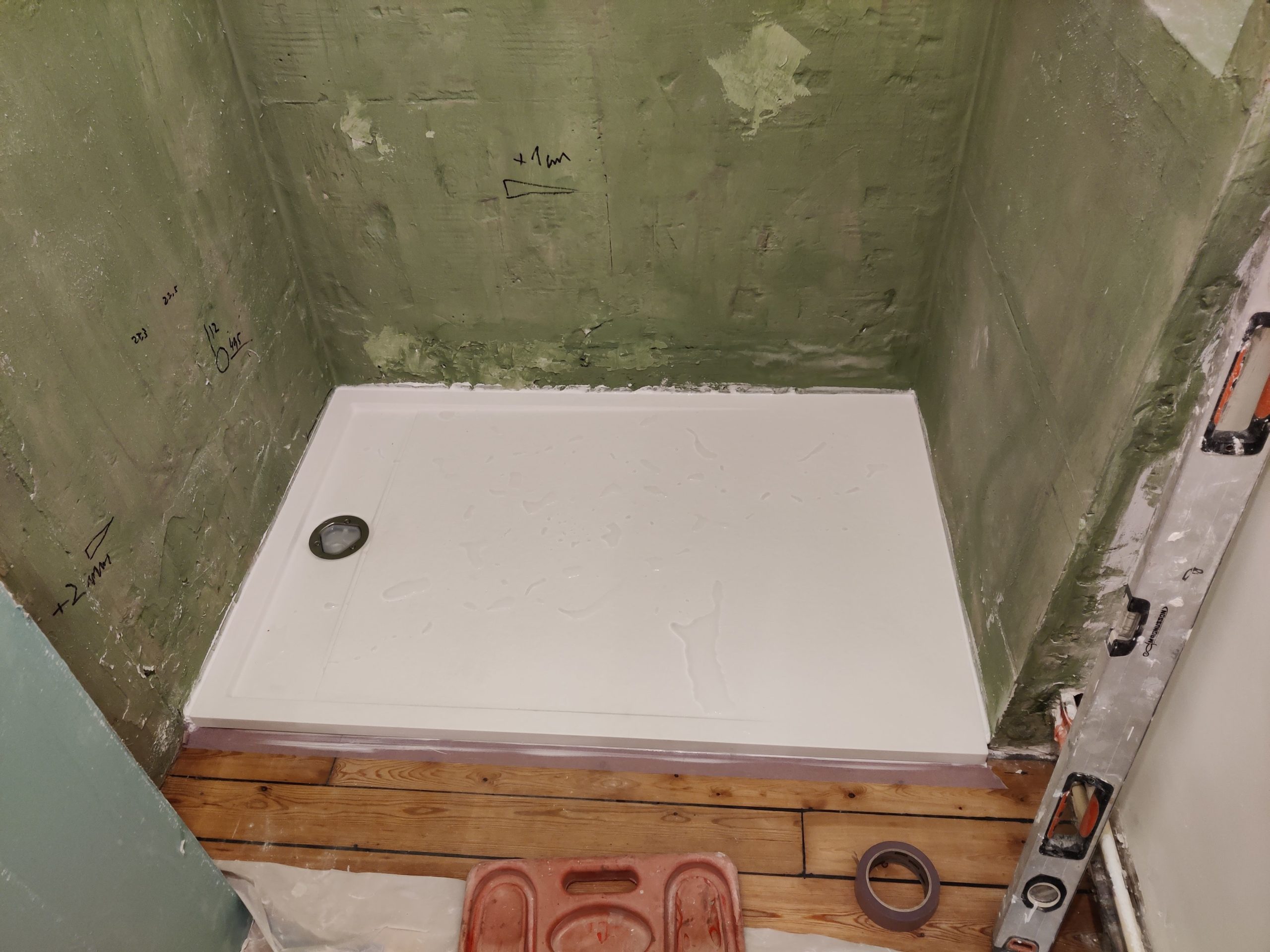

Pose « en vrai » du bac à douche, avec une ruse : pour éviter d’écraser la colle en posant le bac qui fait son poids, j’ai posé des barres métalliques. Une fois le bac au bon endroit, j’ai retiré les barres et hop, le bac a écrasé la colle.

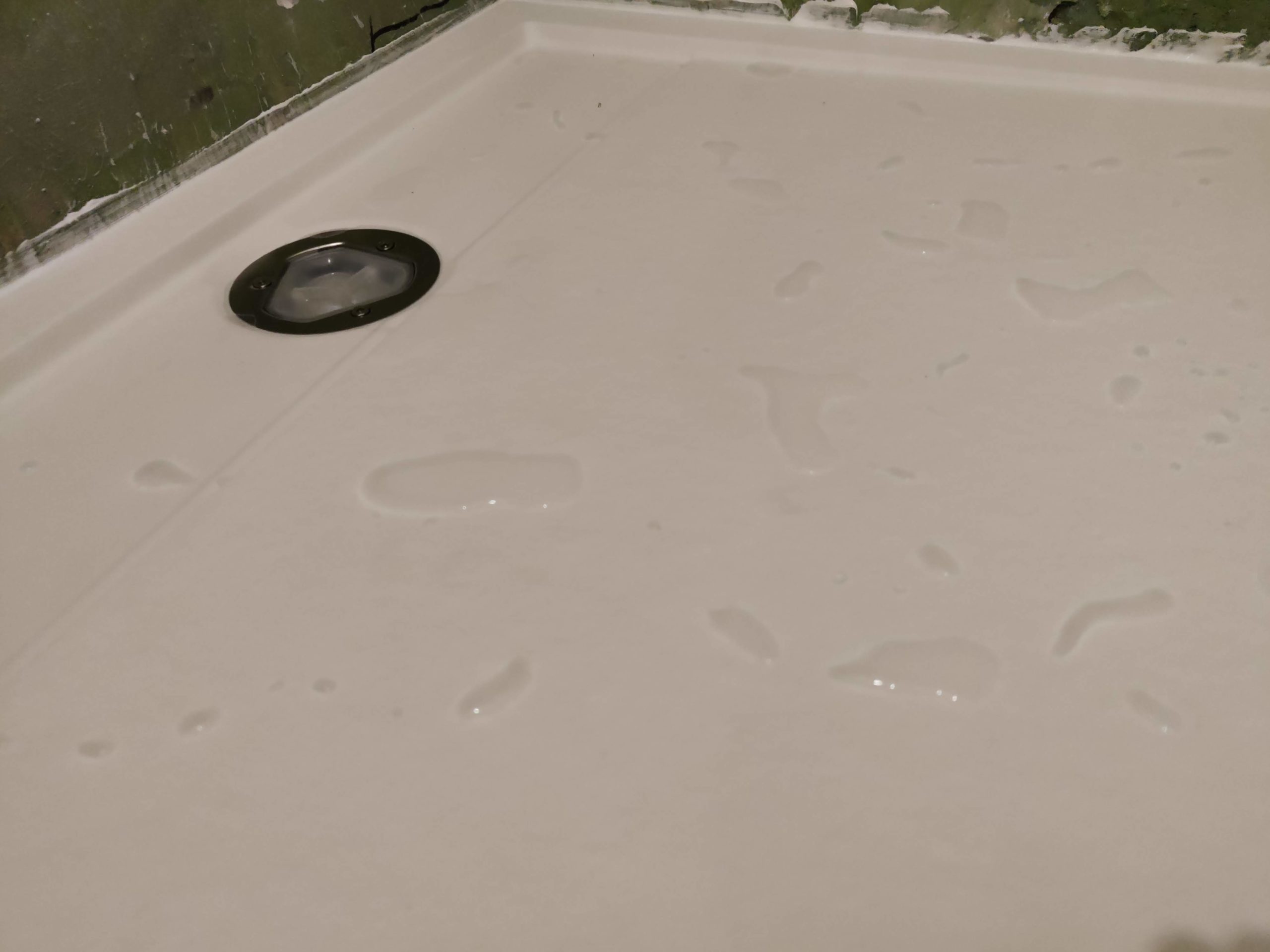

Un petit test pour vérifier que l’évacuation est ok, ça marche !

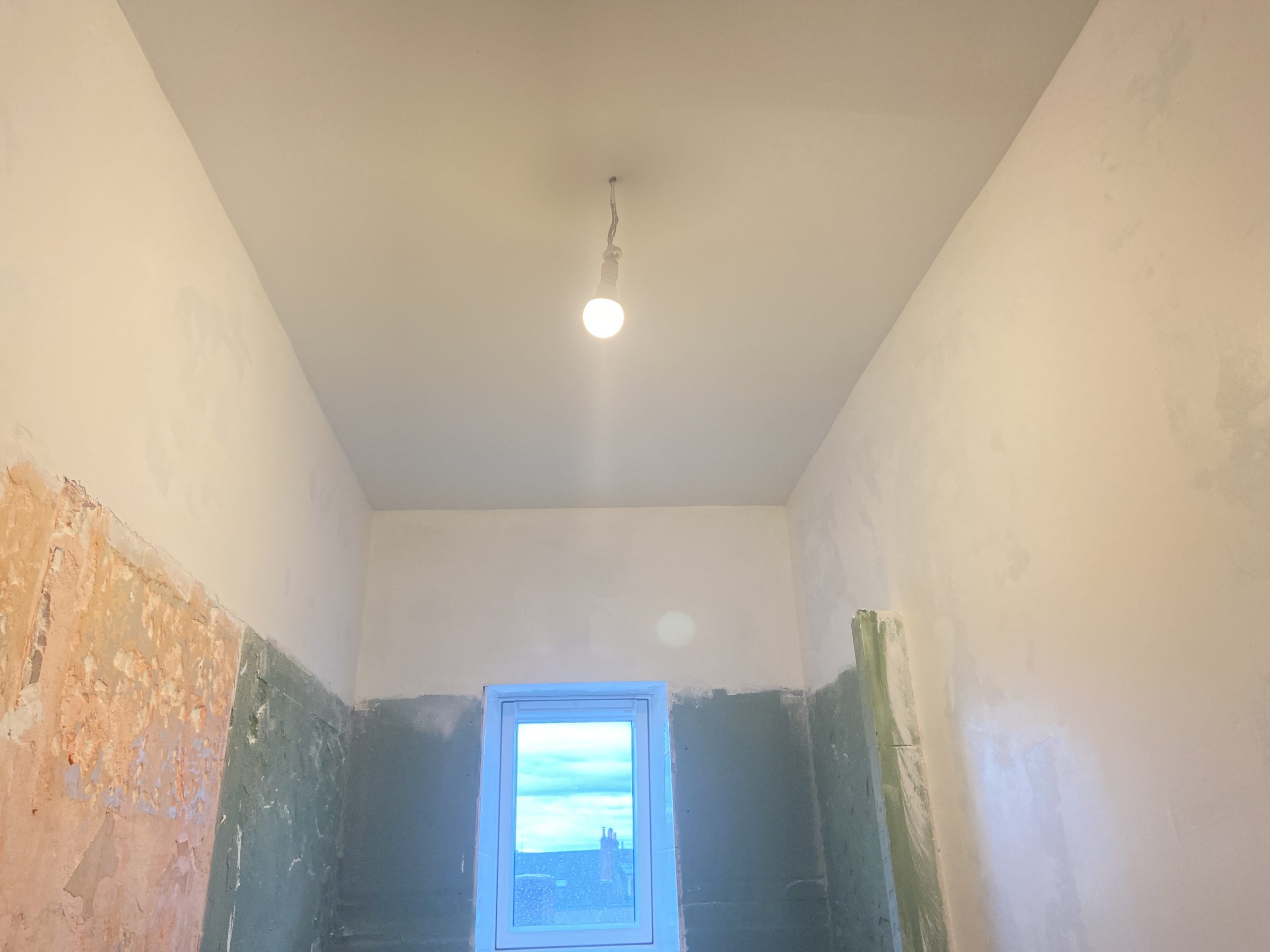

On décide de faire la peinture du plafond et des murs avant de procéder à la suite.

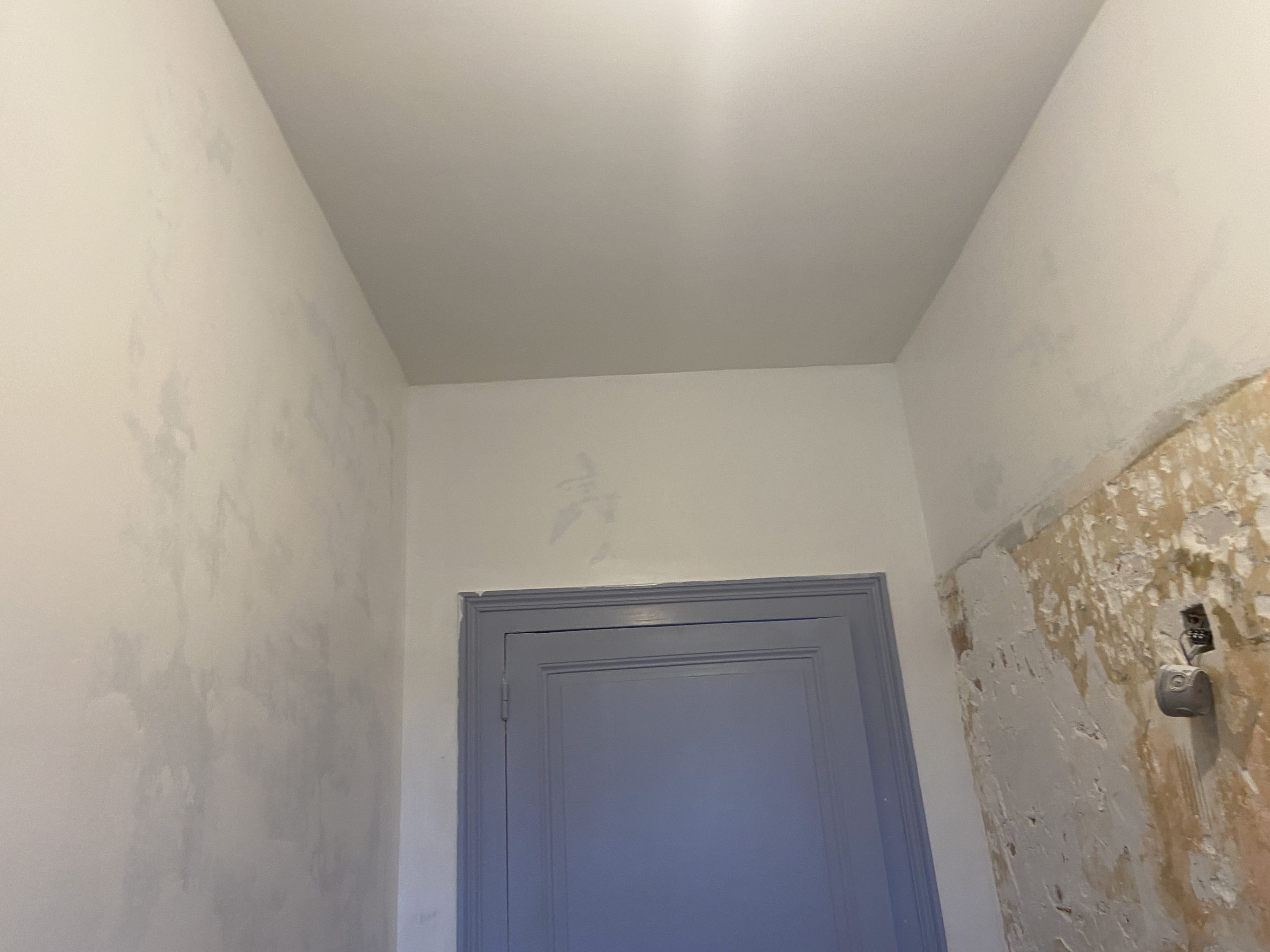

Mat au plafond, satiné sur les murs. Les photos correspondent à la fin de la première couche. on en a fait 3 !

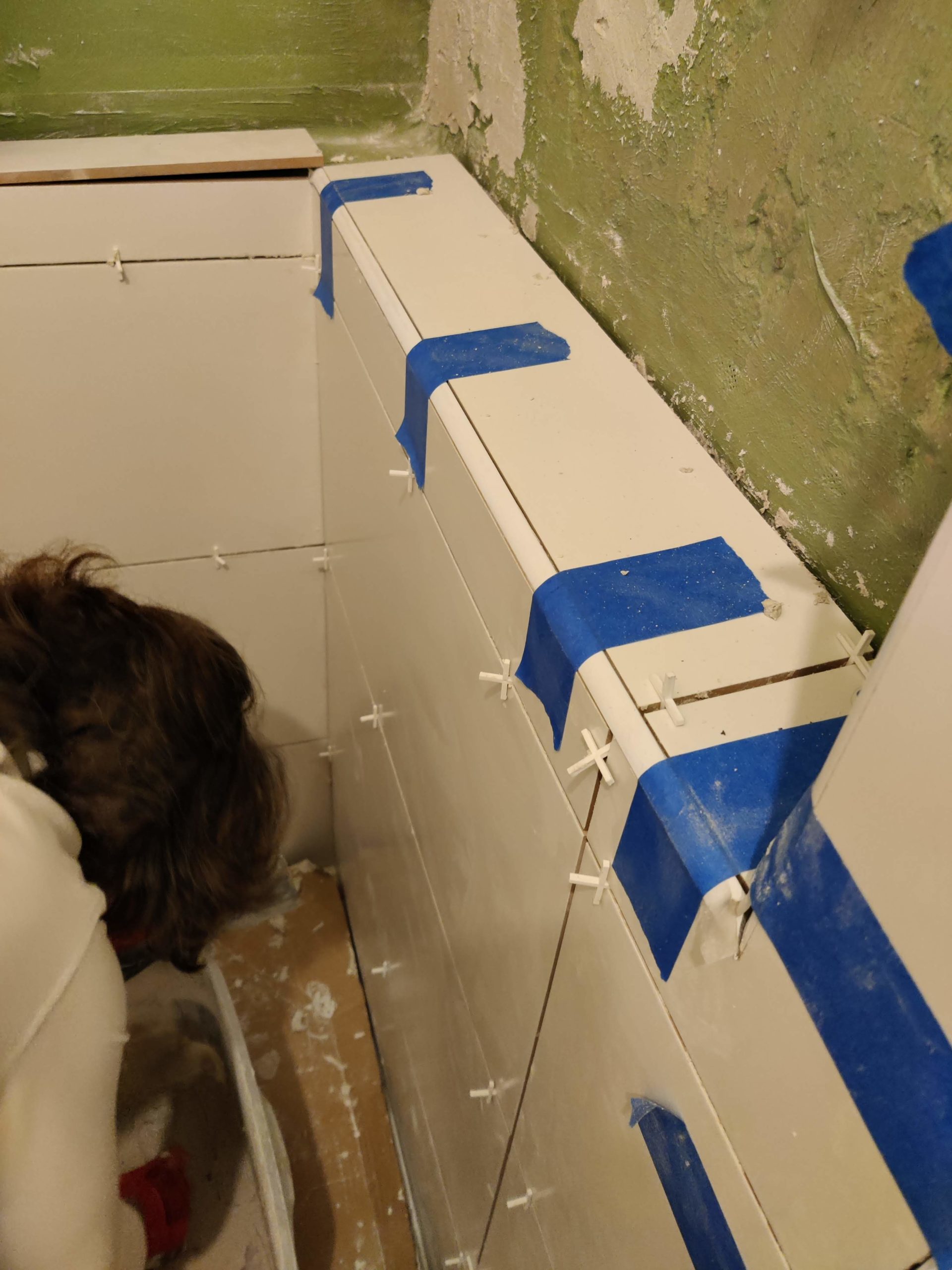

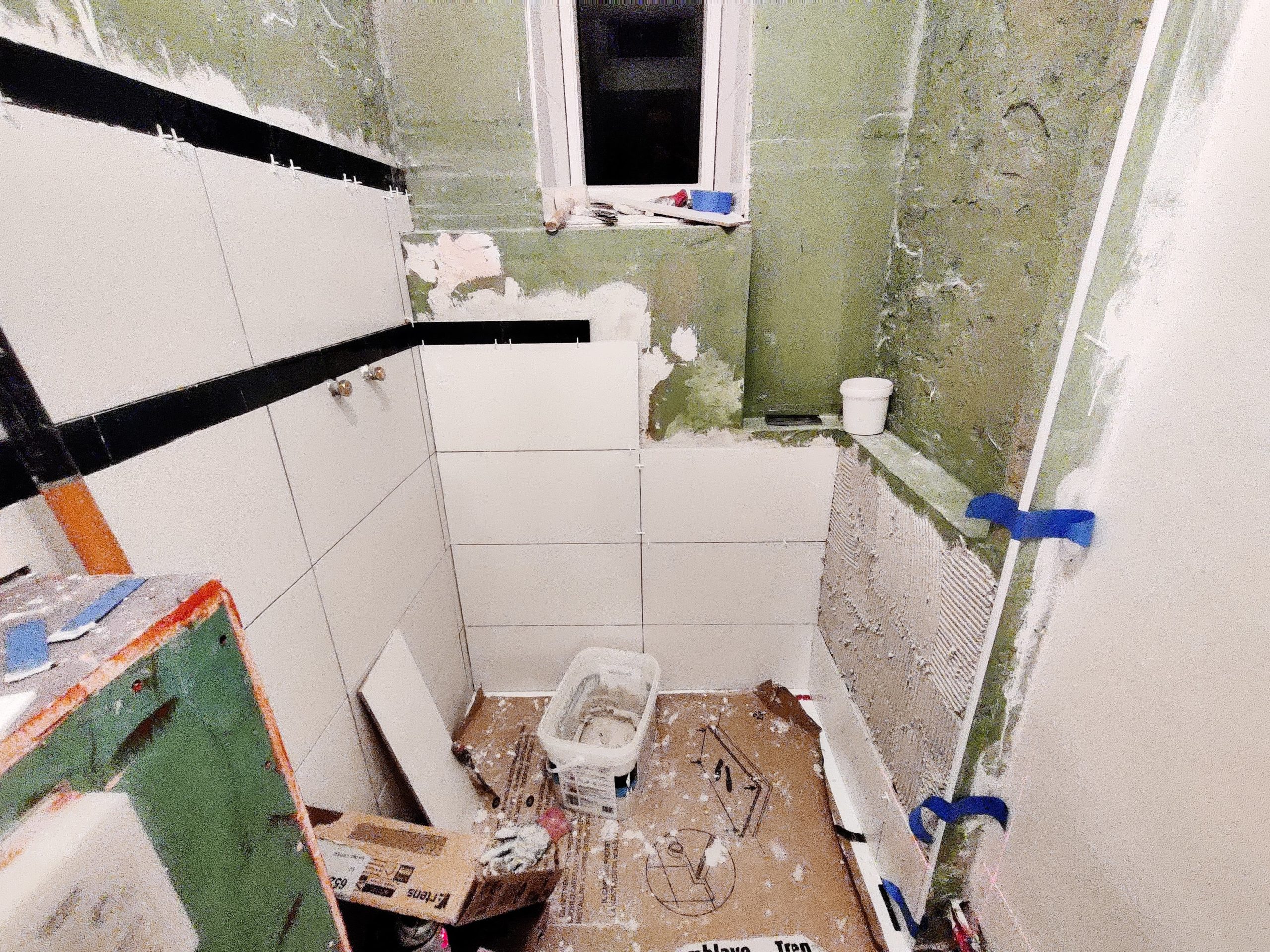

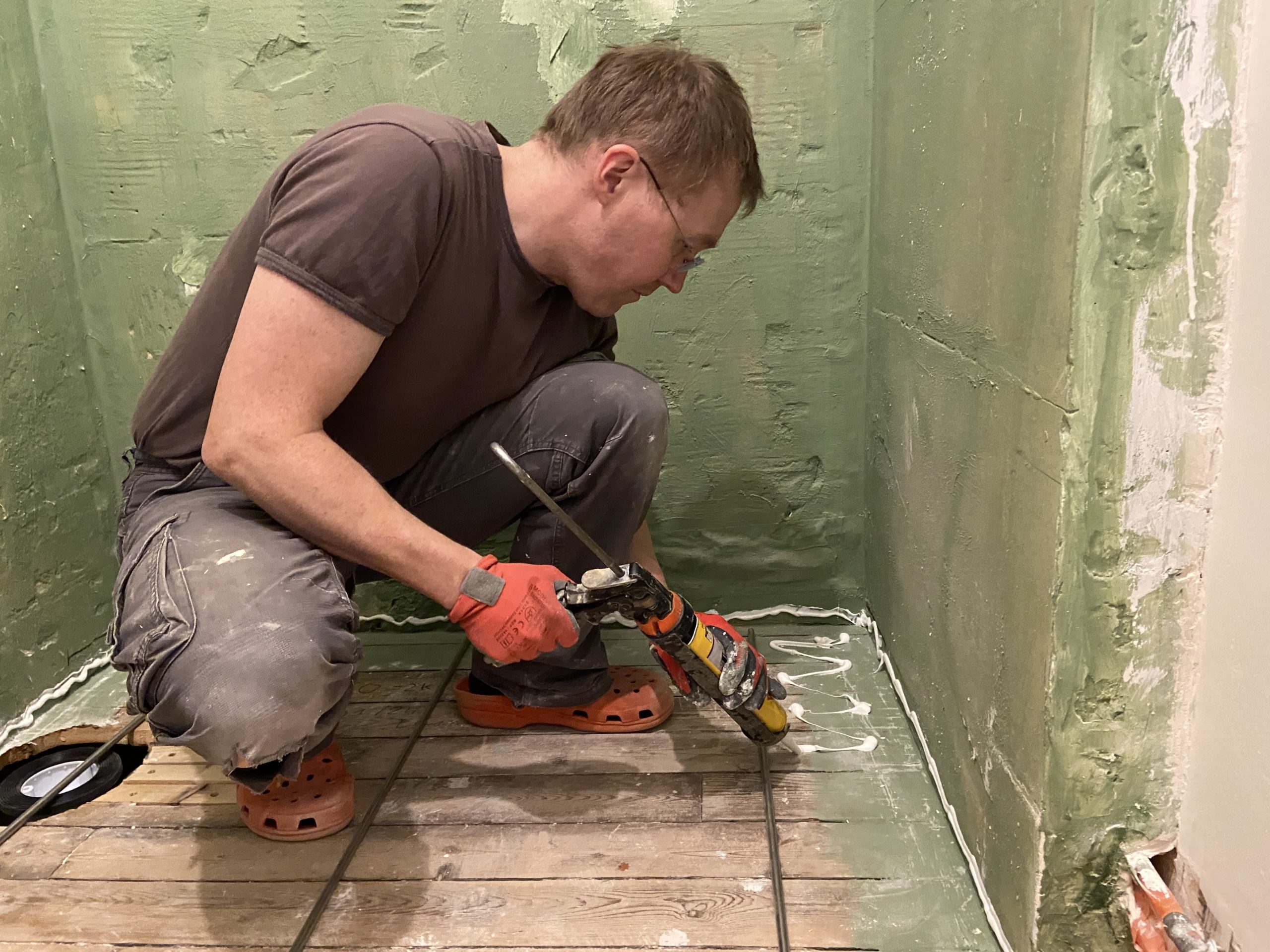

C’est parti pour la faïence :

A gauche, la colle, le sceau, le mélangeur, de l’eau et des gants

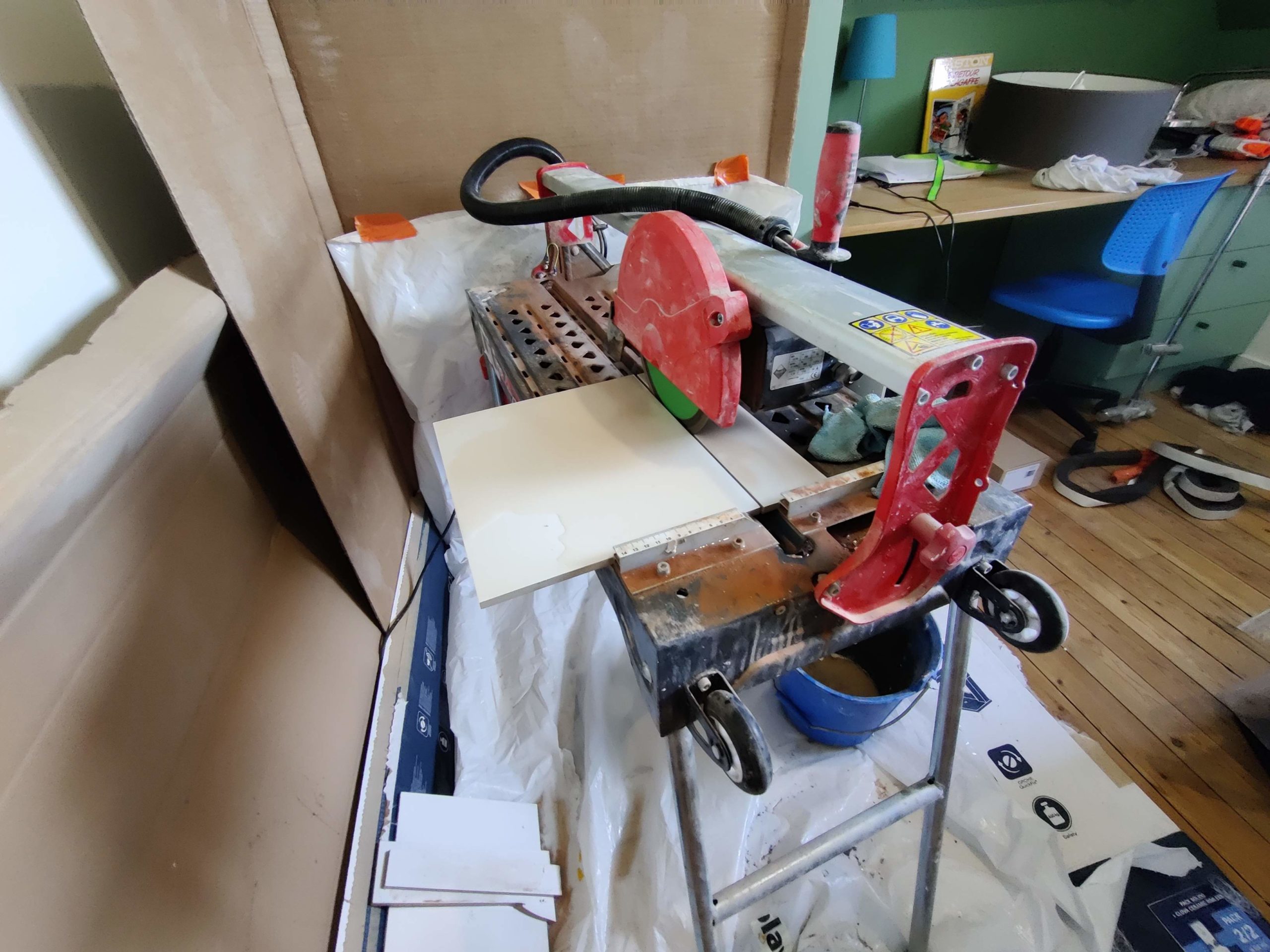

A droite, la machine pour scier les carreaux sans trop de poussière grâce à un flux d’eau continu. (d’où la protection…)

A deux, ça avance assez rapidement, je découpe, madame encolle et pose.

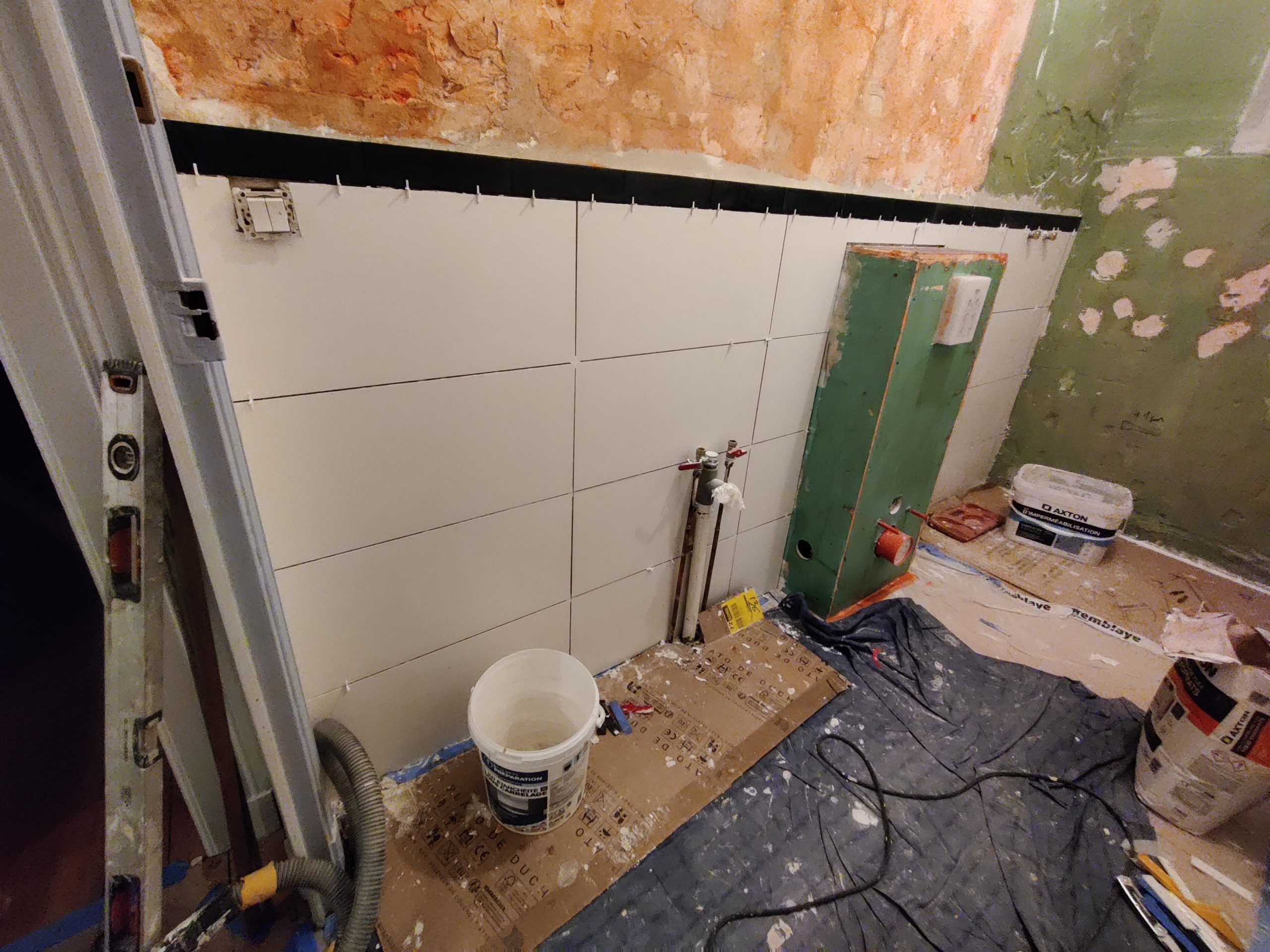

Les carreaux font 30 x 60, donc double encollage.

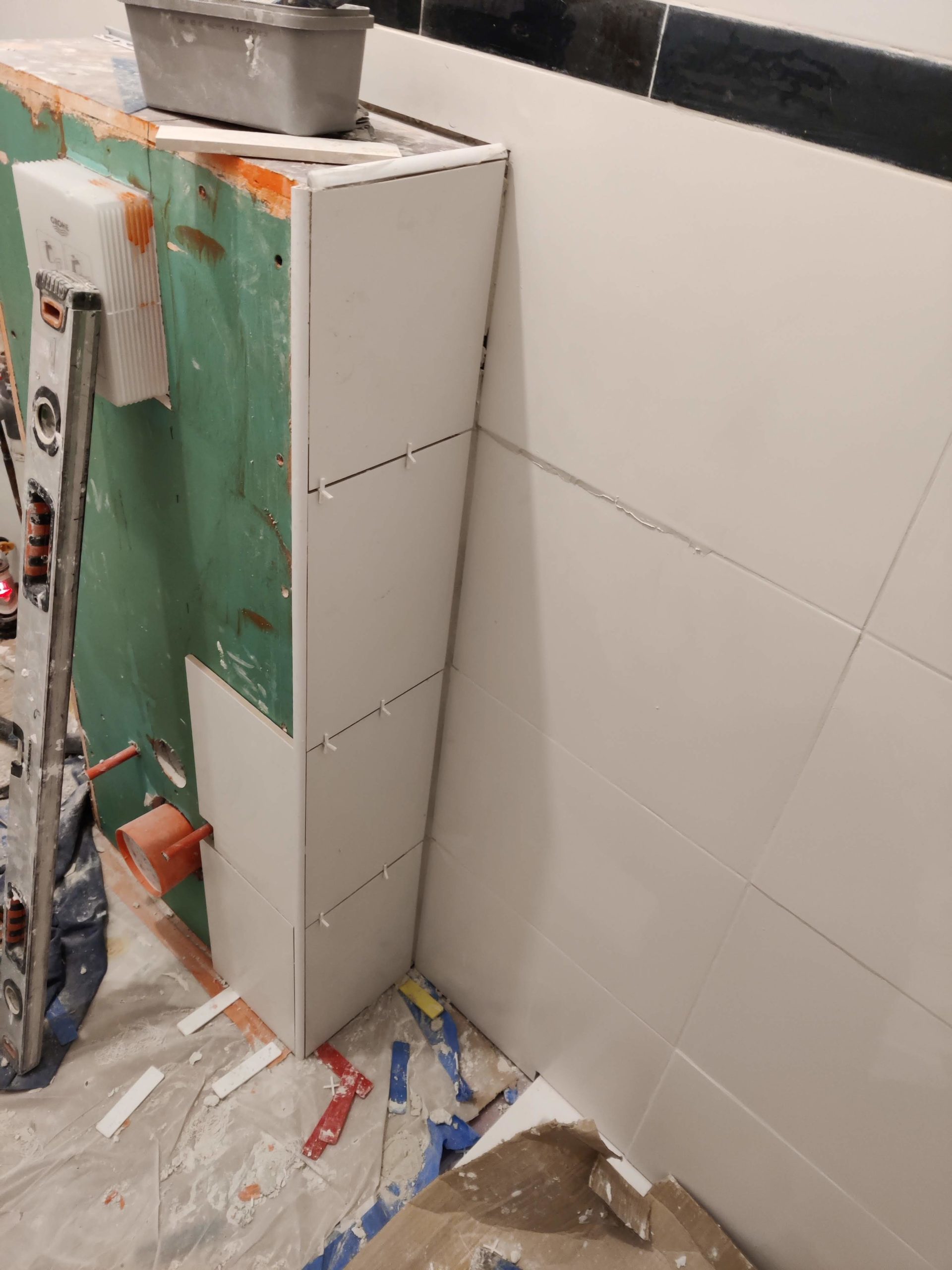

Passé une certaine heure, plus de bruit, alors montage du meuble :

oui, parce qu’une fois qu’on est parti, on est à fond, en mode Rush !

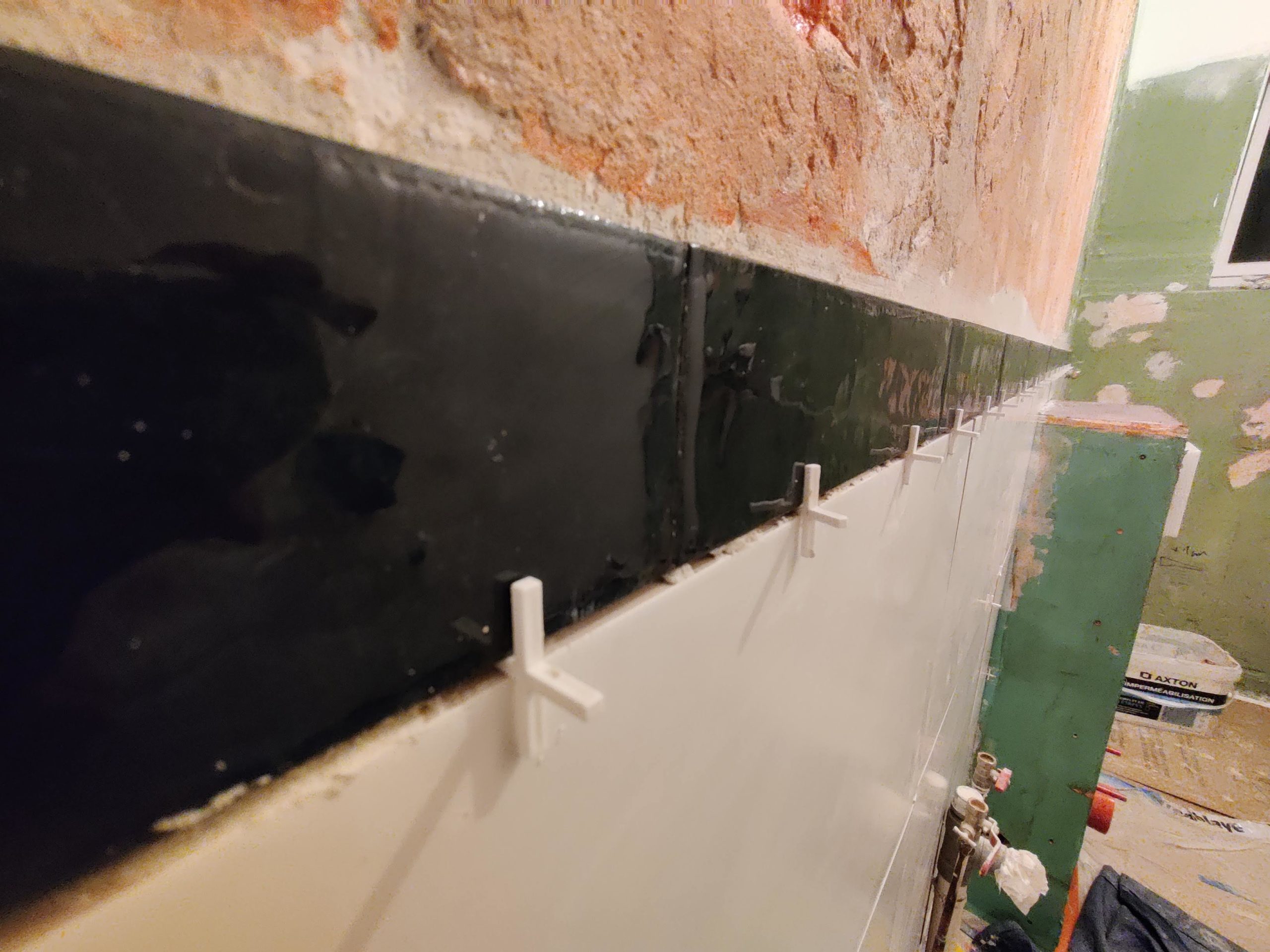

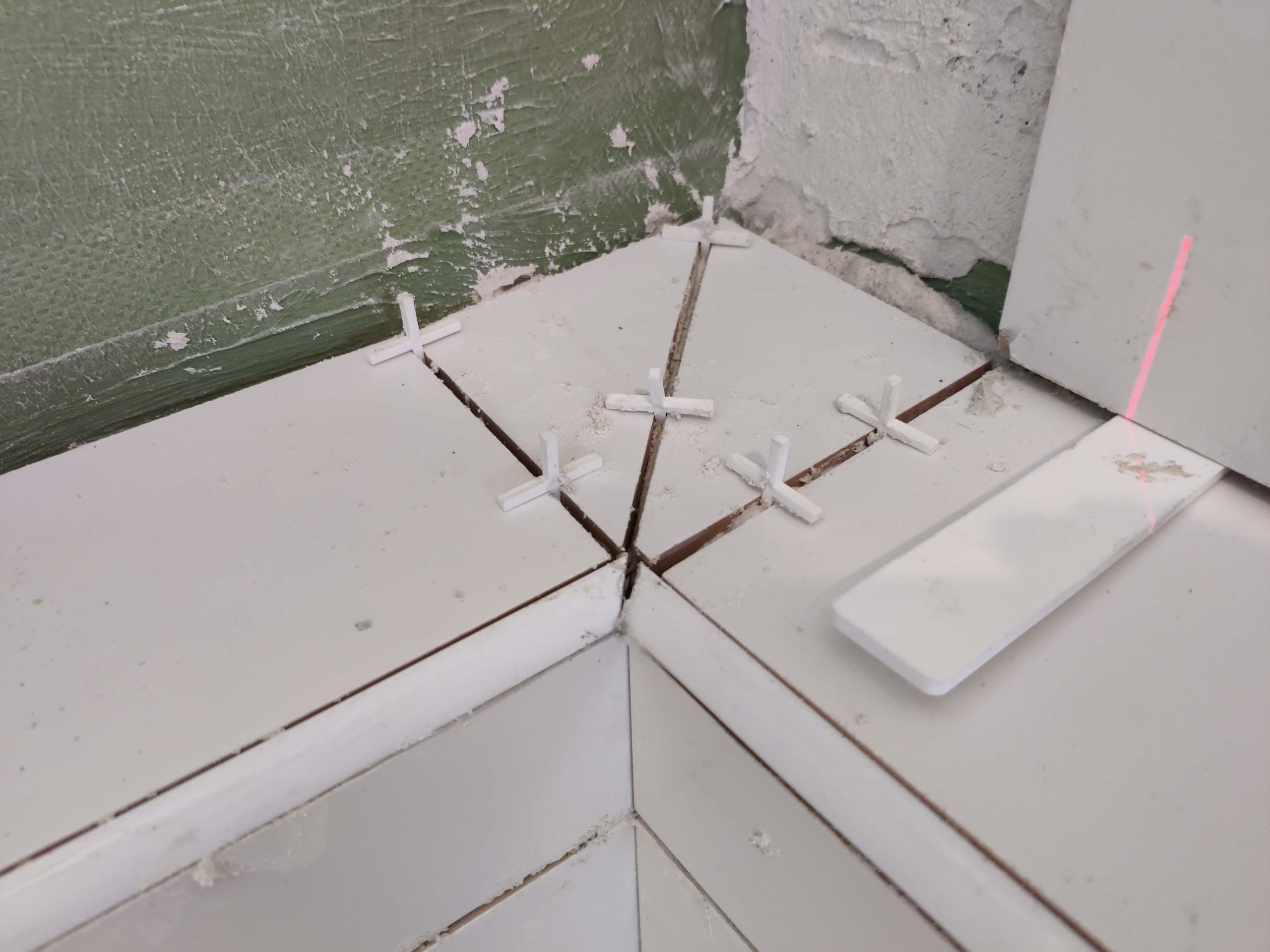

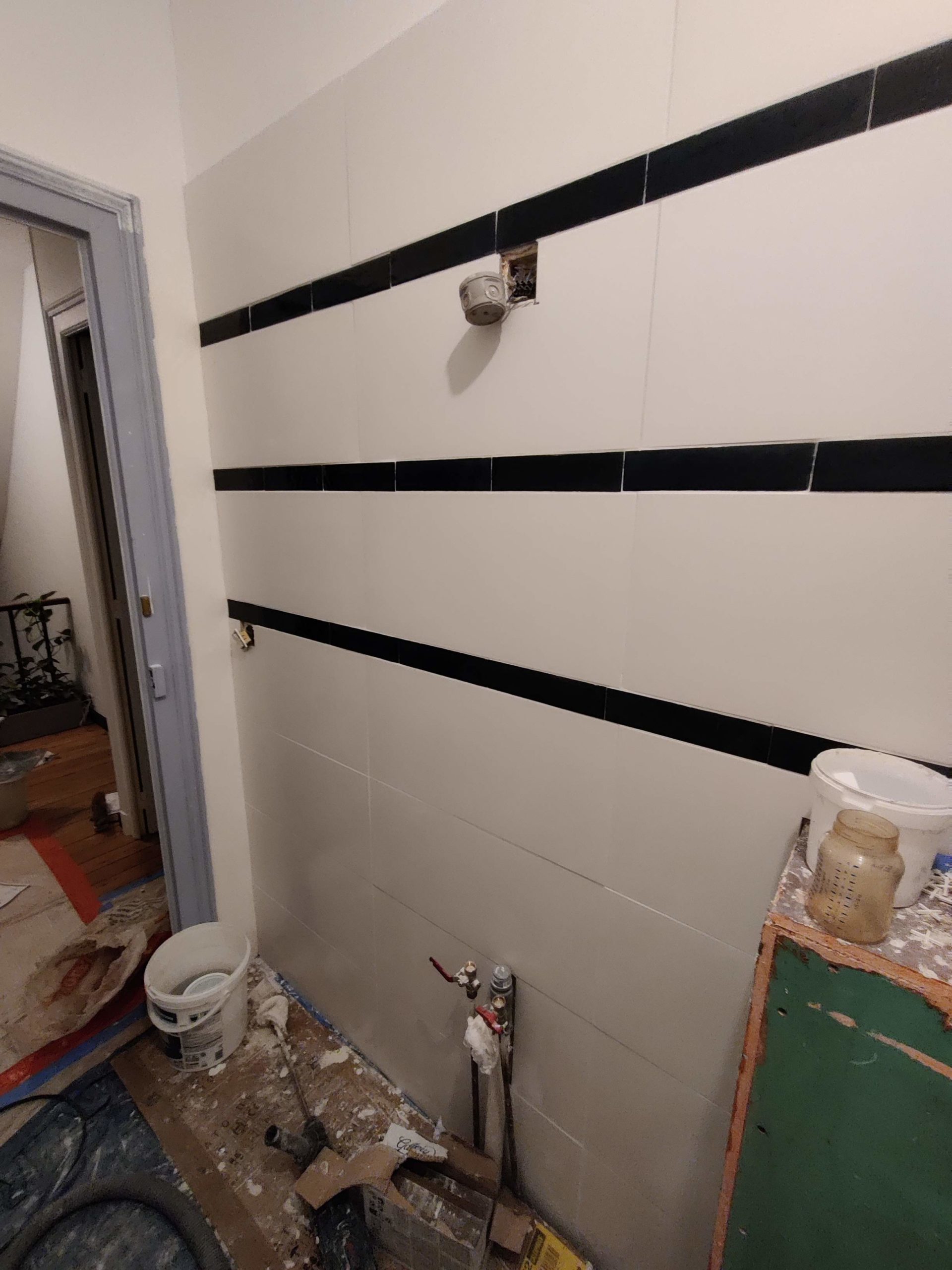

Nous apportons une attention toute particulière à la pente et à la position des baguettes d’angles pour éviter l’accumulation d’eau.

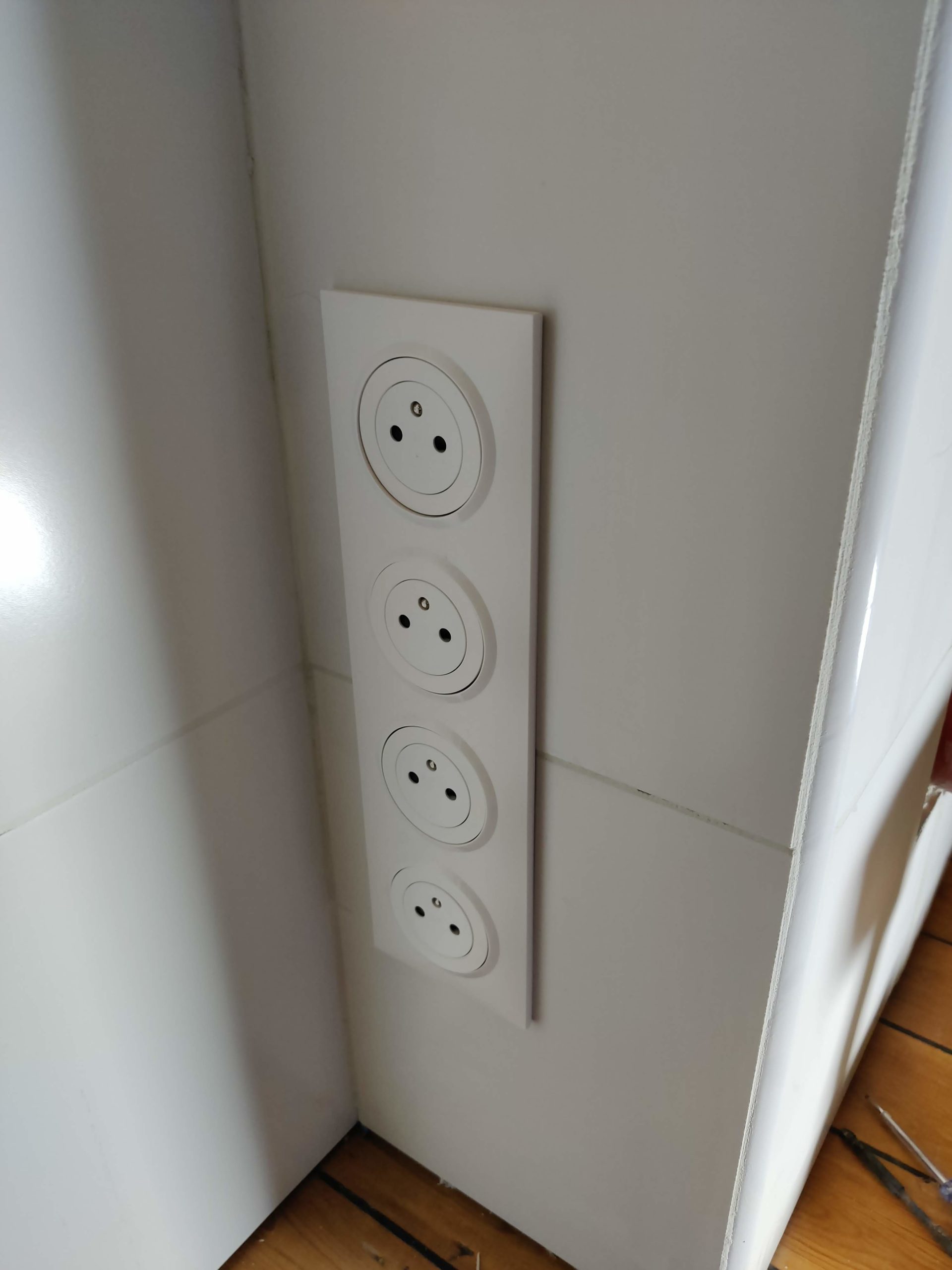

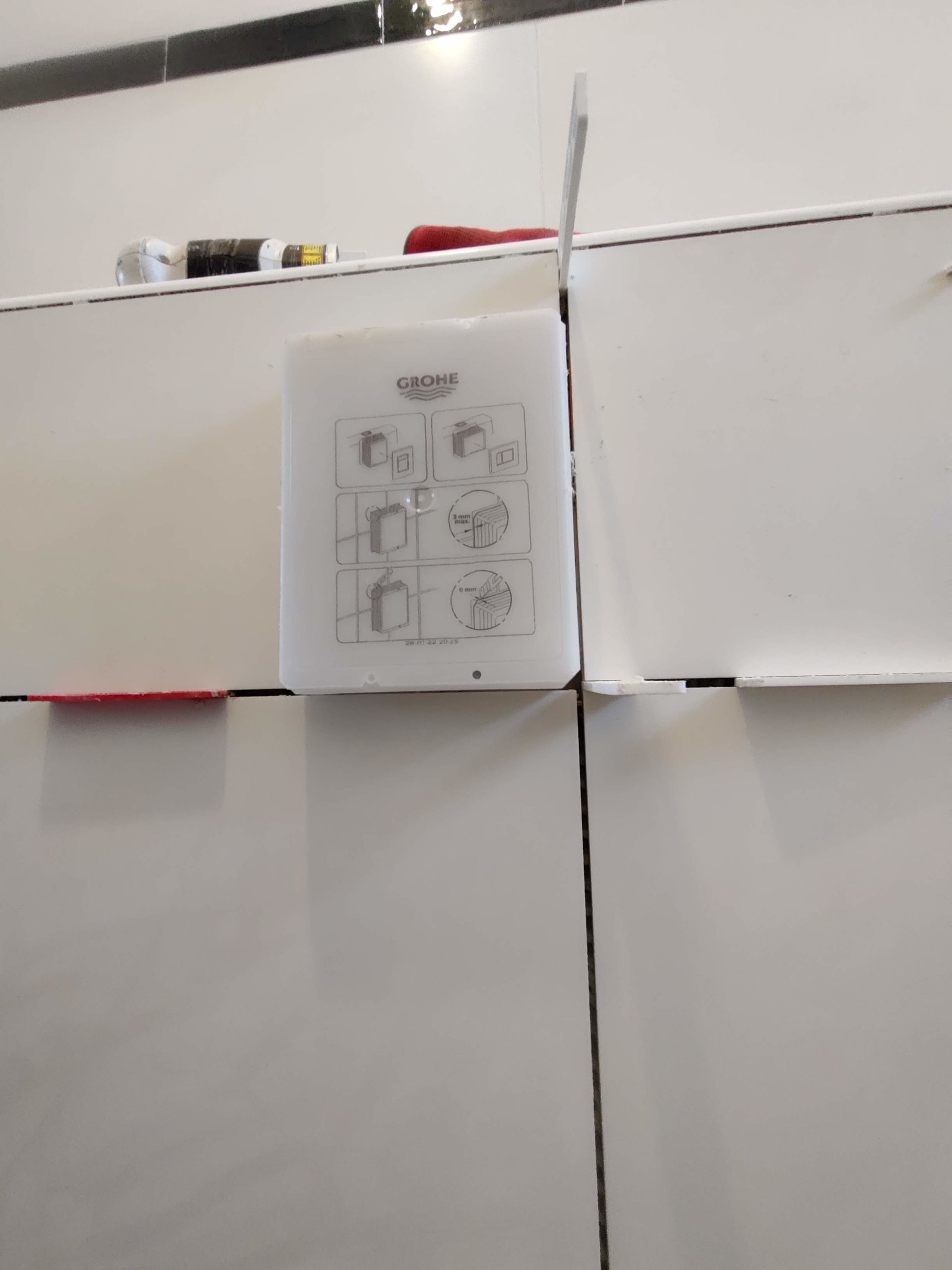

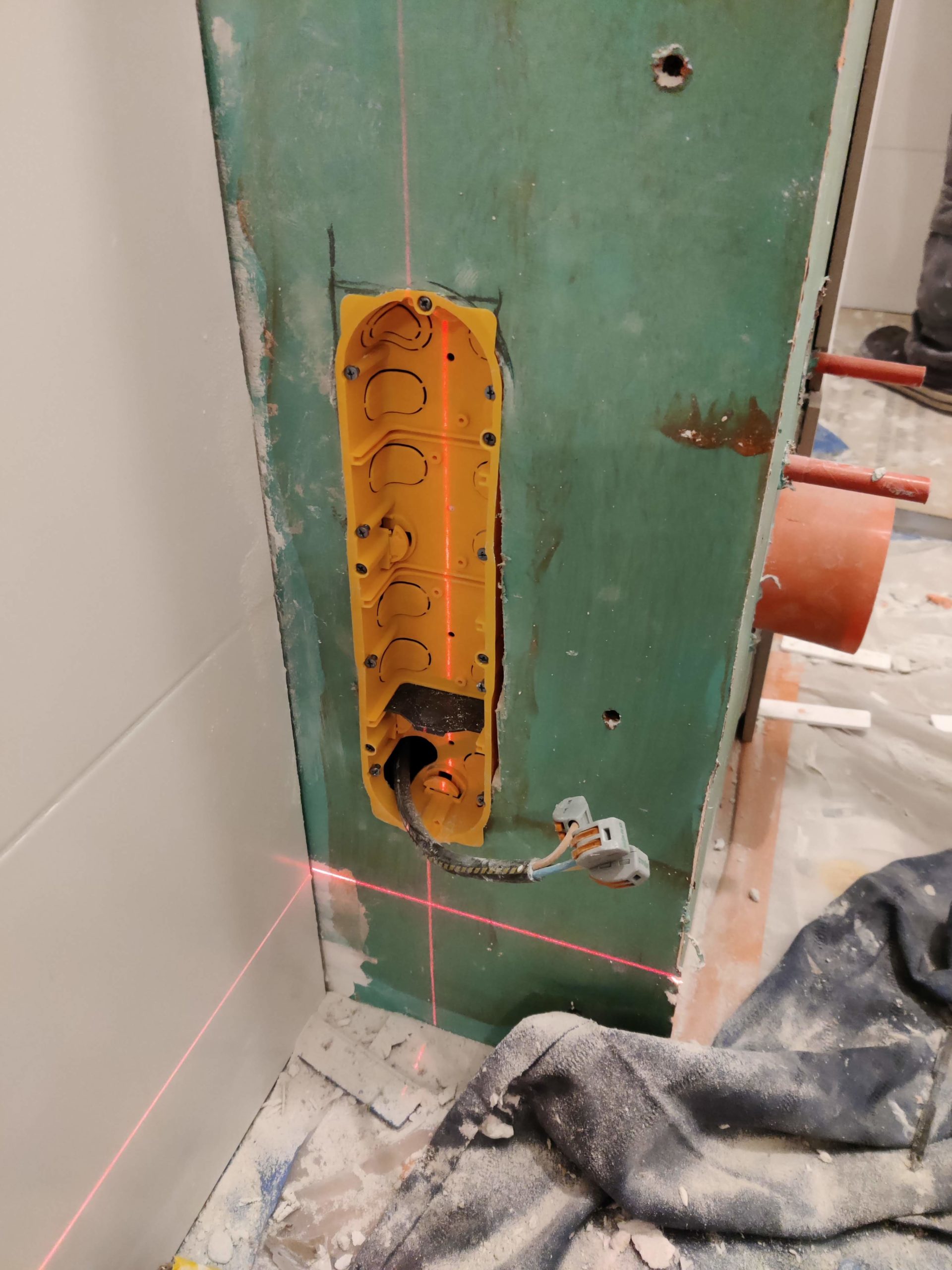

Installation de 4 prises d’électricité. l’objectif est d’éviter la prise multiple. J’ai corrigé plus tard, mais je le dis ici en texte : il faut poser la boite électrique après la faience, sinon, les vis ne sont pas assez longues pour accrocher les prises.

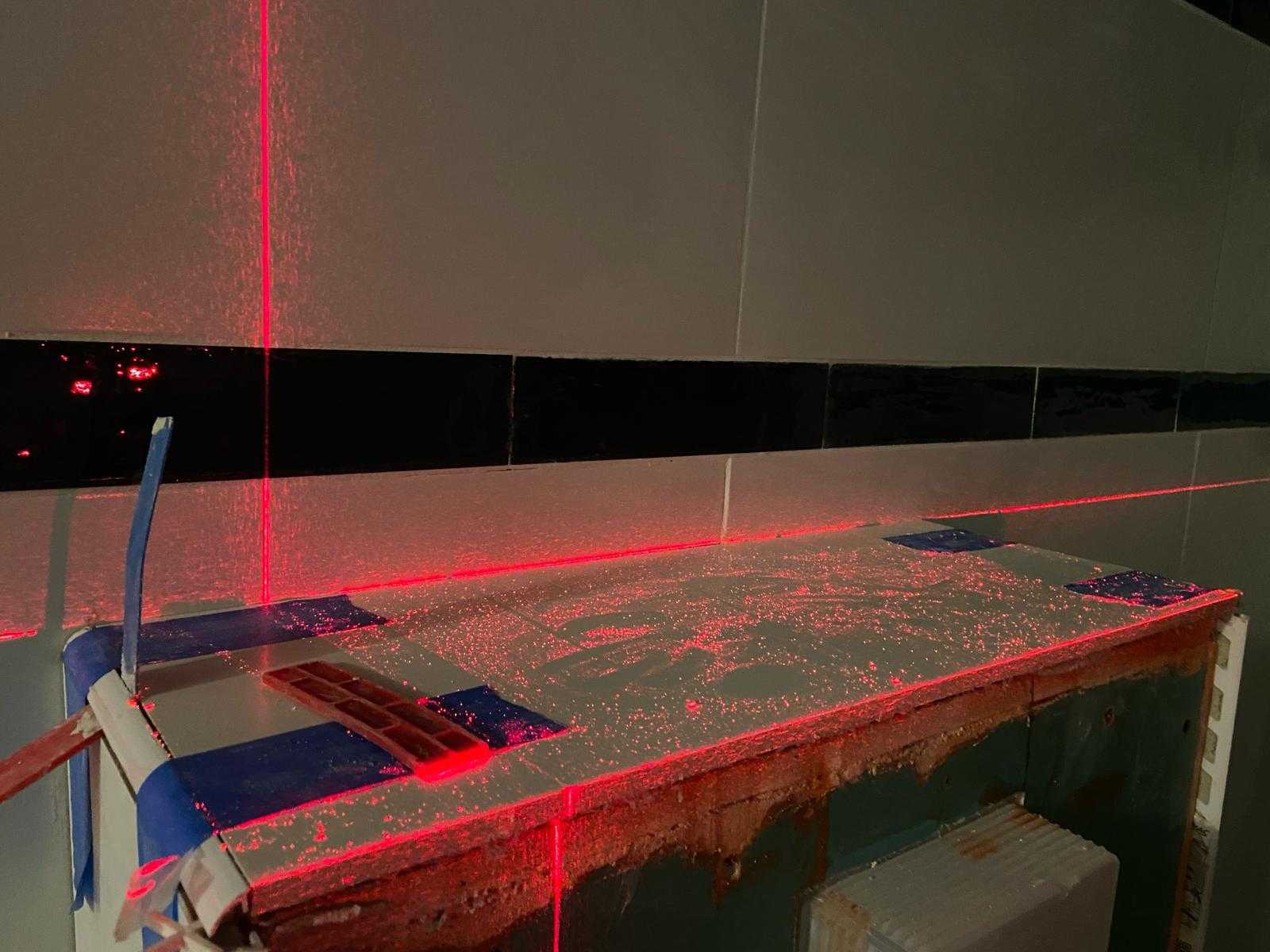

Sur cette photo, on voit le laser, mon fidèle compagnon, pour la pose de la faience !

Toujours doubler les prises de courant, surtout dans les cuisines. Vous imaginez un besoin de 2, mettez 4 !

On termine la pose de la faience par le toilette suspendu.

Utilisation du niveau laser pour poser ce carreau horizontal dans les deux dimensions, c’est toujours magique !

J’ai eu de la chance sur cette salle d’eau, toutes les découpes d’électricité ou de plomberie se sont placées sur un bord de carreau !

Finalisation de l’électricité

Je suis dans une phase « Elon Musk », donc une petite photo clin d’œil s’impose !

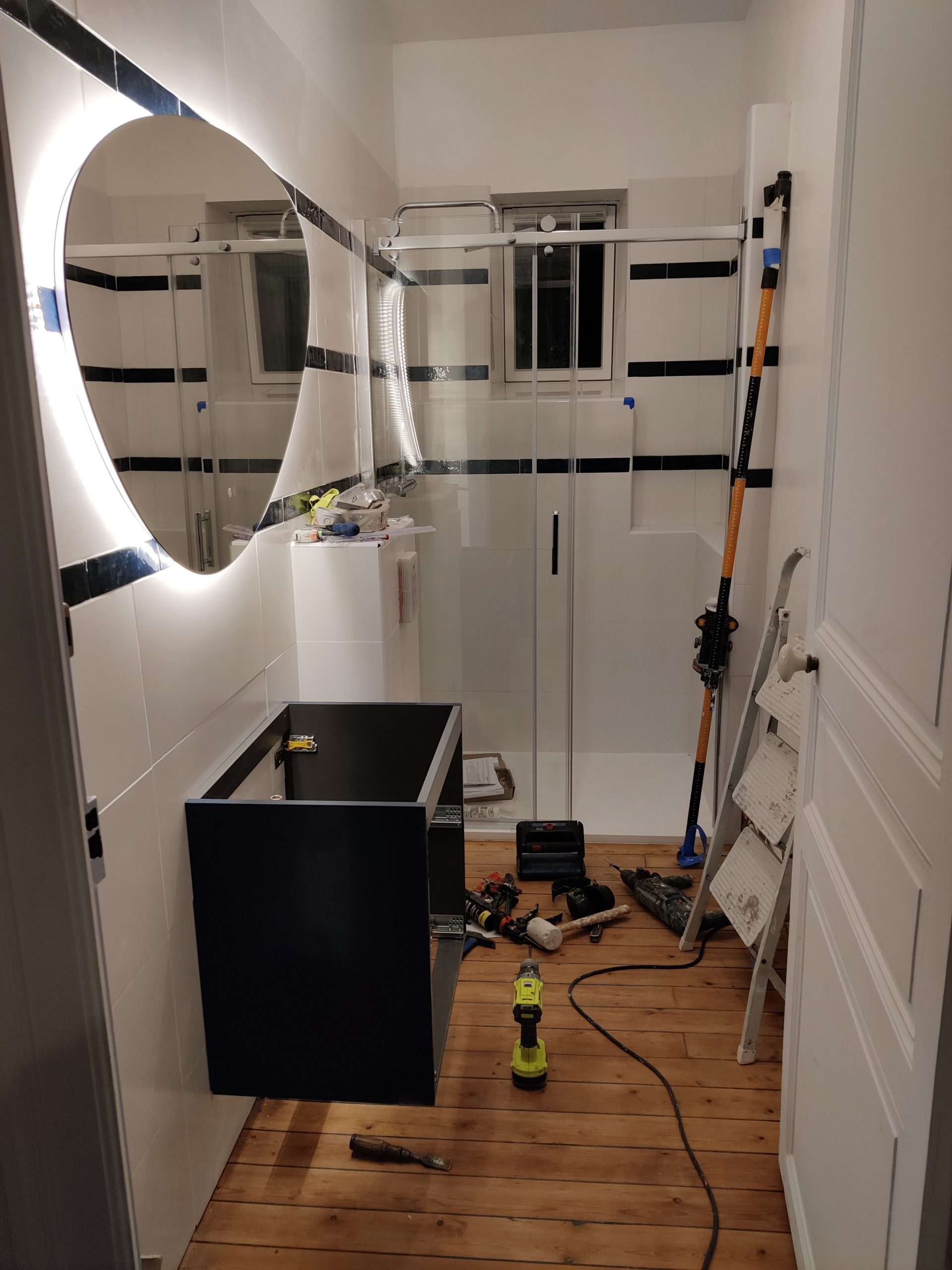

Et à ce moment là, c’est effet Aha (private joke !), tout s’accélère. Pose de la robinetterie, la porte de douche, le miroir, le meuble lavabo et le toilette, le tout en un we.

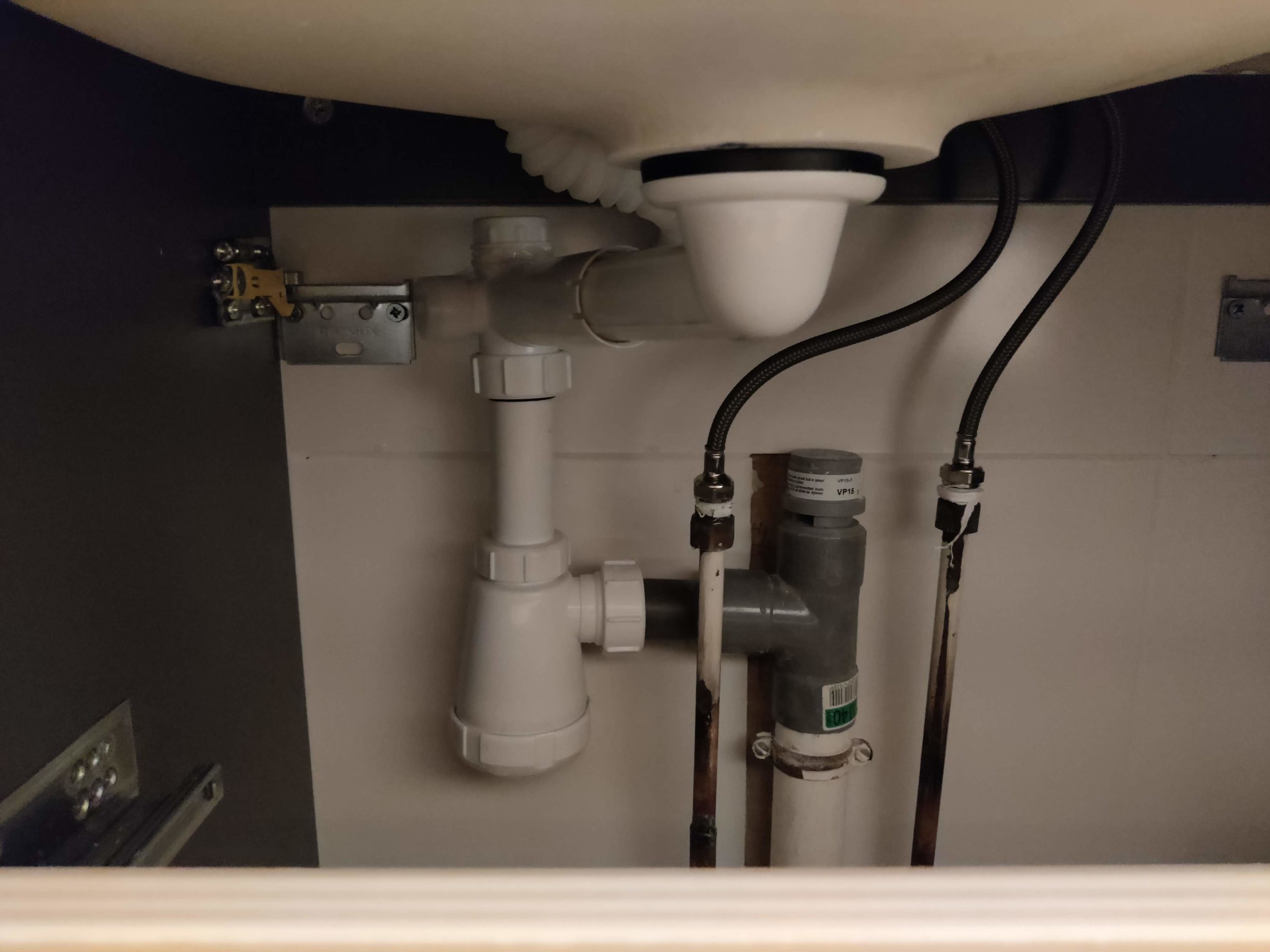

Pour cette salle d’eau, je n’ai pas mis de dépression vers le grenier. J’ai donc acheté un « Anti-vide« , ce n’est rien d’autre qu’un clapet anti retour permettant à de l’air de rentrer, mais pas de sortir (sinon, ça pu).

Donc quand vous tirez la chasse d’eau, l’eau est remplacée par de l’air qui vient de là, et les siphons ne sont pas siphonnés… Je ne sais pas si je suis très clair.

Voici un logigramme permettant de comprendre :

Après avoir réinstallé le radiateur sèche serviette, j’ai pris le temps de faire un coffrage cache tuyaux :

Et une vidéo sur son montage, vidéo digne de Spielberg !

Le tasseau fixé au parquet permettra de visser le coffrage dans la partie basse.

Encore un meuble haut à droite en entrant, trois patères derrière la porte et c’est terminé !

Coût : 1 800€

Temps : une douzaine de jours répartis sur un mois
